مقاوم سازی یا نوسازی؟ راهنمای تصمیم‌گیری برای مالک ساختمان

مقاوم‌سازی همیشه ارزان‌تر از نوسازی نیست و نوسازی هم همیشه بهترین راه نیست. با پنج معیار روشن، نمودار تصمیم و جدول مقایسه بسنجید کدام مسیر برای ساختمان شما معقول‌تر است.

تصویر مقایسه مقاوم‌سازی ساختمان با ساختمان در حال تخریب و نوسازی
فهرست مطالب
  1. مقاوم سازی یا نوسازی؛ پاسخ کوتاه
  2. این دو مسیر دقیقاً یعنی چه؟
  3. گام اول: ارزیابی فنی، نه حدس
  4. سطح عملکرد هدف را روشن کنید
  5. پنج معیار برای تصمیم بین مقاوم‌سازی و نوسازی
  6. ۱. وضعیت سازه و پی
  7. ۲. هزینه کامل، نه فقط هزینه ساخت
  8. ۳. زمان و امکان تخلیه
  9. ۴. مجوز، تراکم و ضوابط شهری
  10. ۵. نیاز معماری و کاربری
  11. جدول مقایسه مقاوم‌سازی و نوسازی
  12. چه زمانی مقاوم‌سازی انتخاب معقول‌تری است؟
  13. چه زمانی نوسازی انتخاب معقول‌تری است؟
  14. سناریوهای رایج
  15. اگر مقاوم‌سازی انتخاب شد: روش‌های رایج
  16. چک‌لیست تصمیم برای مالک
  17. اشتباهات رایج در این تصمیم
  18. جمع‌بندی

وقتی ارزیابی اولیه نشان می‌دهد ساختمان ضعف دارد، مالک با یک دوراهی روبه‌رو می‌شود: مقاوم سازی یا نوسازی؟ پاسخ کوتاه این است که هیچ‌کدام همیشه به‌صرفه‌تر نیست. اگر پی و سیستم سازه قابل‌اتکا باشند و ضعف‌ها موضعی یا قابل تقویت باشند، مقاوم‌سازی معمولاً منطقی‌تر است. اگر آسیب گسترده باشد، پی یا سیستم سازه قابل‌اتکا نباشد، یا هزینه و محدودیت‌های تقویت به هزینه ساخت دوباره نزدیک شود، نوسازی معقول‌تر می‌شود. این راهنما کمک می‌کند این قضاوت را با معیار انجام دهید، نه با حدس یا تبلیغ.

مقاوم سازی یا نوسازی؛ پاسخ کوتاه

هر دو مسیر هدف مشترکی دارند: ساختمانی که در برابر بارهای مورد انتظار، به‌ویژه زلزله، عملکرد قابل‌قبولی داشته باشد. تفاوت در این است که مقاوم‌سازی از سازه موجود شروع می‌کند و آن را تقویت می‌کند، ولی نوسازی سازه موجود را برمی‌دارد و سازه جدیدی با ضوابط روز می‌سازد. انتخاب بین این دو به پنج چیز بستگی دارد: وضعیت واقعی سازه و پی، هزینه کامل هر مسیر، زمان و امکان تخلیه، وضعیت مجوز و تراکم، و نیاز معماری شما.

هیچ قاعده عددی ثابتی وجود ندارد که برای همه ساختمان‌ها بگوید تا چه درصدی از هزینه نوسازی، مقاوم‌سازی صرفه دارد. تصمیم فقط بعد از ارزیابی فنی و دریافت برآوردهای واقعی معنا پیدا می‌کند.

این دو مسیر دقیقاً یعنی چه؟

مقاوم‌سازی یعنی افزایش ظرفیت یا بهبود رفتار سازه موجود؛ مثلاً با دورپیچ ستون، ژاکت، شاتکریت، تقویت اتصال‌ها یا افزودن اعضای جدید. اگر با تفاوت مقاوم‌سازی، ترمیم و بهسازی لرزه‌ای آشنا نیستید، این مقاله را بخوانید و برای دید کلی‌تر به مقاوم‌سازی چیست؟ سر بزنید.

تخریب و نوسازی یعنی برداشتن ساختمان موجود و ساخت سازه‌ای تازه. در این مسیر سازه جدید با ضوابط امروز طراحی می‌شود، اما همه مراحل مجوز، تخریب، ساخت و جابه‌جایی موقت هم از ابتدا پیش روی شماست.

گام اول: ارزیابی فنی، نه حدس

پیش از مقایسه هزینه‌ها باید بدانید ساختمان واقعاً در چه وضعی است. ارزیابی فنی معمولاً با جمع‌آوری نقشه‌ها، پروانه و سوابق تعمیرات شروع می‌شود، با برداشت وضع موجود و بازدید از آسیب‌ها ادامه پیدا می‌کند و در صورت نیاز آزمایش‌هایی مثل مغزه‌گیری از بتن برای شناخت مقاومت واقعی مصالح را شامل می‌شود. در ایران، دستورالعمل بهسازی لرزه‌ای ساختمان‌های موجود (نشریه ۳۶۰) مرجع رایج ارزیابی و بهسازی ساختمان‌های موجود است. خروجی ارزیابی باید روشن کند کدام اعضا یا اتصال‌ها نسبت به سطح عملکرد هدف کمبود دارند.

اگر هنوز مطمئن نیستید ساختمان‌تان نشانه‌ای از ضعف دارد، فهرست ۱۲ نشانه نیاز به مقاوم‌سازی نقطه شروع خوبی است.

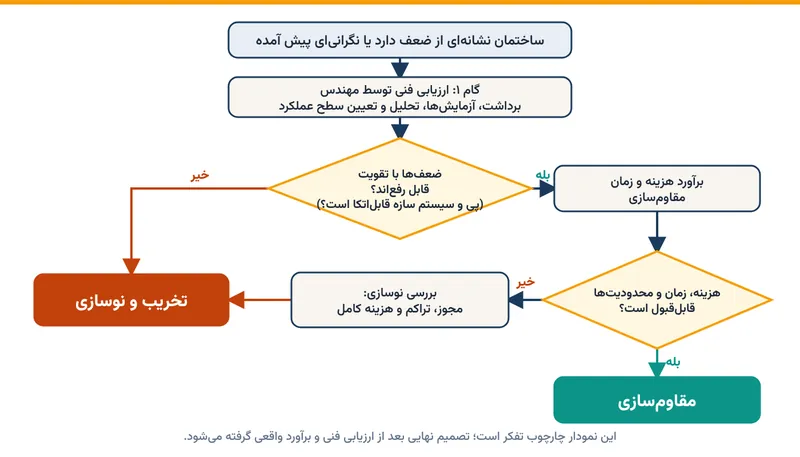

نمودار تصمیم‌گیری بین مقاوم‌سازی و نوسازی: ارزیابی فنی، بررسی قابل‌تقویت‌بودن سازه، برآورد هزینه و انتخاب مسیر

نمودار بالا چارچوب فکری این تصمیم است. اول ارزیابی انجام می‌شود. اگر ضعف‌ها با تقویت قابل رفع باشند و پی و سیستم سازه قابل‌اتکا باشند، هزینه و زمان مقاوم‌سازی برآورد می‌شود. اگر آن برآورد قابل‌قبول بود، مقاوم‌سازی انتخاب می‌شود. در غیر این صورت، نوسازی با همه ملاحظات مجوز، تراکم و هزینه کامل بررسی می‌شود.

سطح عملکرد هدف را روشن کنید

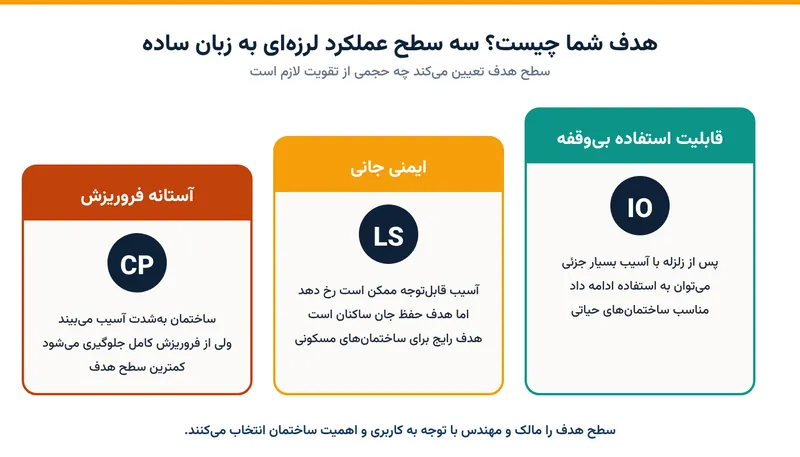

مقاوم‌سازی «هدف‌محور» است. پیش از طراحی باید مشخص شود می‌خواهید ساختمان پس از زلزله در چه وضعی باشد. معمولاً از سه سطح صحبت می‌شود: قابلیت استفاده بی‌وقفه، ایمنی جانی و آستانه فروریزش. هرچه سطح هدف بالاتر باشد، دامنه تقویت و هزینه معمولاً بیشتر می‌شود. این سطح را مالک و مهندس با توجه به کاربری و اهمیت ساختمان انتخاب می‌کنند.

سه سطح عملکرد لرزه‌ای: قابلیت استفاده بی‌وقفه، ایمنی جانی و آستانه فروریزش

پنج معیار برای تصمیم بین مقاوم‌سازی و نوسازی

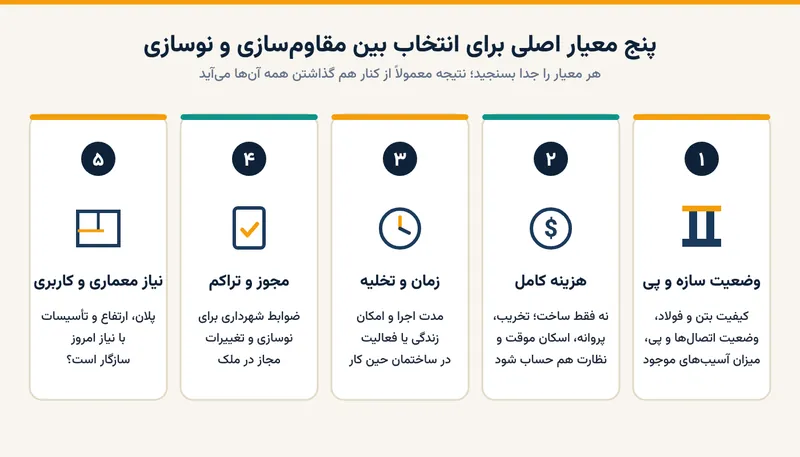

پنج معیار انتخاب بین مقاوم‌سازی و نوسازی: وضعیت سازه و پی، هزینه کامل، زمان و تخلیه، مجوز و تراکم، نیاز معماری

۱. وضعیت سازه و پی

این مهم‌ترین معیار است. اگر ضعف‌ها در اعضای مشخصی مثل چند ستون، یک اتصال یا یک طبقه متمرکز باشند و پی و مسیر انتقال بار قابل‌اتکا باشند، تقویت موضعی یا هدفمند می‌تواند کافی باشد. در مقابل، اگر کیفیت مصالح در سراسر ساختمان ضعیف است، آسیب‌ها گسترده‌اند، پی مشکل جدی دارد یا سیستم سازه‌ای ذاتاً ناکارآمد است، مقاوم‌سازی ممکن است حجم کار و پیچیدگی زیادی پیدا کند و نتیجه‌اش هم قطعیت کمتری داشته باشد.

۲. هزینه کامل، نه فقط هزینه ساخت

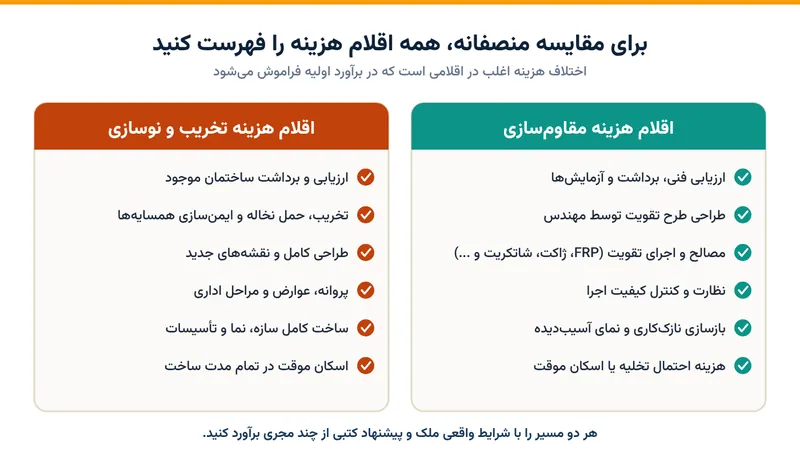

مقایسه خام «هزینه تقویت» با «هزینه ساخت هر متر» گمراه‌کننده است. در نوسازی، هزینه تخریب، حمل نخاله، پروانه و عوارض، اسکان موقت و ریسک‌های پروژه ساخت کامل را هم باید دید. در مقاوم‌سازی هم ارزیابی، طراحی، نظارت، بازسازی نازک‌کاری و گاهی تخلیه موقت هزینه دارد. فهرست زیر را برای هر دو مسیر پر کنید و از چند مجری برآورد کتبی بگیرید.

مقایسه اقلام هزینه مقاوم‌سازی و تخریب و نوسازی ساختمان

قیمت‌ها و برآوردها زود تغییر می‌کنند؛ هر عددی که از مجری یا پیمانکار می‌گیرید باید تاریخ داشته باشد و فهرست اقلام آن مشخص باشد.

۳. زمان و امکان تخلیه

مقاوم‌سازی بسته به روش و دامنه کار، معمولاً زمان کمتری از ساخت کامل می‌برد و در برخی روش‌ها امکان ادامه استفاده از بخشی از ساختمان وجود دارد. اما این موضوع به محدوده کار بستگی دارد و باید پیش از شروع با طراح و مجری روشن شود. در نوسازی، تخلیه کامل و اسکان موقت در تمام مدت تخریب و ساخت اجتناب‌ناپذیر است. اگر ساختمان کاربری حساس یا درآمدزا دارد، هزینه توقف فعالیت را هم در محاسبه بیاورید.

۴. مجوز، تراکم و ضوابط شهری

گاهی ضوابط ملک تعیین‌کننده است. نوسازی معمولاً به پروانه جدید و رعایت ضوابط روز نیاز دارد و ممکن است تراکم یا ارتفاع مجاز شما نسبت به ساختمان فعلی فرق کرده باشد. در مقابل، مقاوم‌سازی هم به طرح مهندس و فرایند تأیید نیاز دارد، ولی معمولاً ساختمان را در همان قالب موجود حفظ می‌کند. پیش از تصمیم، وضعیت ملک را از شهرداری منطقه و سازمان نظام مهندسی استعلام کنید؛ ضوابط و تسهیلات حمایتی با گذر زمان تغییر می‌کنند و باید همان زمان تصمیم‌گیری بررسی شوند.

۵. نیاز معماری و کاربری

اگر پلان فعلی، ارتفاع طبقات، تأسیسات یا کاربری ساختمان دیگر پاسخگوی نیاز شما نیست، نوسازی آزادی عمل بیشتری می‌دهد. اگر پلان و فضا مناسب است و مشکل فقط ظرفیت سازه‌ای است، مقاوم‌سازی ساختمان را همان‌طور که هست حفظ می‌کند. افزودن طبقه یا حذف دیوار و ستون هم در هر دو مسیر باید با طراحی مهندسی انجام شود.

اگر می‌خواهید بدانید ساختمان شما در کدام وضعیت قرار دارد، می‌توانید درخواست بازدید و برآورد ثبت کنید تا وضعیت ملک بررسی شود.

جدول مقایسه مقاوم‌سازی و نوسازی

معیارمقاوم‌سازیتخریب و نوسازی
هدف اصلیرساندن ساختمان موجود به سطح عملکرد هدفساخت سازه جدید مطابق ضوابط روز
وضعیت مناسبسازه و پی قابل‌اتکا؛ ضعف‌های مشخص و قابل تقویتآسیب گسترده، پی نامناسب یا سیستم سازه اصلاح‌ناپذیر
قطعیت اجراوابسته به شناخت وضع موجود؛ ممکن است آسیب‌های پنهان حین کار آشکار شوندطراحی از ابتدا و کنترل بیشتر روی جزئیات؛ اما ریسک یک پروژه ساخت کامل
زمانمعمولاً کوتاه‌تر؛ بسته به روش و دامنه کارمعمولاً طولانی‌تر؛ شامل تخریب، پروانه و ساخت
تخلیهبسته به روش و محدوده کار؛ گاهی بخشی از ساختمان قابل استفاده می‌ماندتخلیه کامل ضروری است
تغییر پلان و ارتفاعمحدود به ظرفیت و ضوابط ساختمان موجودآزادی بیشتر در چارچوب ضوابط و تراکم مجاز
مجوزنیازمند طرح مهندس و تأییدنیازمند پروانه جدید و رعایت ضوابط روز
ریسک مالیهزینه نهایی به دامنه آسیب‌های کشف‌شده بستگی داردحجم سرمایه و زمان بیشتر؛ ریسک تغییر قیمت و ضوابط

چه زمانی مقاوم‌سازی انتخاب معقول‌تری است؟

  • ارزیابی نشان داده ضعف‌ها موضعی هستند یا با روش‌های شناخته‌شده تقویت قابل رفع‌اند.
  • پی و مسیر انتقال بار قابل‌اتکا هستند و بتن یا مصالح موجود از کیفیت قابل‌قبولی برخوردارند.
  • پلان، ارتفاع و کاربری فعلی با نیاز شما سازگار است.
  • تخلیه طولانی یا توقف کامل فعالیت برای شما سخت یا پرهزینه است.
  • ملک از نظر ضوابط در وضعیتی است که نوسازی آن را محدود یا بی‌صرفه می‌کند.

چه زمانی نوسازی انتخاب معقول‌تری است؟

  • آسیب‌ها گسترده‌اند و تقویت عملاً باید روی بخش بزرگی از اعضا انجام شود.
  • پی یا خاک زیر آن مشکل جدی دارد و اصلاح آن از هزینه ساخت جدید فاصله زیادی ندارد.
  • سیستم سازه‌ای ساختمان به‌گونه‌ای است که تقویت آن نتیجه قابل‌اتکایی نمی‌دهد.
  • هزینه کامل مقاوم‌سازی، همراه با محدودیت‌هایش، به هزینه ساخت جدید نزدیک می‌شود.
  • نیاز معماری یا کاربری شما با ساختمان فعلی همخوانی ندارد و ضوابط ملک نوسازی را مجاز می‌کند.

سناریوهای رایج

  • ساختمان آجری یا بنایی قدیمی: بسته به وضعیت دیوارها و کلاف‌بندی، راه‌های تقویت متفاوتی وجود دارد؛ اما در بناهای بسیار فرسوده یا ناپایدار، نوسازی هم باید بررسی شود.
  • ساختمان پیلوت‌دار: ضعف طبقه نرم اغلب موضعی است و روی طبقه همکف متمرکز می‌شود؛ بنابراین گزینه تقویت معمولاً قابل بررسی است.
  • اسکلت فلزی با اتصال‌های ضعیف: تقویت اتصال‌ها و مهاربندی گزینه رایجی است، به شرط این‌که ارزیابی آن را تأیید کند.
  • آپارتمان چندواحدی: علاوه بر معیارهای فنی، توافق مالکان، تقسیم هزینه و تخلیه موقت واحدها تعیین‌کننده است.
  • ساختمان آسیب‌دیده از زلزله: اول باید ایمنی و ارزیابی تخصصی انجام شود؛ تصمیم مقاوم‌سازی یا نوسازی بعد از آن گرفته می‌شود، نه پیش از آن.

اگر مقاوم‌سازی انتخاب شد: روش‌های رایج

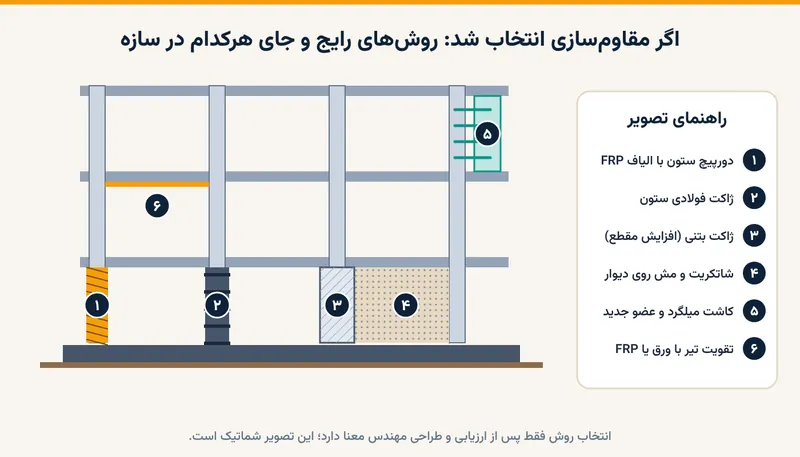

روش تقویت باید بر اساس نوع عضو، ضعف شناسایی‌شده و طرح مهندس انتخاب شود. روش‌های رایج شامل تقویت با الیاف کربن (FRP)، ژاکت فولادی، ژاکت بتنی، شاتکریت و مش‌بندی و کاشت میلگرد برای اتصال اعضای جدید هستند. برای مقایسه کامل‌تر، انواع روش‌های مقاوم‌سازی سازه، ژاکت فلزی و ژاکت بتنی را بخوانید. راهنمای جامع‌تر موضوع هم در مقاوم‌سازی ساختمان؛ راهنمای جامع روش‌ها، مراحل و هزینه آمده است.

نمای شماتیک سازه با روش‌های مقاوم‌سازی: دورپیچ FRP، ژاکت فولادی، ژاکت بتنی، شاتکریت و کاشت میلگرد

چک‌لیست تصمیم برای مالک

  1. نقشه‌ها، پروانه، سوابق تعمیرات و عکس آسیب‌ها را جمع کنید.
  2. ارزیابی فنی را به مهندس صلاحیت‌دار بسپارید و خروجی را کتبی بگیرید.
  3. سطح عملکرد هدف را همراه مهندس مشخص کنید.
  4. برای مقاوم‌سازی و نوسازی، فهرست کامل اقلام هزینه را جداگانه برآورد کنید.
  5. وضعیت مجوز، تراکم و ضوابط ملک را از شهرداری منطقه استعلام کنید.
  6. زمان‌بندی، تخلیه موقت و هزینه توقف فعالیت را در هر دو مسیر بسنجید.
  7. برآوردها را مقایسه کنید و تصمیم را به‌صورت مستند ثبت کنید.

اشتباهات رایج در این تصمیم

  • تصمیم‌گیری پیش از ارزیابی فنی و فقط بر اساس ظاهر ساختمان یا توصیه شنیده‌شده.
  • مقایسه «هزینه تقویت» با «هزینه ساخت هر متر» بدون در نظر گرفتن تخریب، پروانه، اسکان موقت و ریسک پروژه.
  • انتخاب روش اجرا پیش از طراحی مهندس.
  • فراموش کردن اثر ضوابط ملک و تراکم روی امکان نوسازی.
  • تصور اینکه مقاوم‌سازی یعنی «زلزله‌ناپذیر» شدن؛ هدف رسیدن به سطح عملکرد مشخص است، نه حذف کامل ریسک.
  • اکتفا به یک برآورد شفاهی بدون فهرست اقلام و تاریخ.

جمع‌بندی

برای انتخاب بین مقاوم سازی یا نوسازی، اول ارزیابی فنی انجام دهید، سطح عملکرد هدف را روشن کنید و بعد پنج معیار سازه و پی، هزینه کامل، زمان و تخلیه، مجوز و تراکم، و نیاز معماری را کنار هم بگذارید. اگر ضعف‌ها قابل تقویت و پی قابل‌اتکا باشد، مقاوم‌سازی اغلب منطقی‌تر است؛ اگر آسیب گسترده یا هزینه مقاوم‌سازی به نوسازی نزدیک باشد، نوسازی را جدی بگیرید. هر نتیجه‌ای را با دو برآورد واقعی و نظر مهندس تأیید کنید.

اگر ساختمان شما نیاز به بررسی دارد، می‌توانید برای شناخت وضعیت و انتخاب راهکار مناسب، درخواست بازدید و برآورد ثبت کنید یا صفحه خدمات مقاوم‌سازی ساختمان را ببینید.

پرسش‌های متداول

آیا مقاوم‌سازی همیشه ارزان‌تر از نوسازی است؟
خیر. اگر ضعف‌ها موضعی و پی قابل‌اتکا باشد، مقاوم‌سازی اغلب به‌صرفه‌تر است؛ اما در آسیب گسترده یا پی نامناسب، هزینه و محدودیت‌های تقویت می‌تواند به نوسازی نزدیک شود. قاعده عددی ثابتی برای همه ساختمان‌ها وجود ندارد و باید بعد از ارزیابی فنی، دو برآورد واقعی را با هم مقایسه کرد.
آیا بدون ارزیابی فنی می‌توان بین مقاوم‌سازی و نوسازی تصمیم گرفت؟
توصیه نمی‌شود. وضعیت واقعی بتن یا مصالح، پی، اتصال‌ها و میزان آسیب‌ها فقط با برداشت، آزمایش و تحلیل مشخص می‌شود. تصمیم بدون ارزیابی ممکن است به مقاوم‌سازی ناکافی یا تخریب غیرضروری ختم شود.
آیا بعد از مقاوم‌سازی ساختمان کاملاً در برابر زلزله ایمن می‌شود؟
هیچ ساختمانی بی‌خطر مطلق نیست. مقاوم‌سازی ساختمان را به سطح عملکرد هدف که با مهندس تعیین کرده‌اید نزدیک می‌کند؛ مثلاً ایمنی جانی. هدف، کاهش ریسک و رسیدن به رفتار مشخص است، نه حذف کامل خطر.
برای مقاوم‌سازی باید ساختمان را تخلیه کرد؟
بستگی به روش و محدوده کار دارد. در بعضی روش‌ها بخشی از ساختمان قابل استفاده می‌ماند و در بعضی دیگر تخلیه موقت لازم است. این موضوع را پیش از شروع کار با طراح و مجری روشن کنید. در نوسازی، تخلیه کامل ضروری است.
برای مقایسه این دو مسیر چه مدارکی لازم است؟
نقشه‌ها و پروانه ساختمان، سوابق تعمیرات و تغییرات، عکس آسیب‌ها، گزارش ارزیابی فنی و برآورد هزینه هر مسیر. همچنین وضعیت ملک و ضوابط را از شهرداری منطقه استعلام کنید.

اجرای این کار با شن‌سازه

اجرای تخصصی کاشت میلگرد در بتن مسلح

کاشت میلگرد و بولت، راهکاری برای اتصال اعضای جدید، نصب تجهیزات و تقویت سازه‌های بتنی موجود است. اجرای دقیق آن با بررسی …

خدمات تخصصی کرگیری بتن

خدمات تخصصی کرگیری بتن برای ایجاد سوراخ‌های استوانه‌ای و دقیق در دیوار، سقف، کف و فونداسیون اجرا می‌شود؛ روشی مناسب برای عبور …

اجرای تخصصی مش بندی و شاتکریت

مش‌بندی و شاتکریت برای مقاوم‌سازی گود، ساختمان‌های بنایی و تقویت سطوح بتنی اجرا می‌شود و با ایجاد لایه‌ای یکپارچه، چسبنده و مقاوم، …

تقویت سازه ها با الیاف کربن

تقویت سازه با الیاف کربن (CFRP) راهکاری سریع و کم‌وزن برای افزایش ظرفیت تیر، ستون، دال و دیوارهای بتنی است؛ بدون تخریب …

اجرای ژاکت فولادی (فلزی)

اجرای ژاکت فولادی با نصب ورق، نبشی، ناودانی یا پروفیل پیرامون عضو سازه‌ای، ظرفیت باربری و عملکرد آن را بهبود می‌دهد. انتخاب …

مقاوم‌سازی ساختمان

مقاوم‌سازی ساختمان با ارزیابی فنی، شناسایی نقاط ضعف و انتخاب راهکار مناسب انجام می‌شود تا ایمنی و عملکرد سازه در برابر زلزله …

مصالح مورد نیاز

مصالحی که در این مطلب از آن‌ها نام برده شد، در فروشگاه شن‌سازه.

علیرضا خسروی

مطالب فنی شن‌سازه را تیمی می‌نویسد که هم مصالح مقاوم‌سازی را می‌فروشد و هم کار را اجرا می‌کند. سؤالی درباره این مطلب دارید؟ با 09179100761 تماس بگیرید.

نظرات (۰)

برای ثبت نظر لطفاً وارد شوید.

هنوز نظری ثبت نشده است.

مقاله‌های مرتبط

همه مقالات
مبانی و تصمیم‌گیری

نیاز به مقاوم‌سازی ساختمان: ۱۲ نشانه هشداردهنده که نباید نادیده بگیرید

ترک‌های مورب، خوردگی میلگرد، کرموشدگی بتن، تغییرشکل و نشست می‌توانند نشانه نیاز به بررسی سازه باشند. این راهنما ۱۲ علامت هشداردهنده و اقدام‌های لازم برای ارزیابی و انتخاب روش مناسب مقاوم‌سازی را توضیح می‌دهد.

۹ مهر ۱۴۰۵ ۱۲ دقیقه مطالعه

مبانی و تصمیم‌گیری

مقاوم‌سازی ساختمان؛ راهنمای جامع روش‌ها، مراحل و هزینه

هر آنچه پیش از مقاوم‌سازی یک ساختمان باید بدانید: نشانه‌هایی که می‌گویند سازه به تقویت نیاز دارد، روش‌های رایج و تفاوتشان، مراحل کار از بازدید تا تحویل، و اینکه هزینه به چه چیزهایی بستگی …

۲۴ شهریور ۱۴۰۵ ۶ دقیقه مطالعه

مبانی و تصمیم‌گیری

تفاوت مقاوم سازی، ترمیم و بهسازی لرزه ای چیست؟

تفاوت مقاوم سازی، ترمیم و بهسازی لرزه ای چیست؟ در این مقاله با تعریف دقیق هرکدام، تفاوت اهداف و کاربردها، روش‌های رایج و نحوه انتخاب راهکار مناسب برای ساختمان‌های موجود آشنا می‌شوید و یاد …

۲۲ مرداد ۱۴۰۵ ۱۰ دقیقه مطالعه
