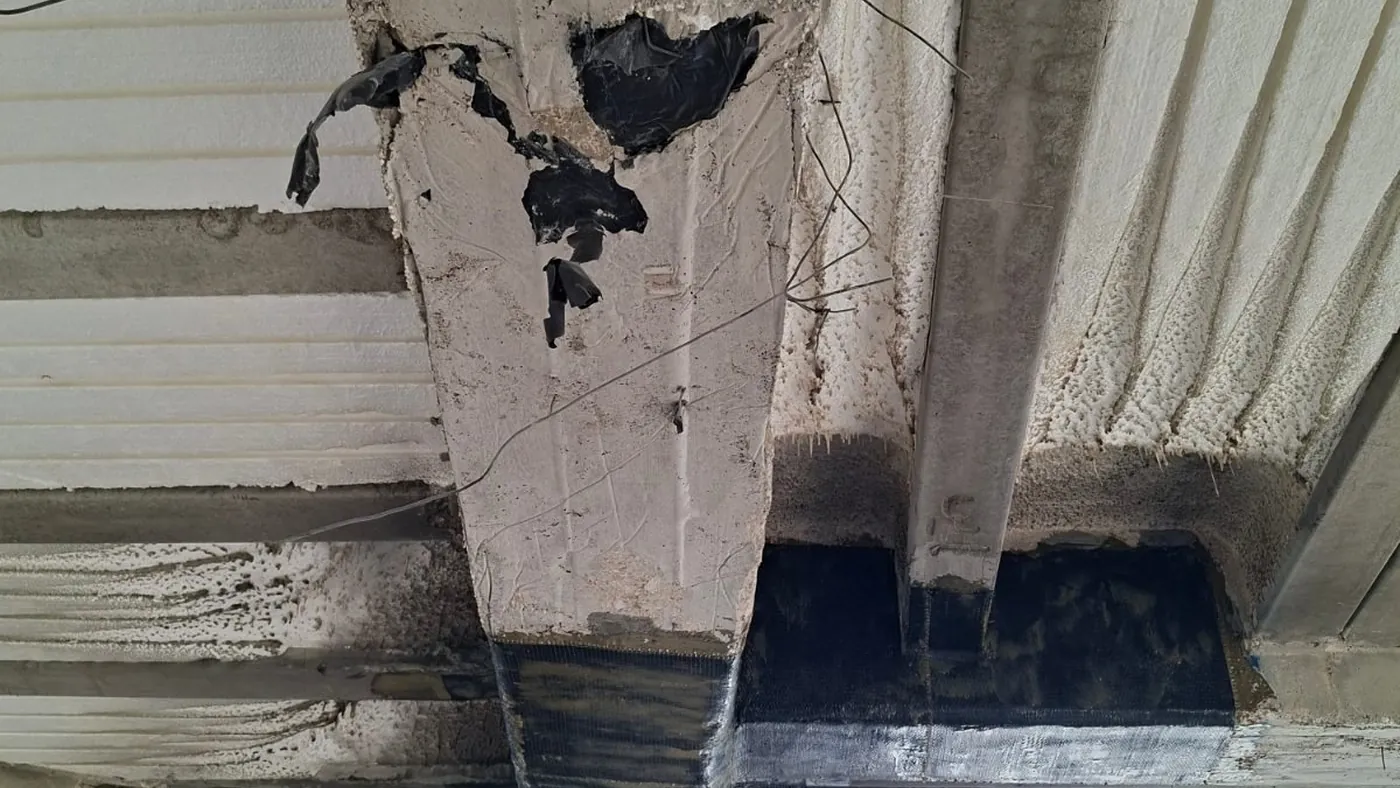

ترمیم بتن های کرمو و اجرای FRP

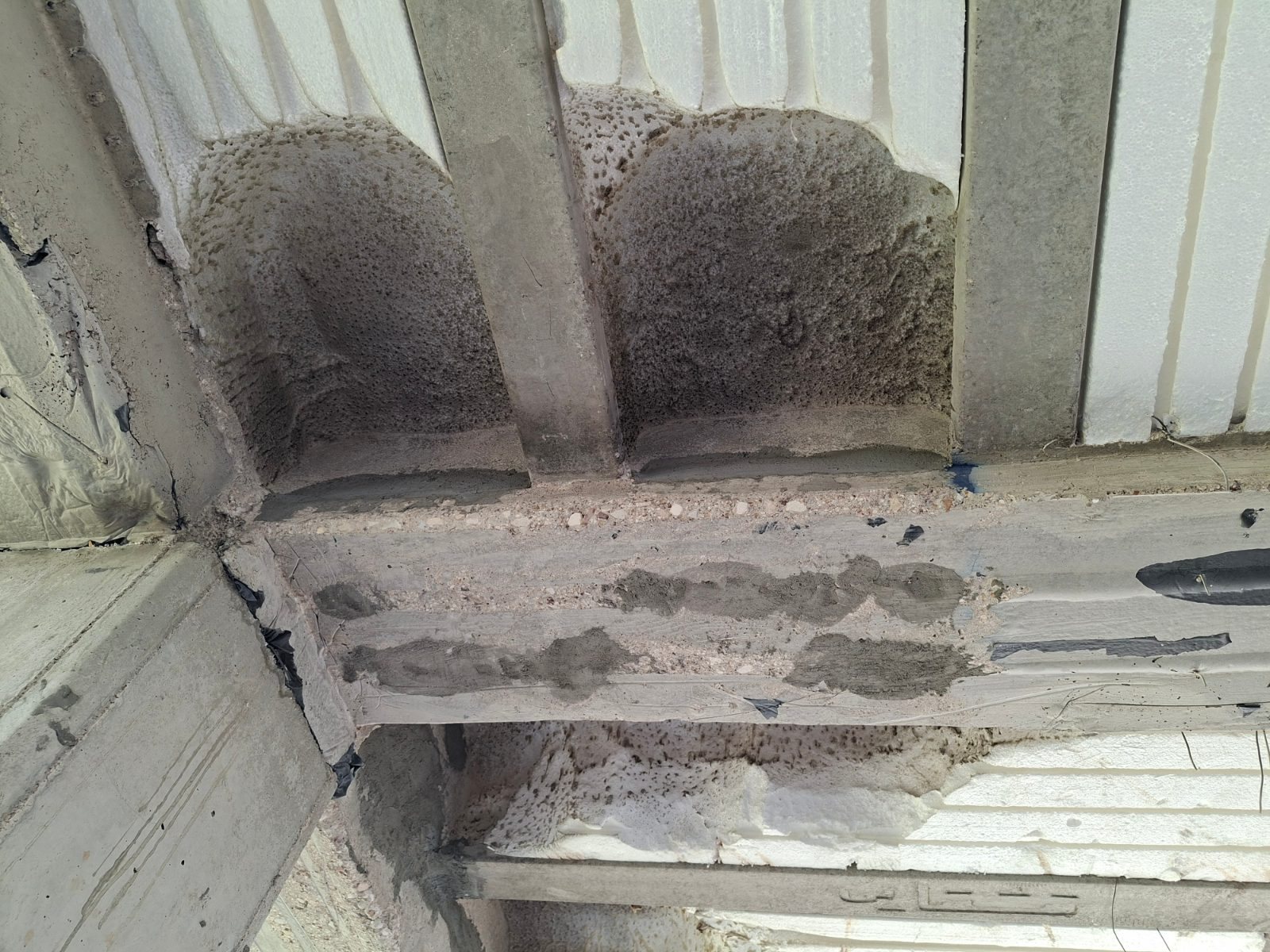

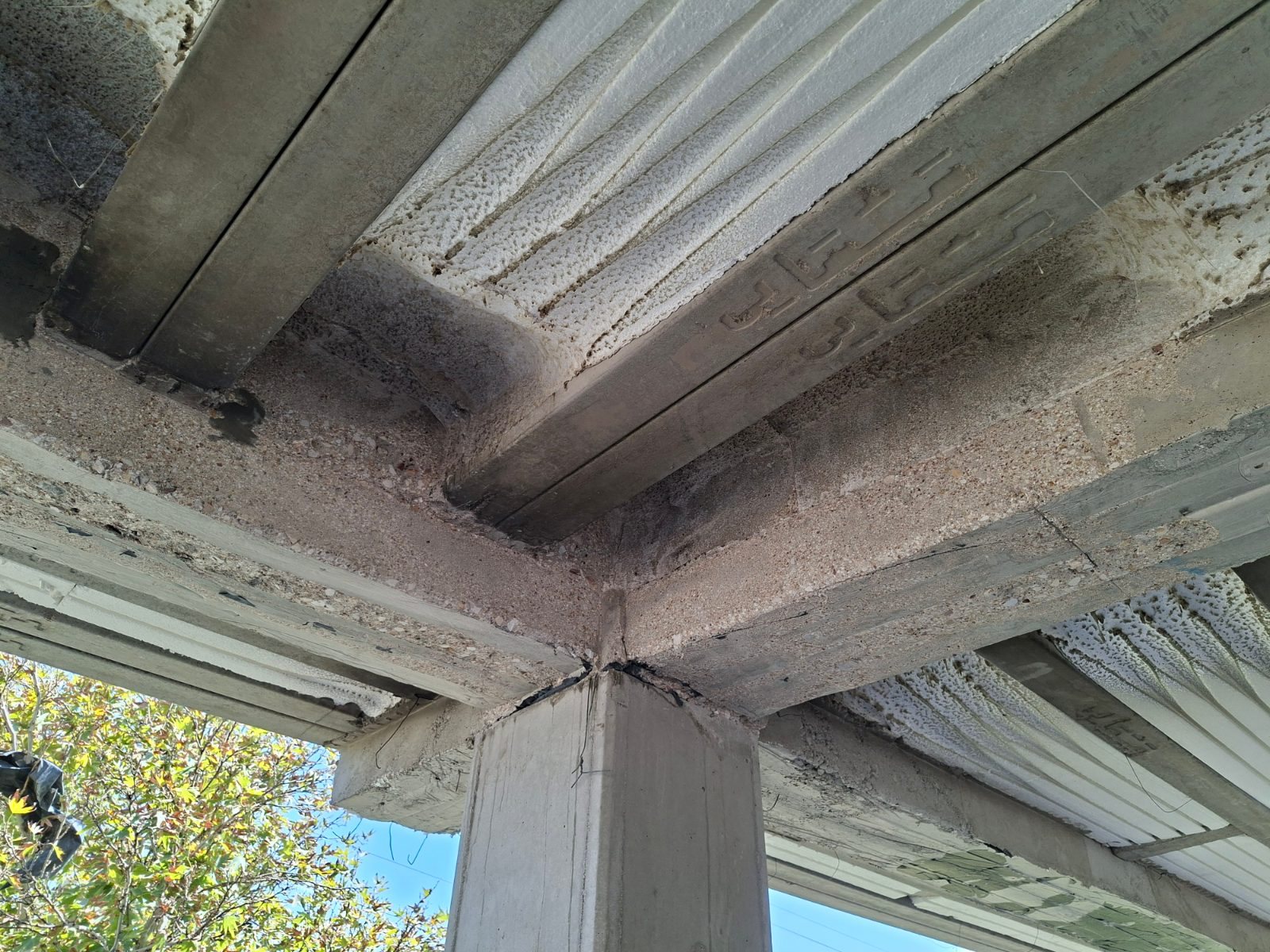

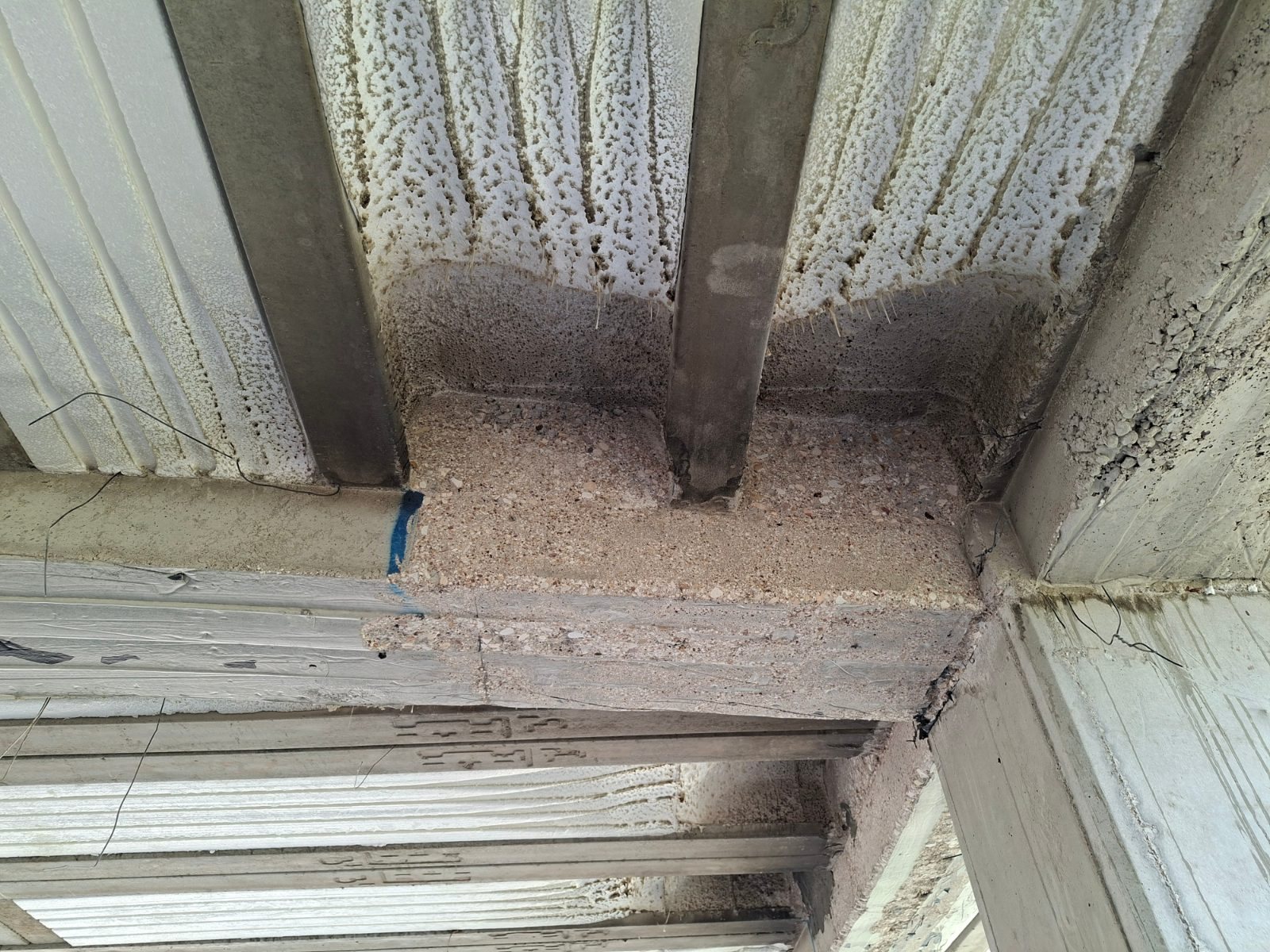

پس از آشکارشدن کرموشدگی و شنزدگی شدید در دیوارها و ستونهای یک ساختمان مسکونی در شیراز، بتن آسیبدیده ترمیم و در نقاط تعیینشده FRP اجرا شد؛ عملیات پس از بازدید ناظران تأیید شد.
بتن سقف چهارم دچار کمبود مقاومت فشاری بود که ابتدا و انتهای تیرهای بتنی با الیاف کربن مقاومسازی شد.
بتن سقف چهارم از یک ساختمان مسکونی بعد از تست مقاومت فشاری 28 روزه دچار کاهش مقاومت شده بود.
بعد از بازدید میدانی از پروژه و مشاهده سقف با دستگاه کرگیر بتنی از سقف موجود یک نمونه استوانه ای جهت تست مجدد نمونه برداری گردید که متاسفانه این نمونه استوانه ای نیز مقاومت مورد نظر طراحی را پاس نکرد. در نتیجه بعد از بررسی کامل نقشه طرح مقاوم سازی با الیاف کربن تهیه گردید و اجرا شد. بعد از اجرای FRP سقف مورد آزمایش بارگذاری قرار گرفت.
بعد از اجرای FRP و تست بارگذاری سقف مورد نظر مورد تایید طراح مقاوم سازی قرار گرفت و مجوز ادامه کار صادر گردید.
نوار وسط را بکشید تا تفاوت را ببینید.

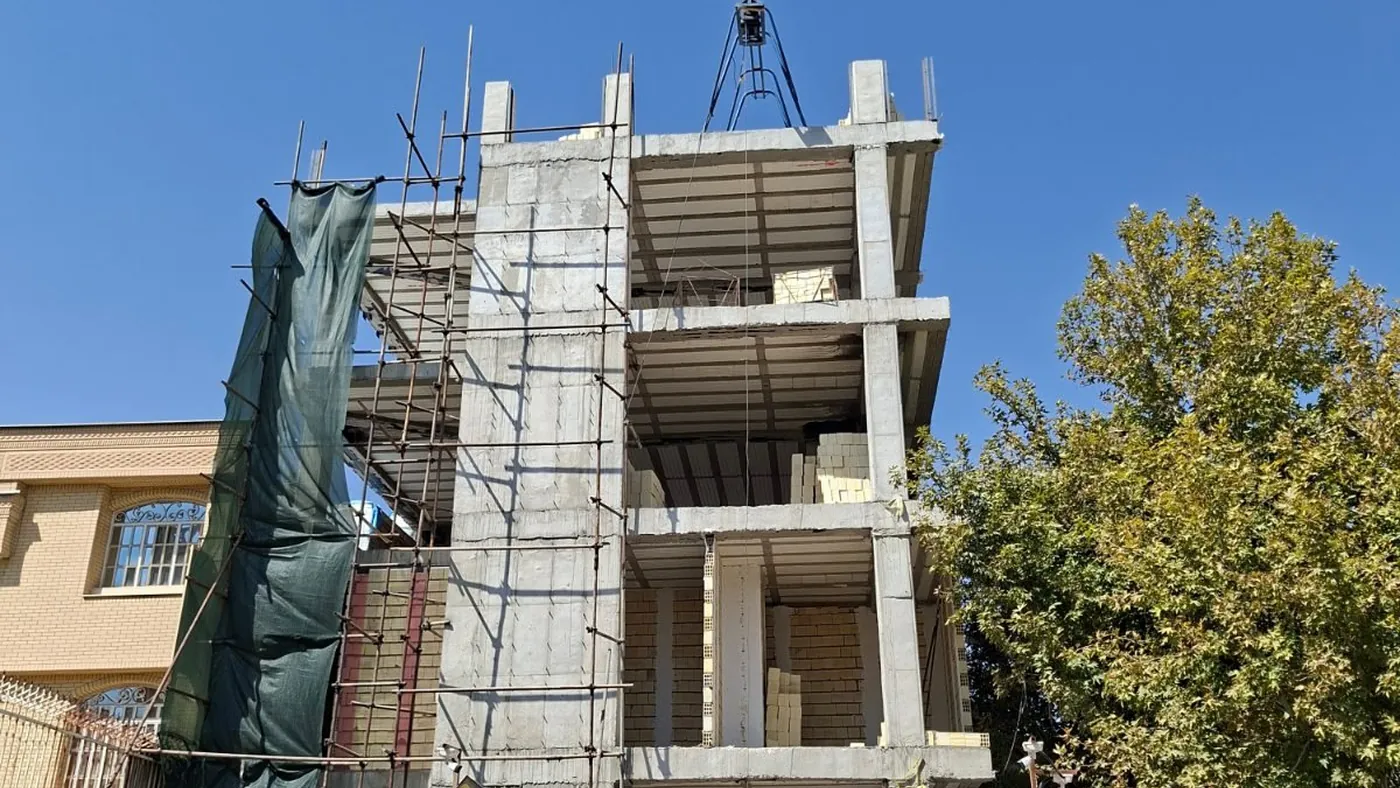

این پروژه با هدف مقاومسازی تیرهای بتنی در سقف چهارم یک ساختمان مسکونی در شیراز، استان فارس، اجرا شد. در بررسی اولیه مشخص شد بتن سقف چهارم پس از انجام تست مقاومت فشاری ۲۸روزه، مقاومت موردنظر طراحی را تأمین نکرده است. این وضعیت میتوانست ادامه عملیات اجرایی را با ابهام مواجه کند و نیاز به بررسی دقیق وضعیت موجود و ارائه راهکار مقاومسازی مناسب داشت.

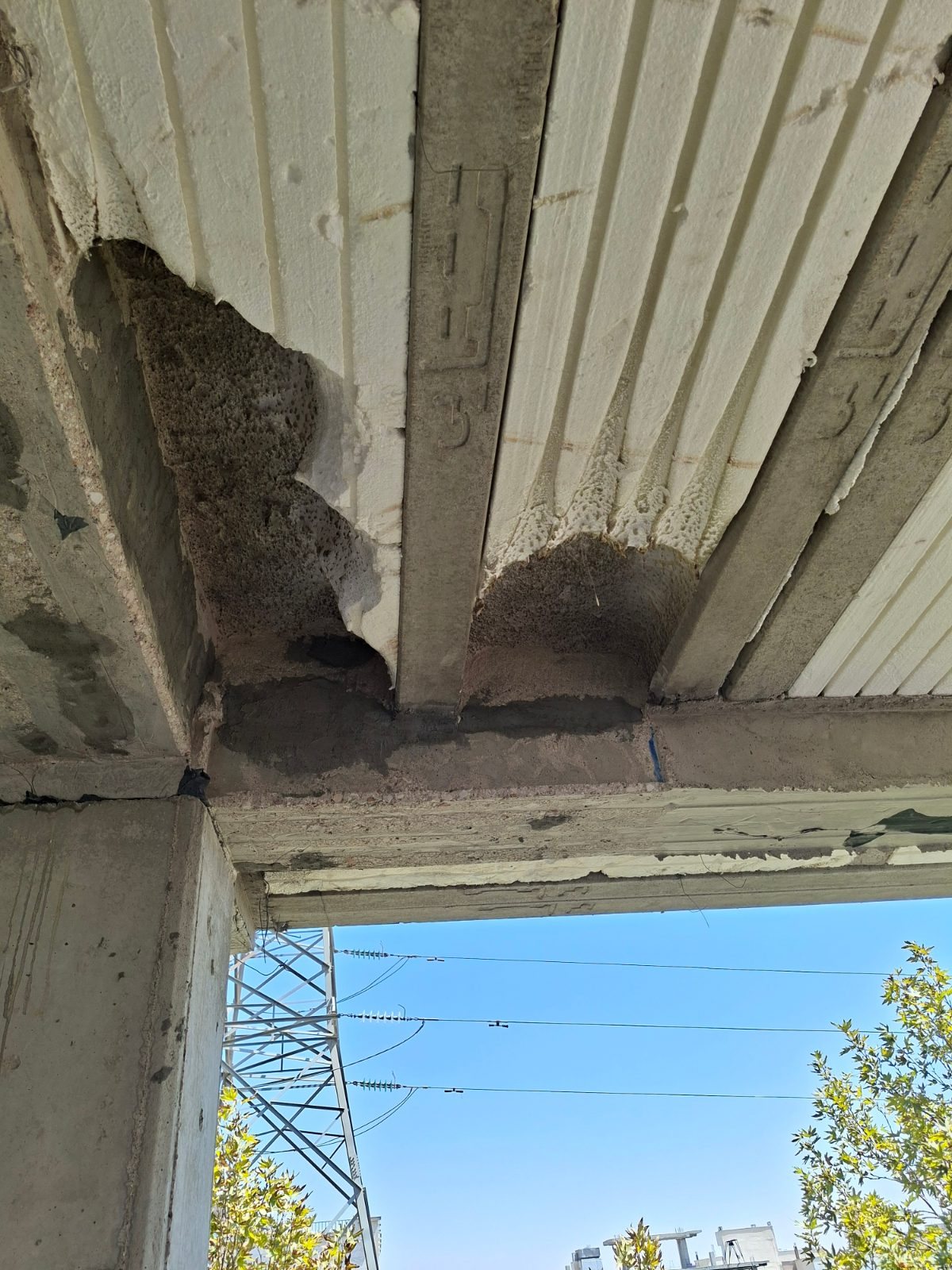

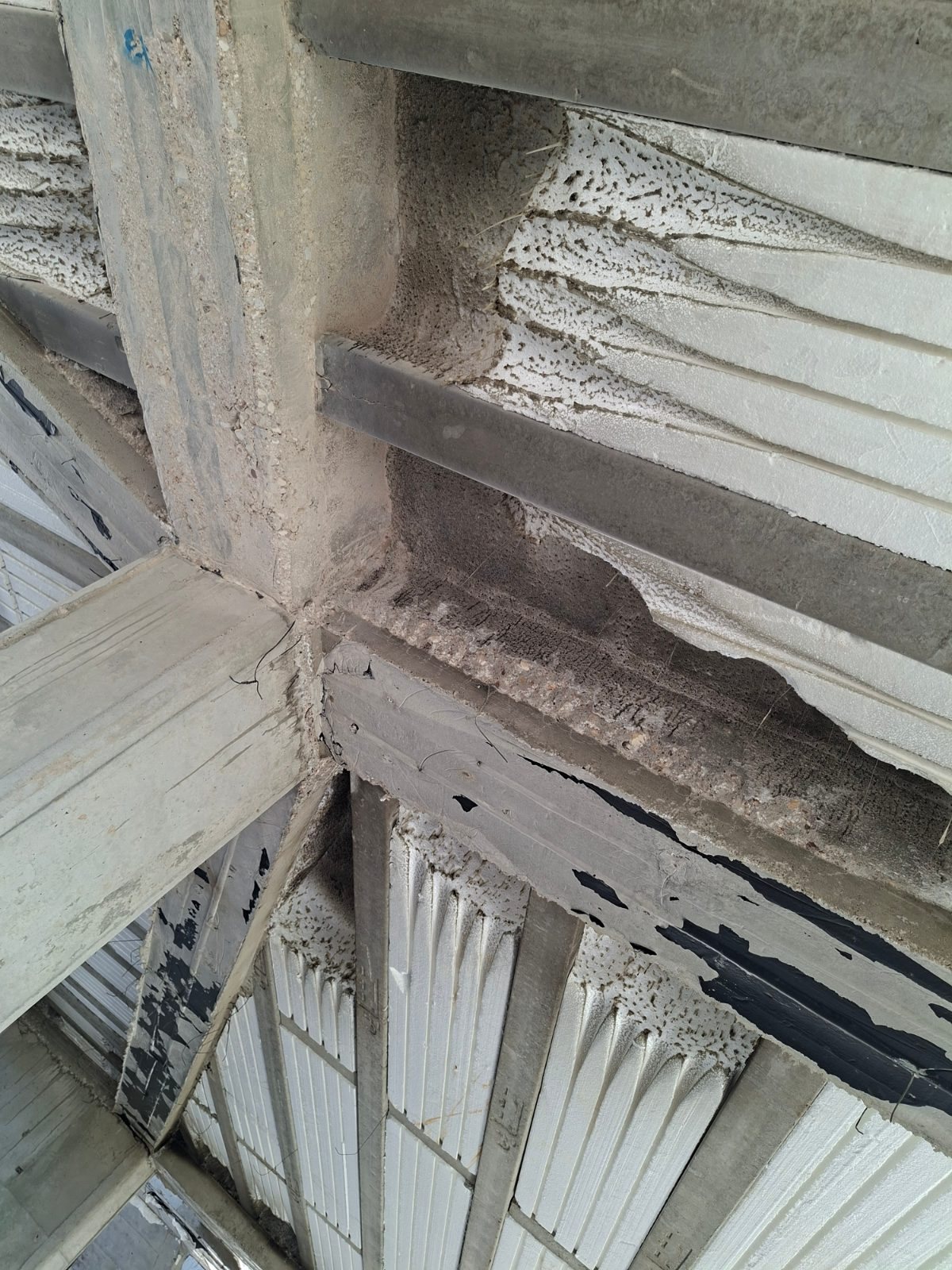

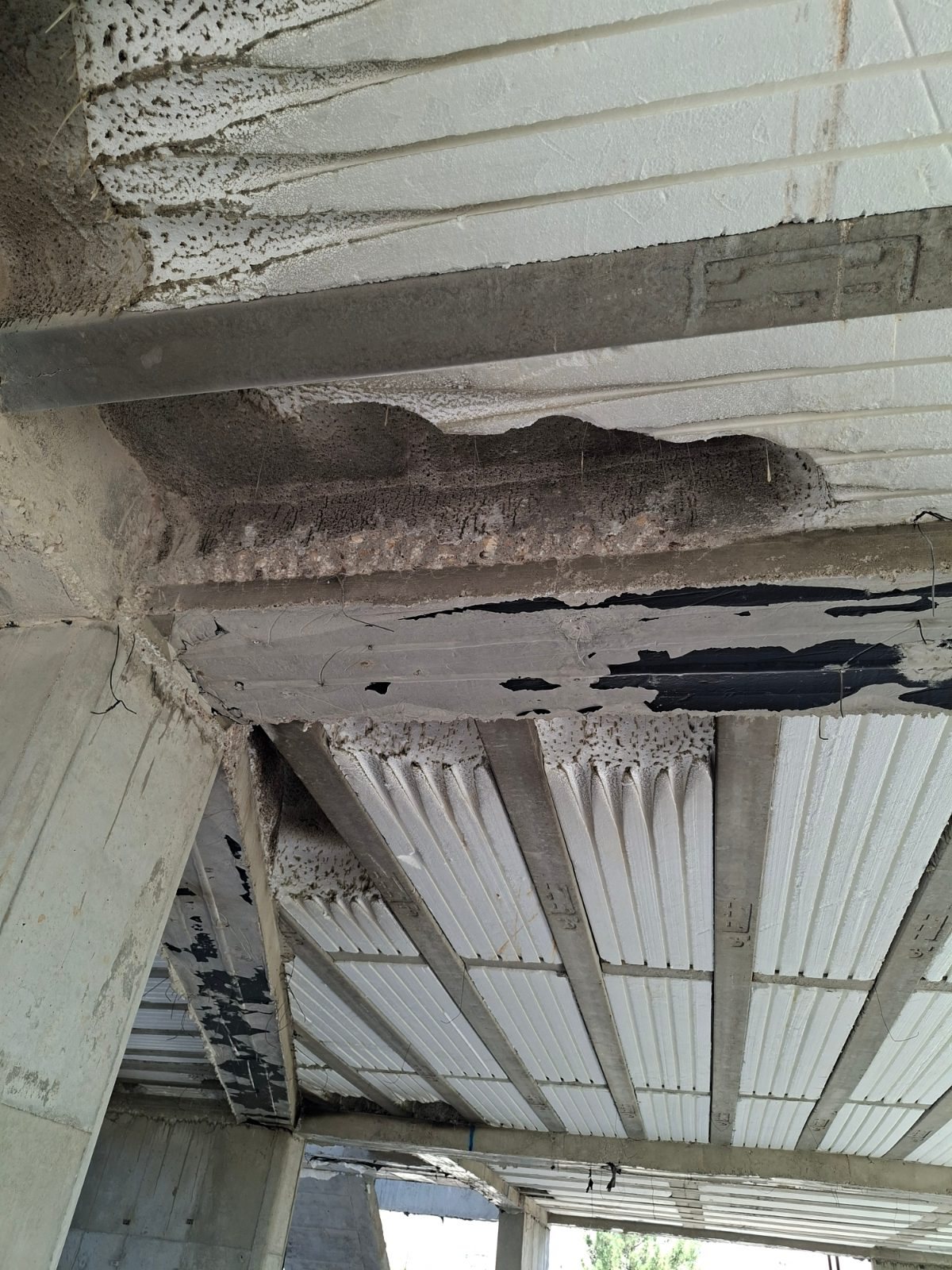

نخستین چالش، کاهش مقاومت فشاری بتن نسبت به مقاومت طراحی بود. پس از بازدید میدانی، برای ارزیابی مجدد کیفیت بتن موجود، با استفاده از دستگاه کرگیر بتن یک نمونه استوانهای از سقف برداشت شد. نتیجه آزمایش نمونهبرداریشده نیز نشان داد که بتن به مقاومت موردنظر طراحی نرسیده است.
با توجه به نتایج آزمایش و شرایط موجود، لازم بود روشی انتخاب شود که ضمن افزایش ظرفیت باربری تیرهای بتنی، امکان اجرای کنترلشده در سازه موجود را فراهم کند. بر همین اساس، پس از بررسی کامل، طرح مقاومسازی سازه با الیاف کربن تهیه و برای اجرا آماده شد.

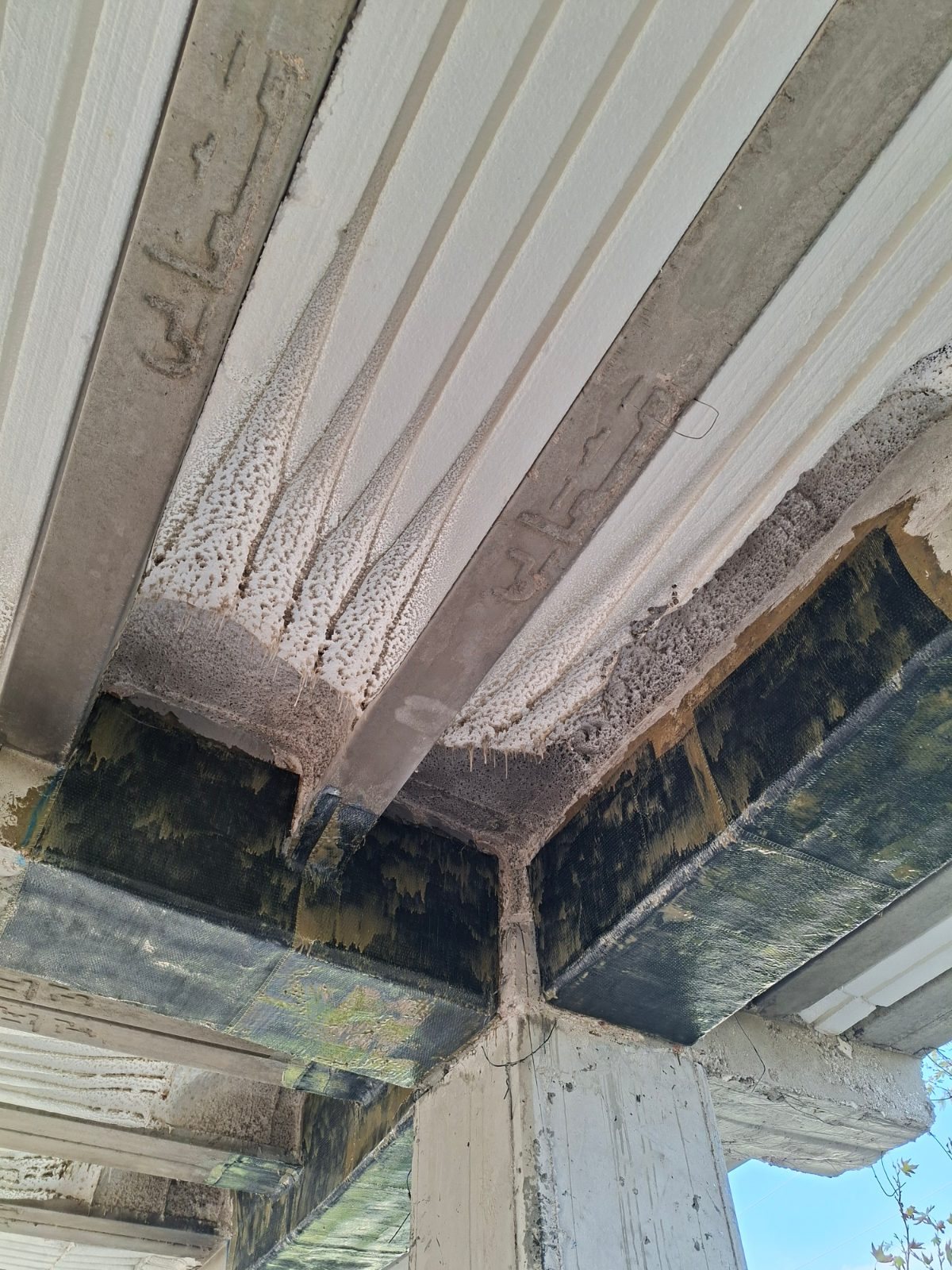

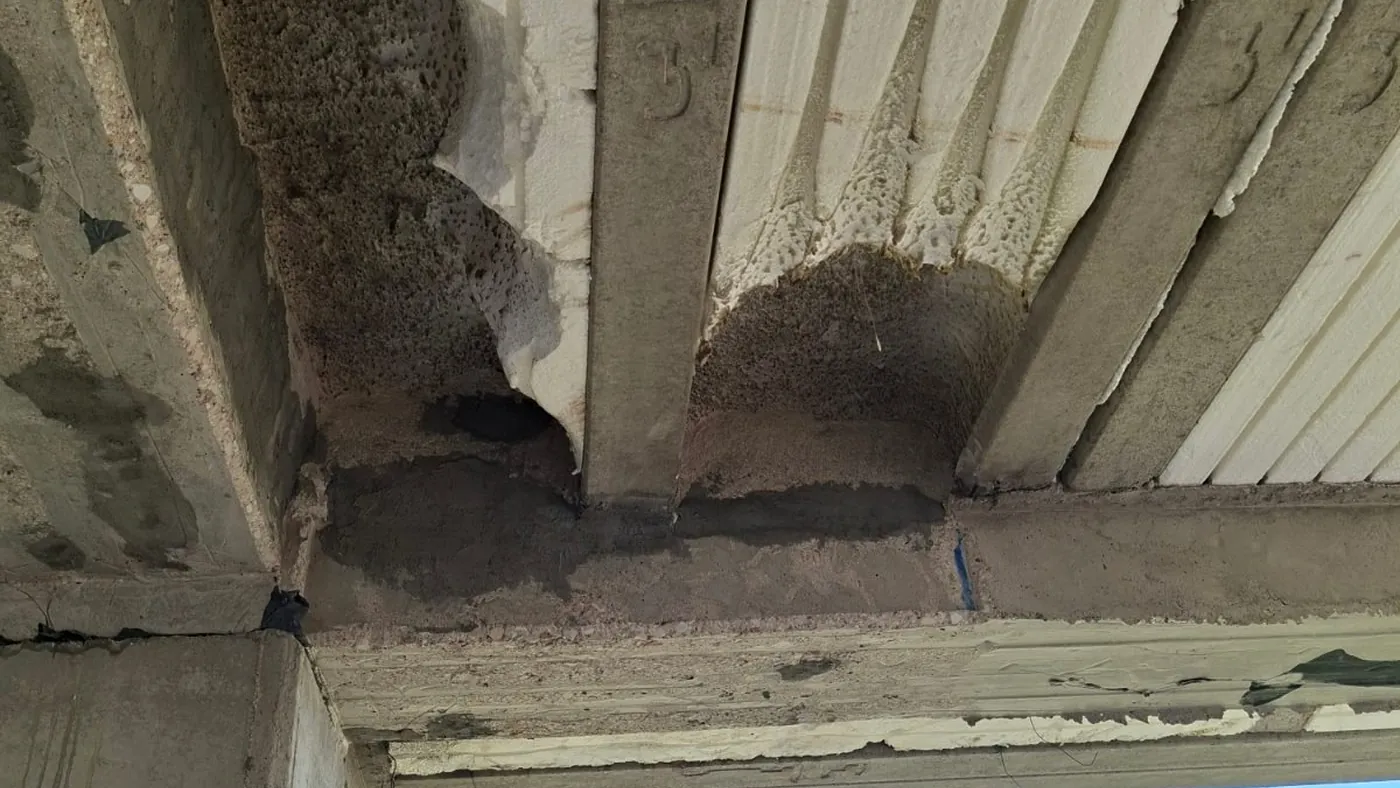

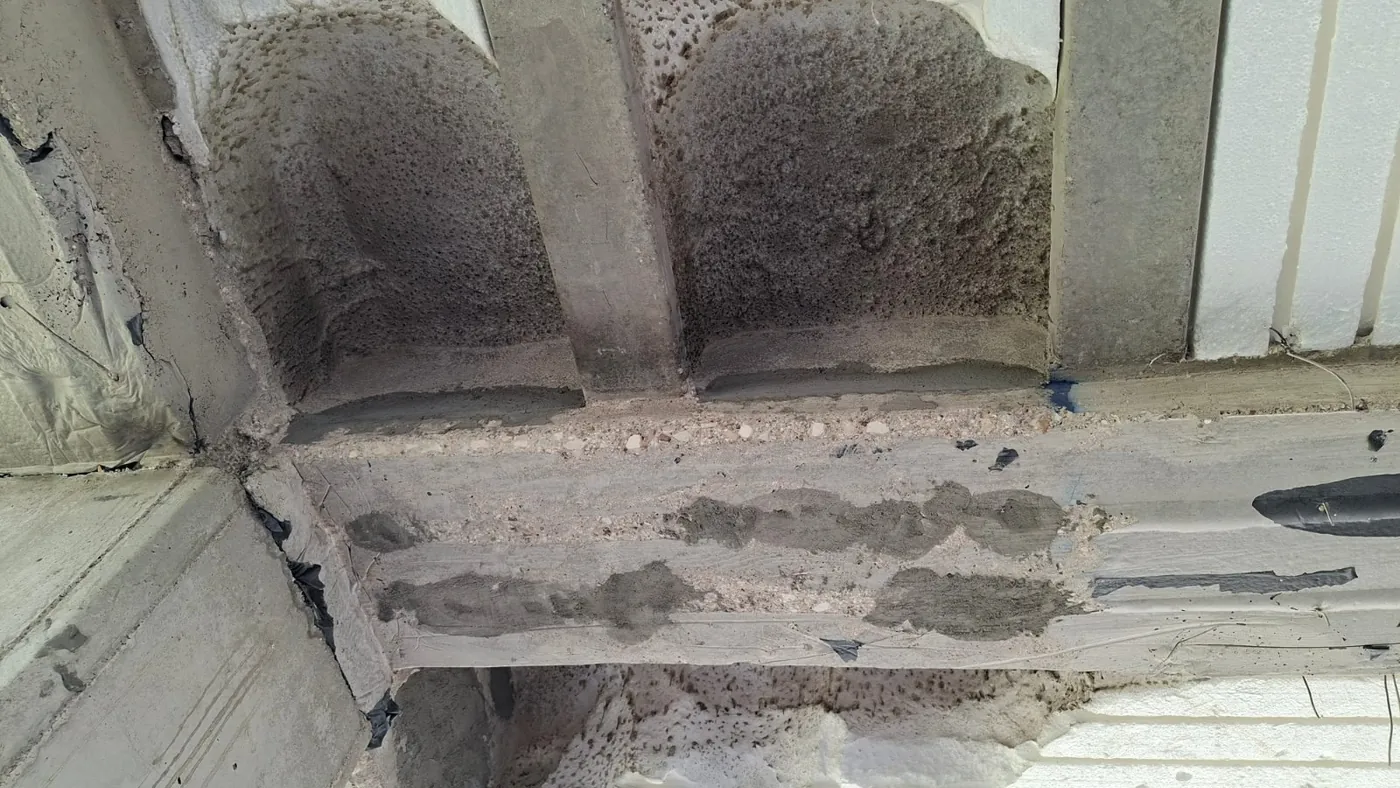

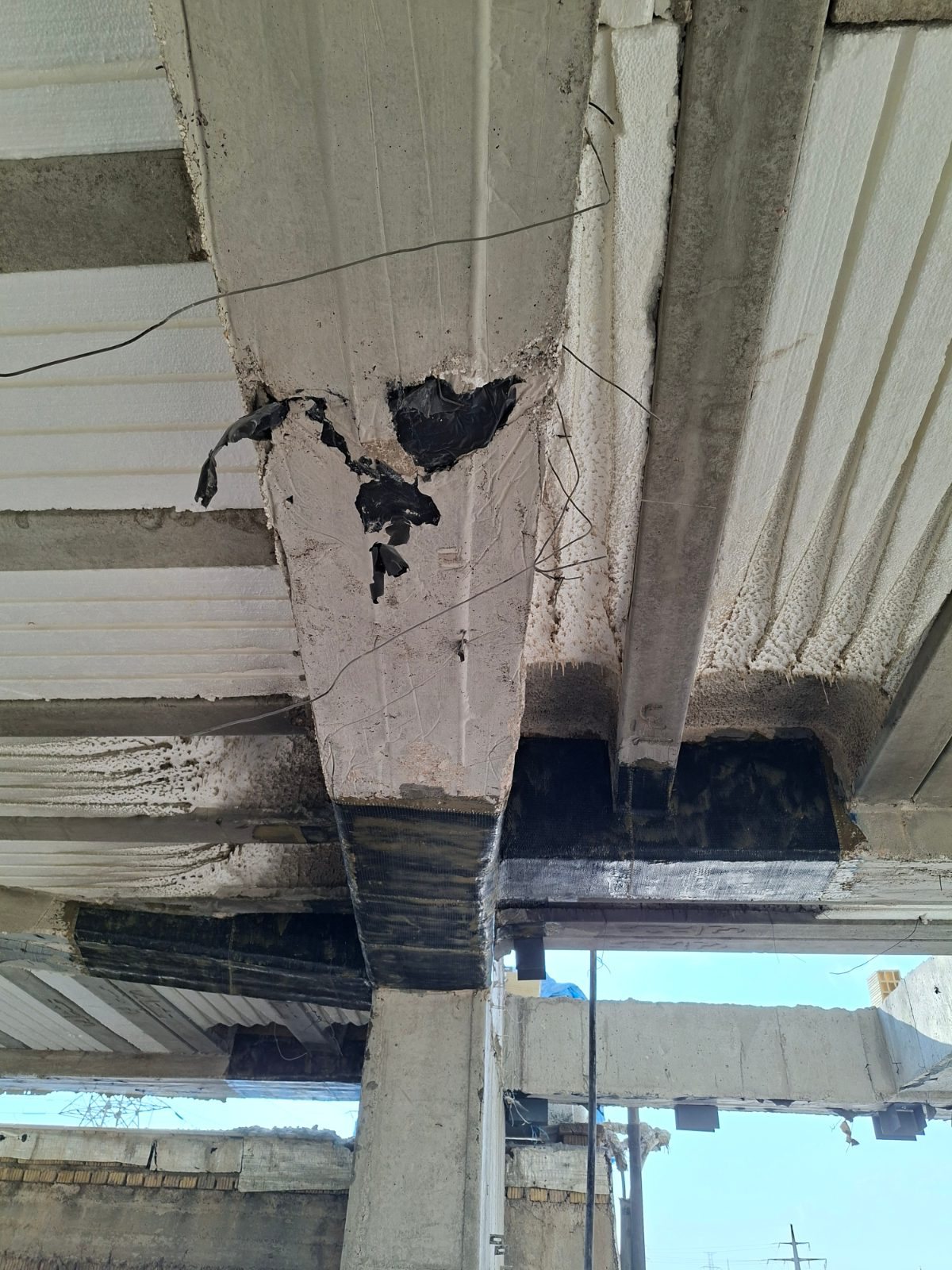

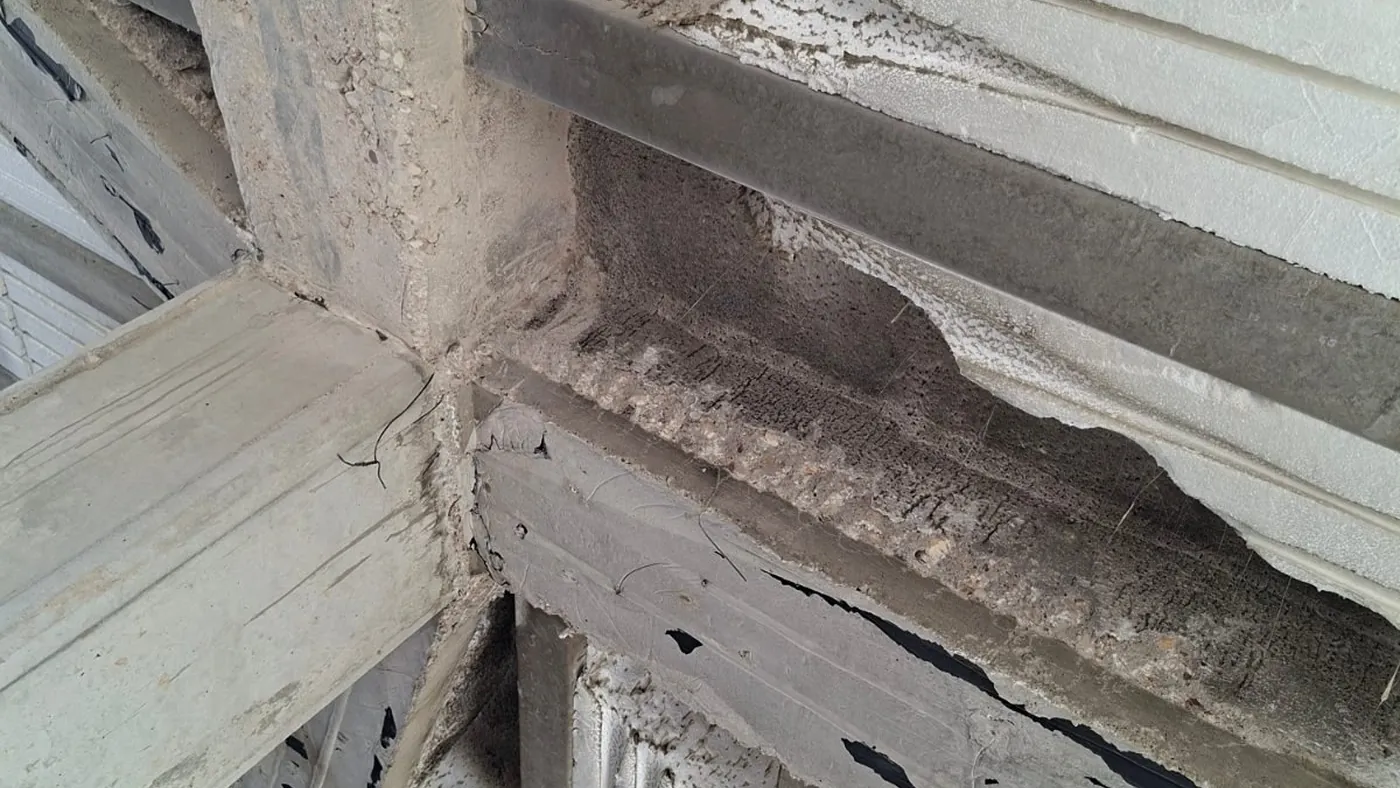

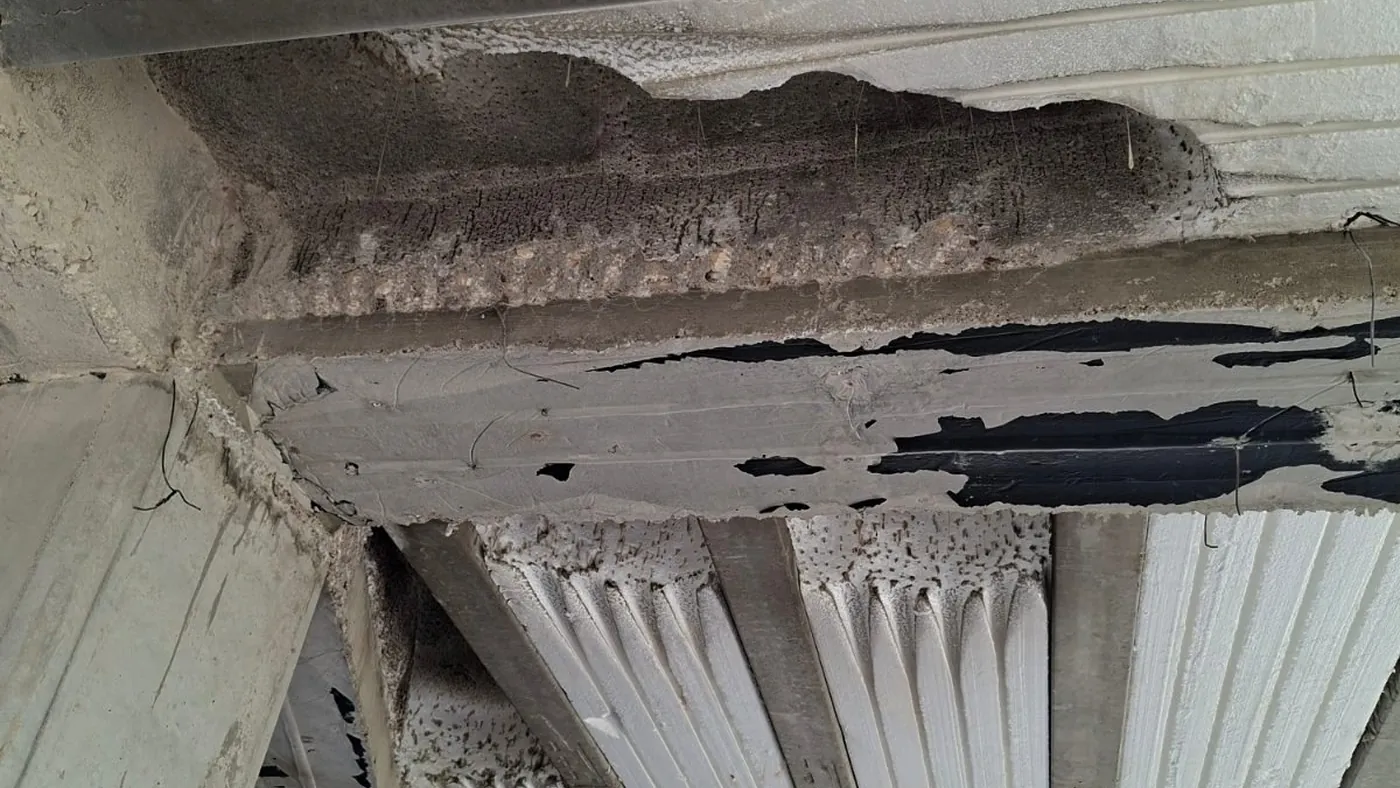

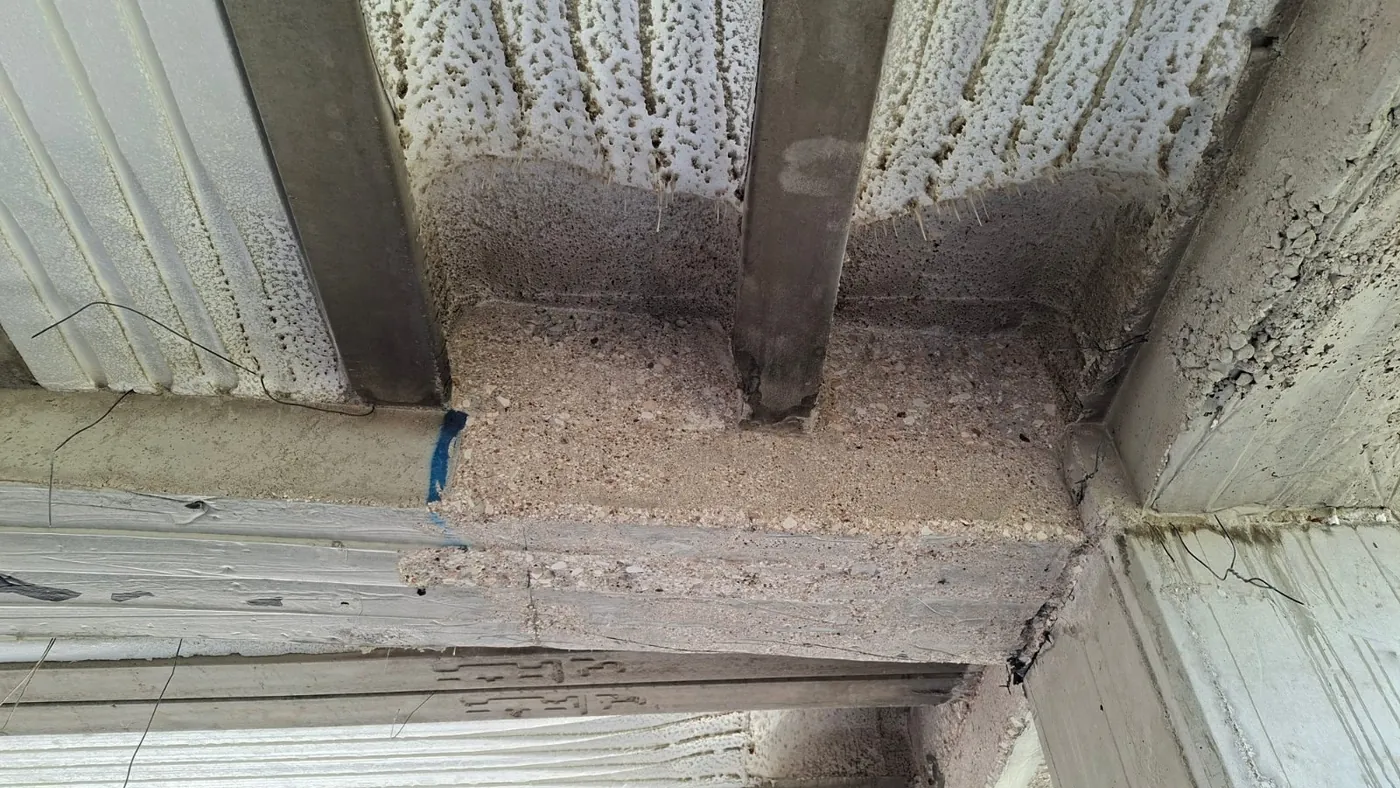

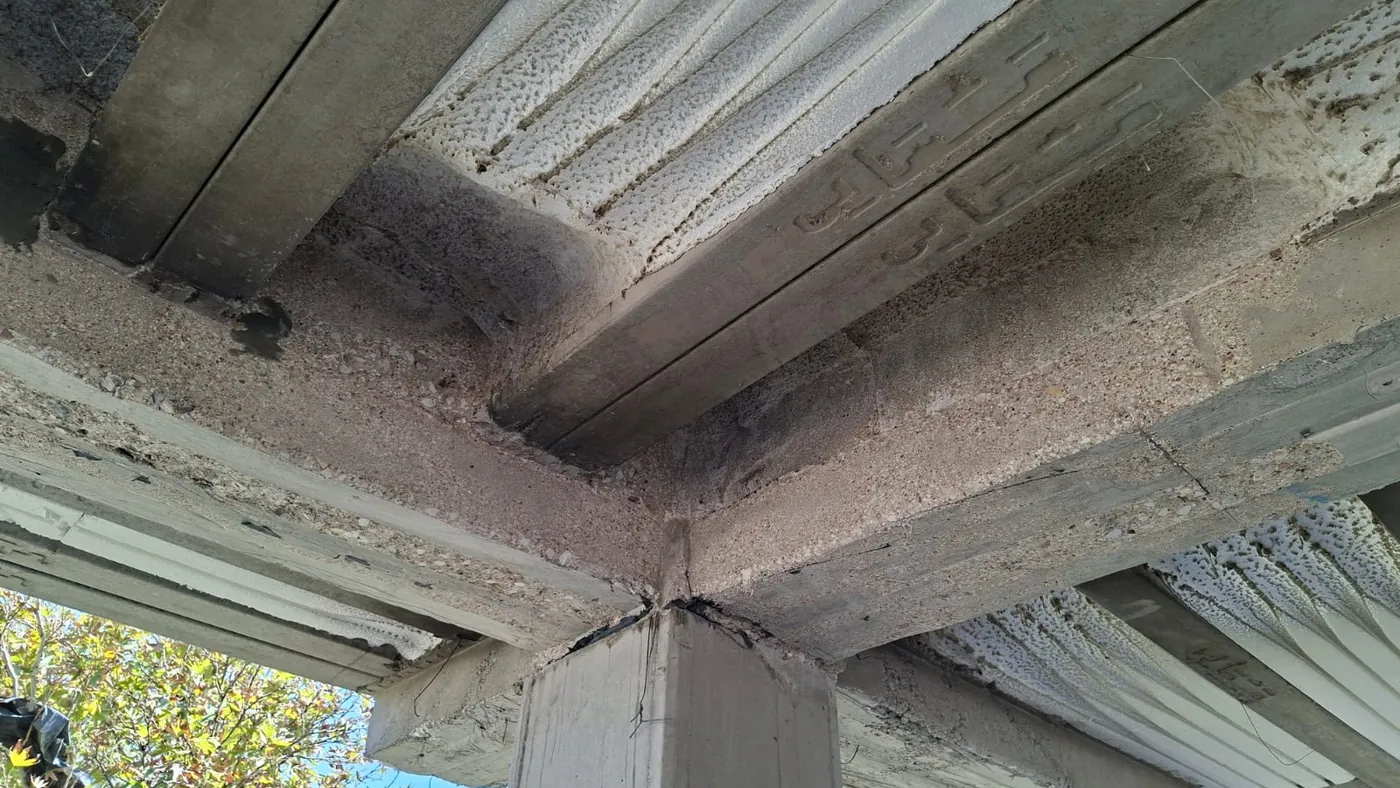

در این پروژه، ابتدا بخشهای موردنیاز تیرها برای اجرای سیستم تقویتی آمادهسازی شد. عملیات اجرایی شامل سوزاندن فوم و تخریب بتنهای اضافی، ترمیم بتنهای کرمو و سابزنی تیرها بود. آمادهسازی سطح، با هدف ایجاد بستر مناسب برای چسبندگی و اجرای صحیح لایههای تقویتی انجام گرفت.

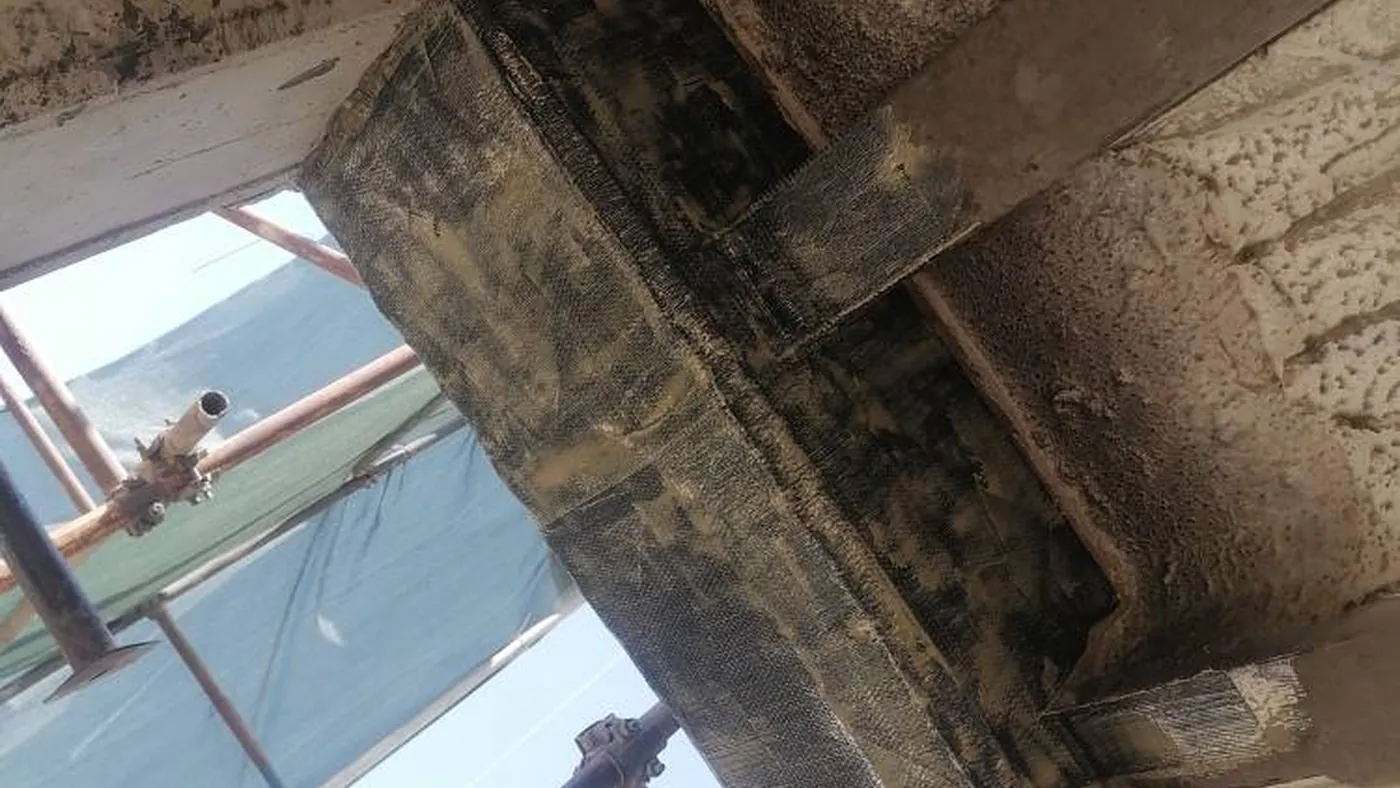

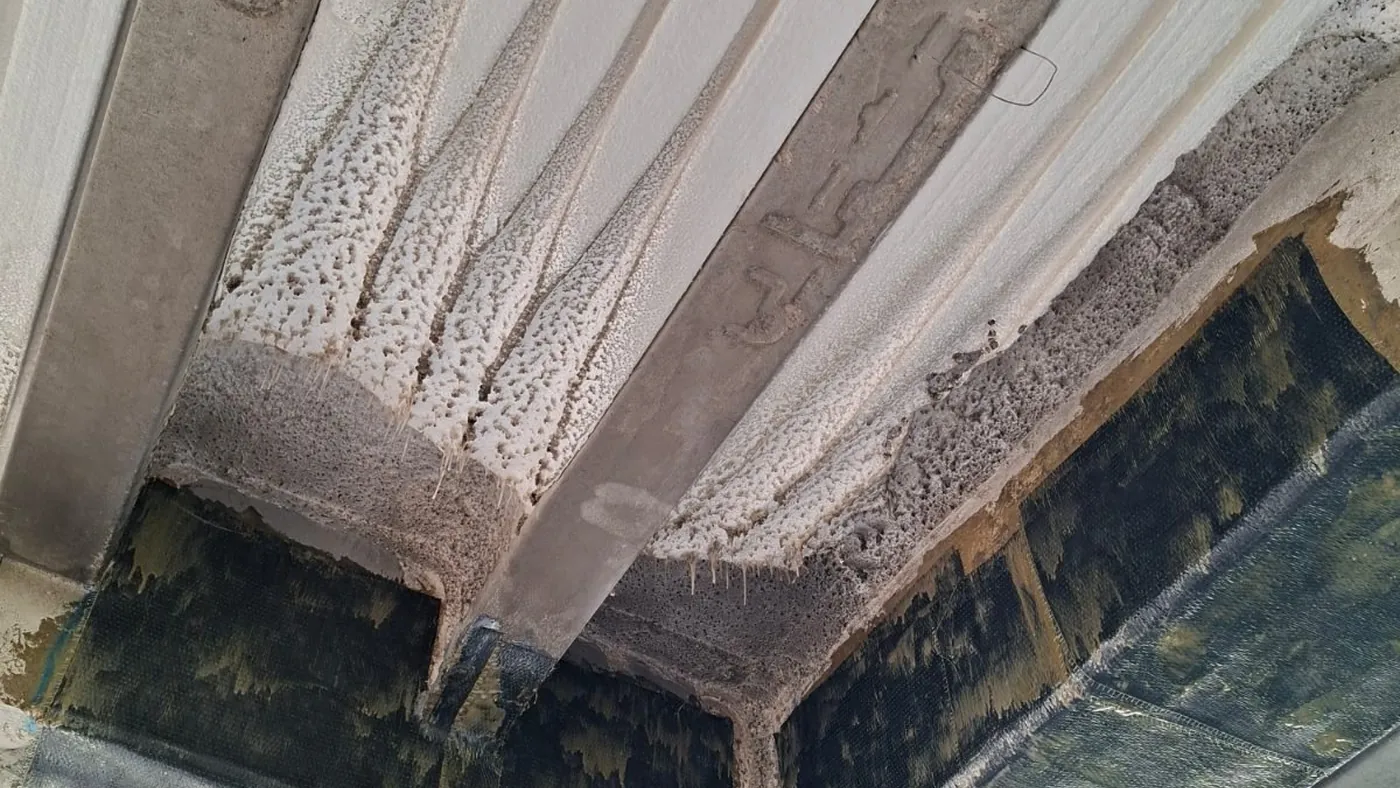

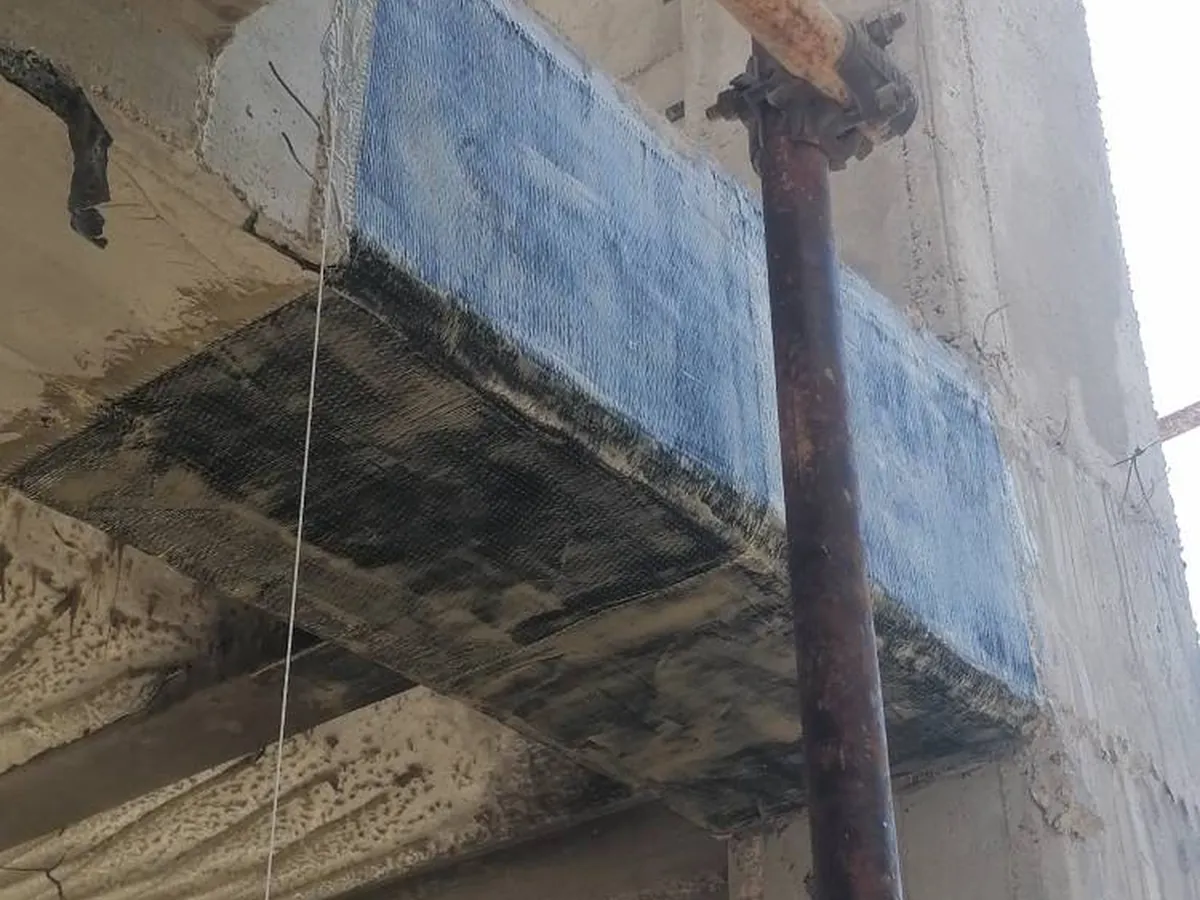

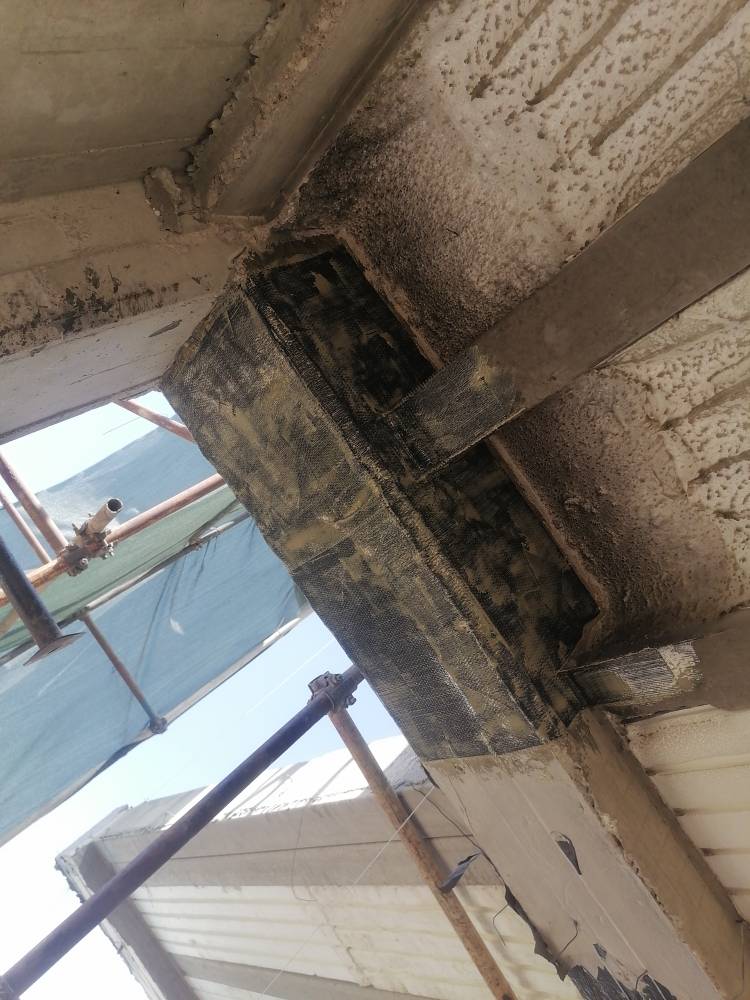

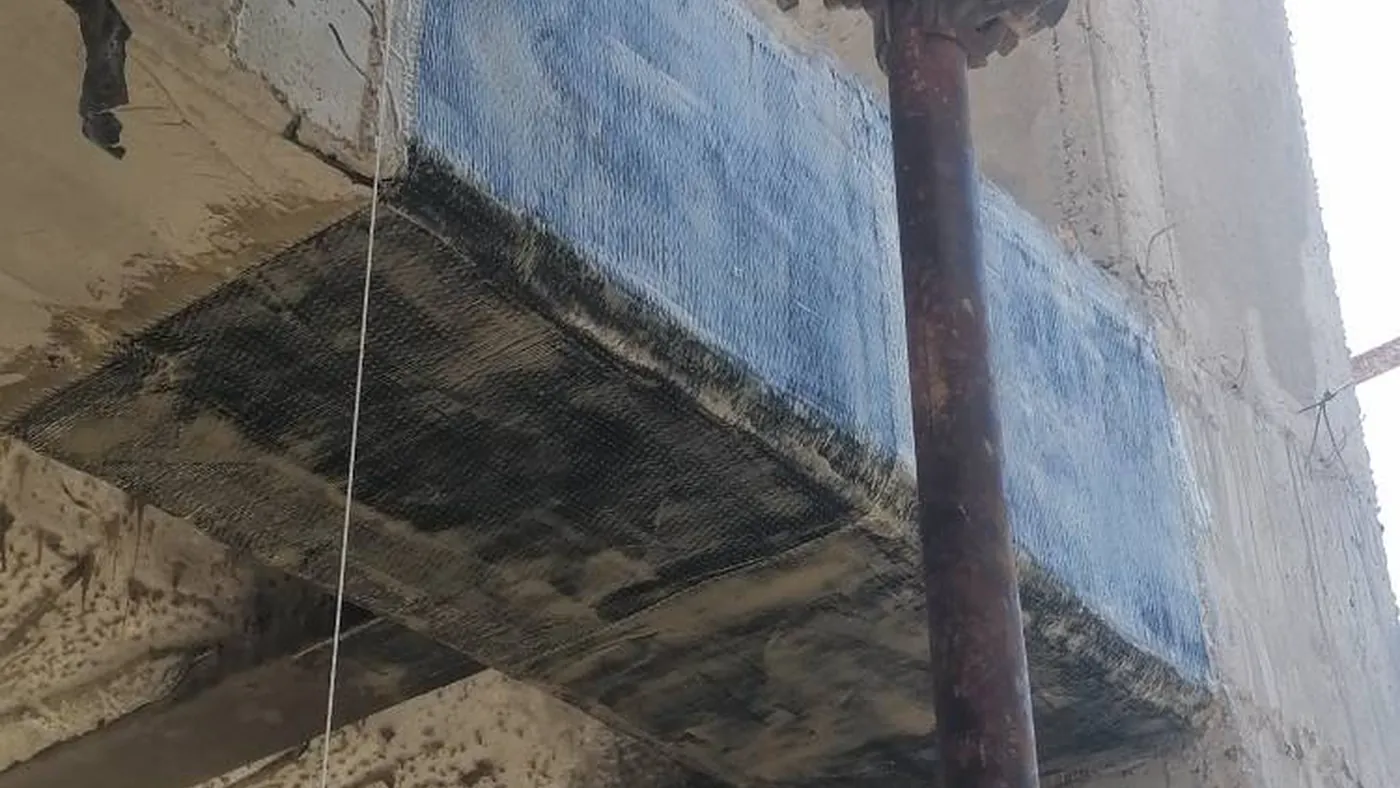

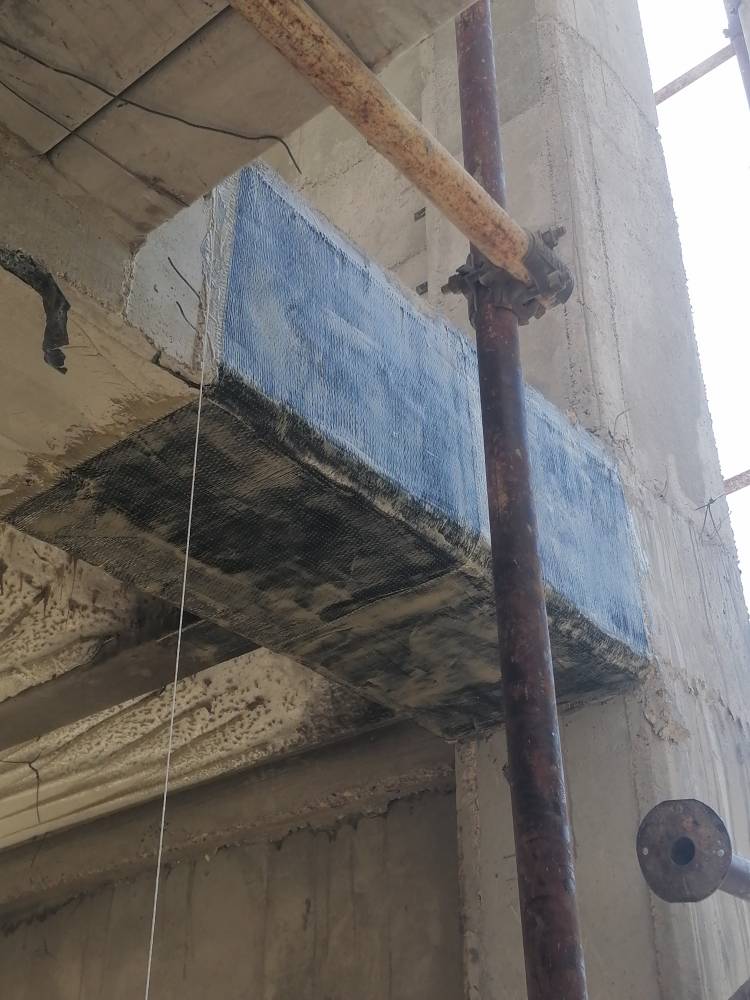

در ادامه، تقویت ابتدا و انتهای تیرهای بتنی با استفاده از سیستم CFRP اجرا شد. مصالح بهکاررفته در این مرحله شامل الیاف کربن UD 300 گرم و چسب اِف آر پی FYFE بود. مجموع سطح اجرای الیاف کربن در این پروژه ۳۵ مترمربع و مدت اجرای عملیات ۸ روز کاری بود.

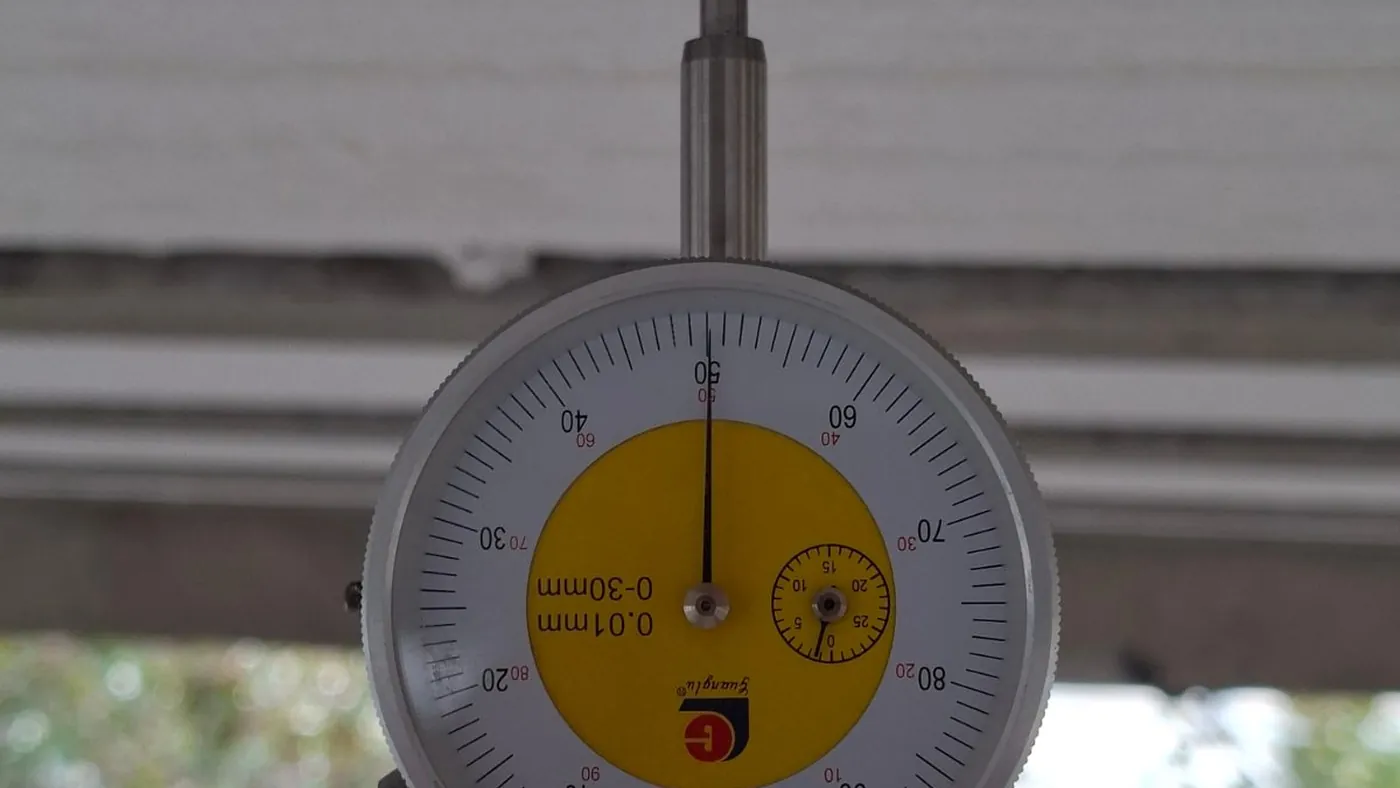

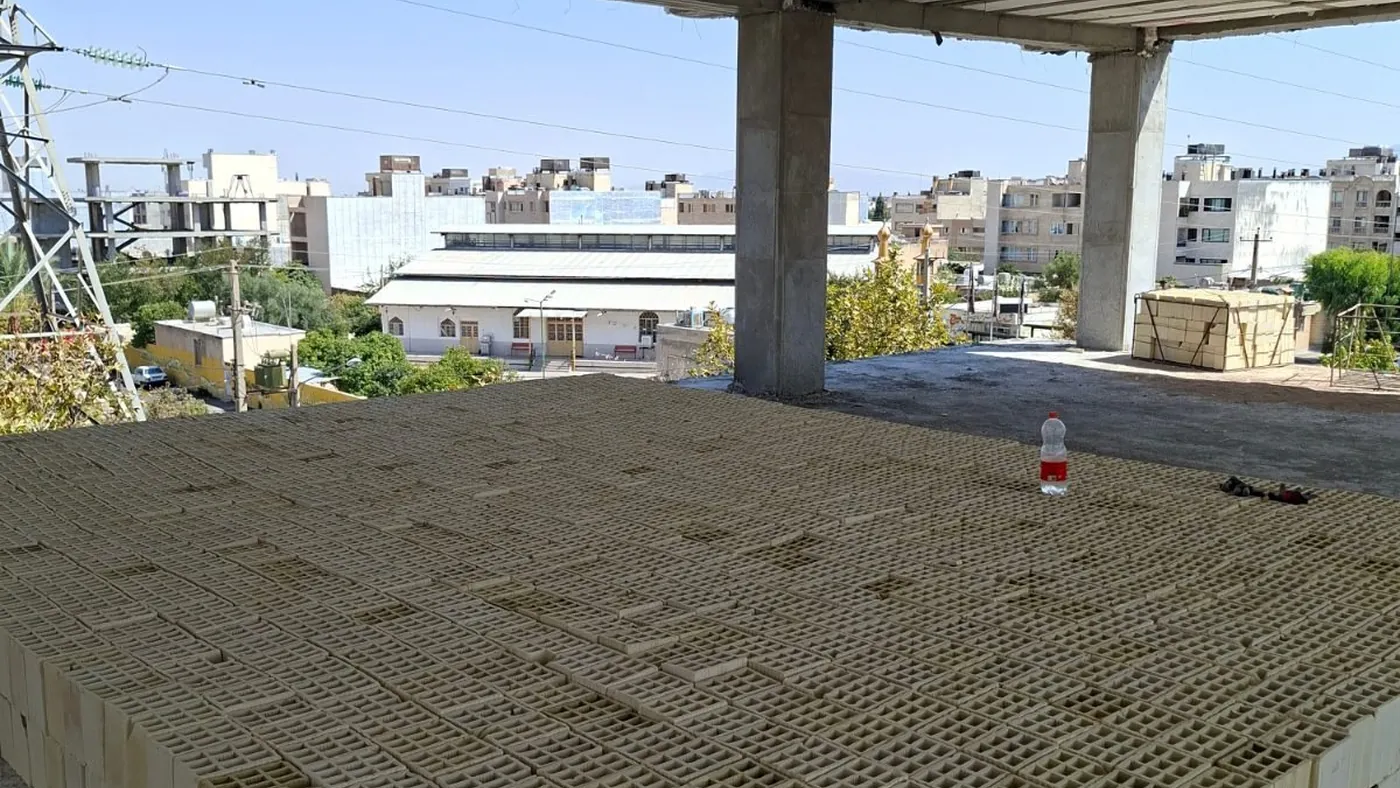

پس از تکمیل اجرای FRP، سقف موردنظر تحت آزمایش بارگذاری قرار گرفت. نتایج آزمایش، مورد تأیید طراح مقاومسازی قرار گرفت و مجوز ادامه کار صادر شد. این پروژه در سال ۱۴۰۵، در یک ساختمان مسکونی در شیراز اجرا شده است.
خلاصه پروژه: مقاومسازی تیرهای بتنی سقف چهارم با الیاف کربن، پس از تأیید نشدن مقاومت فشاری بتن در آزمایش ۲۸روزه و نمونهبرداری مجدد با کرگیری.
همین مصالح را میتوانید از فروشگاه شنسازه تهیه کنید.
پس از آشکارشدن کرموشدگی و شنزدگی شدید در دیوارها و ستونهای یک ساختمان مسکونی در شیراز، بتن آسیبدیده ترمیم و در نقاط تعیینشده FRP اجرا شد؛ عملیات پس از بازدید ناظران تأیید شد.

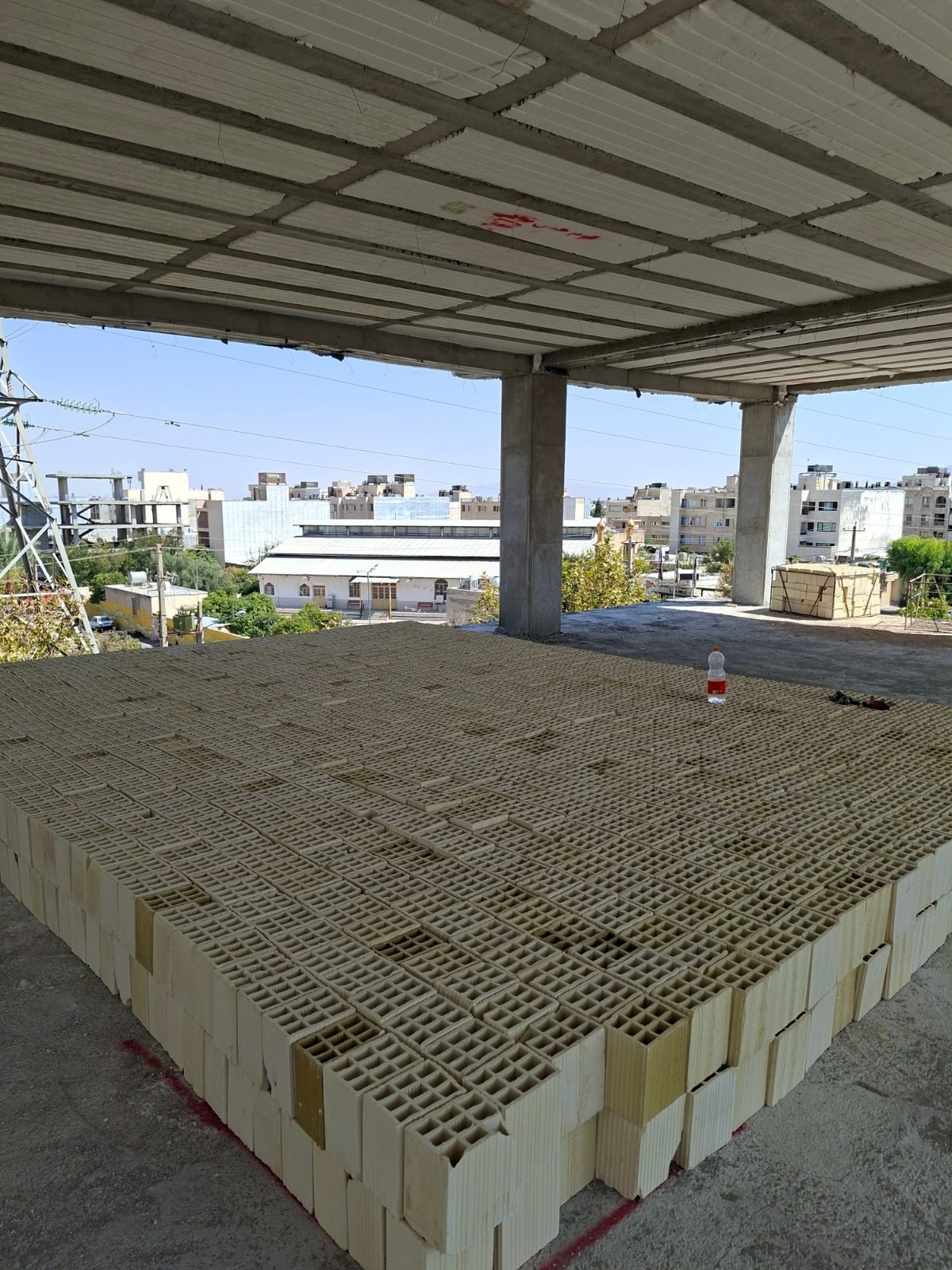

۲۰ متر مربع اجرای سقف جدید
