ترمیم بتن های کرمو و اجرای FRP
پس از آشکارشدن کرموشدگی و شنزدگی شدید در دیوارها و ستونهای یک ساختمان مسکونی در شیراز، بتن آسیبدیده ترمیم و در نقاط تعیینشده FRP اجرا شد؛ عملیات پس از بازدید ناظران تأیید شد.
به دلیل معماری نامناسب ساختمان با کاربری آن کارفرمای محترم تقاضای تغییرات در معماری داخلی ساختمان داشتند که نتیجتا ساختمان مورد نظر نیاز به مقاوم سازی داشت.
در این پروژه تخریب دیوارهای بلوکی داخلی، تخریب راه پله ها و ابجاد راه پله آهنی جدید تخریب ستون های سازه ای قسمتی از سقف های تیرچه فوم و اجرای مجدد سقف دال جدید. حمل 400 سرویس نخاله به بیرون از پروژه
در زمان اتمام کار با بازدید مشاور محترم پروژه و ناظر نظام مهندسی مورد تایید واقع گردید.

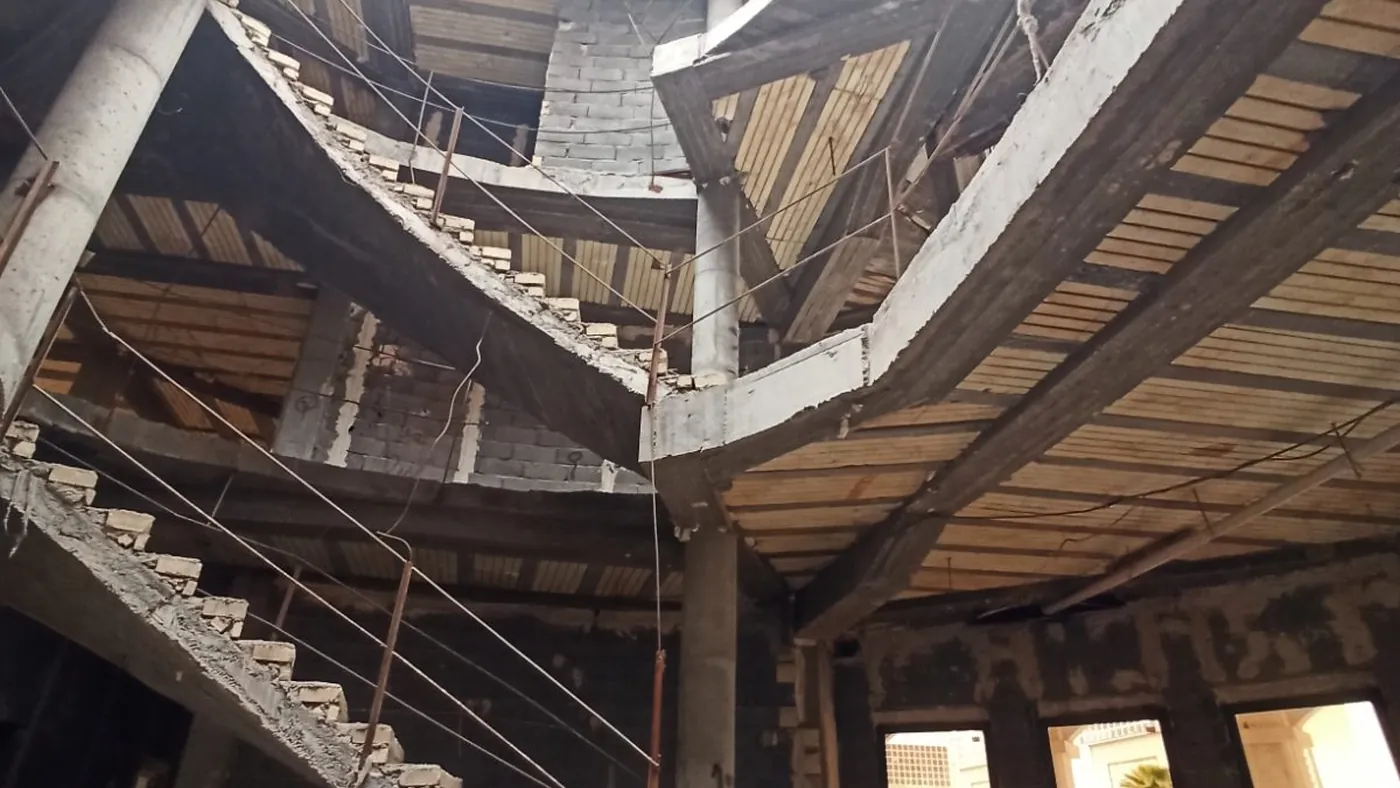

تغییرات موردنیاز در معماری داخلی ساختمان اداری شرکت نیتل پارس، بررسی وضعیت سازه و اجرای عملیات مقاومسازی و بازسازی را ضروری کرد. این پروژه در سال ۱۴۰۴، در منطقه ویژه اقتصادی استان فارس و طی ۱۲۰ روز کاری انجام شد. دامنه کار شامل تخریب بخشهایی از ساختمان، اجرای راهپله آهنی جدید و استفاده از روشهای تقویت سازه، از جمله کاشت میلگرد، الیاف کربن و ژاکت فولادی بود.
درخواست کارفرما برای تغییر معماری داخلی، مبنای بررسی و اجرای عملیات در ساختمان بود. تغییرات موردنظر، از جمله تخریب دیوارهای داخلی و راهپله، با وضعیت سازه و نیازهای پروژه مرتبط بود؛ بنابراین دامنه کار علاوه بر اصلاحات معماری، مداخله در بخشهایی از سازه را نیز دربر گرفت.

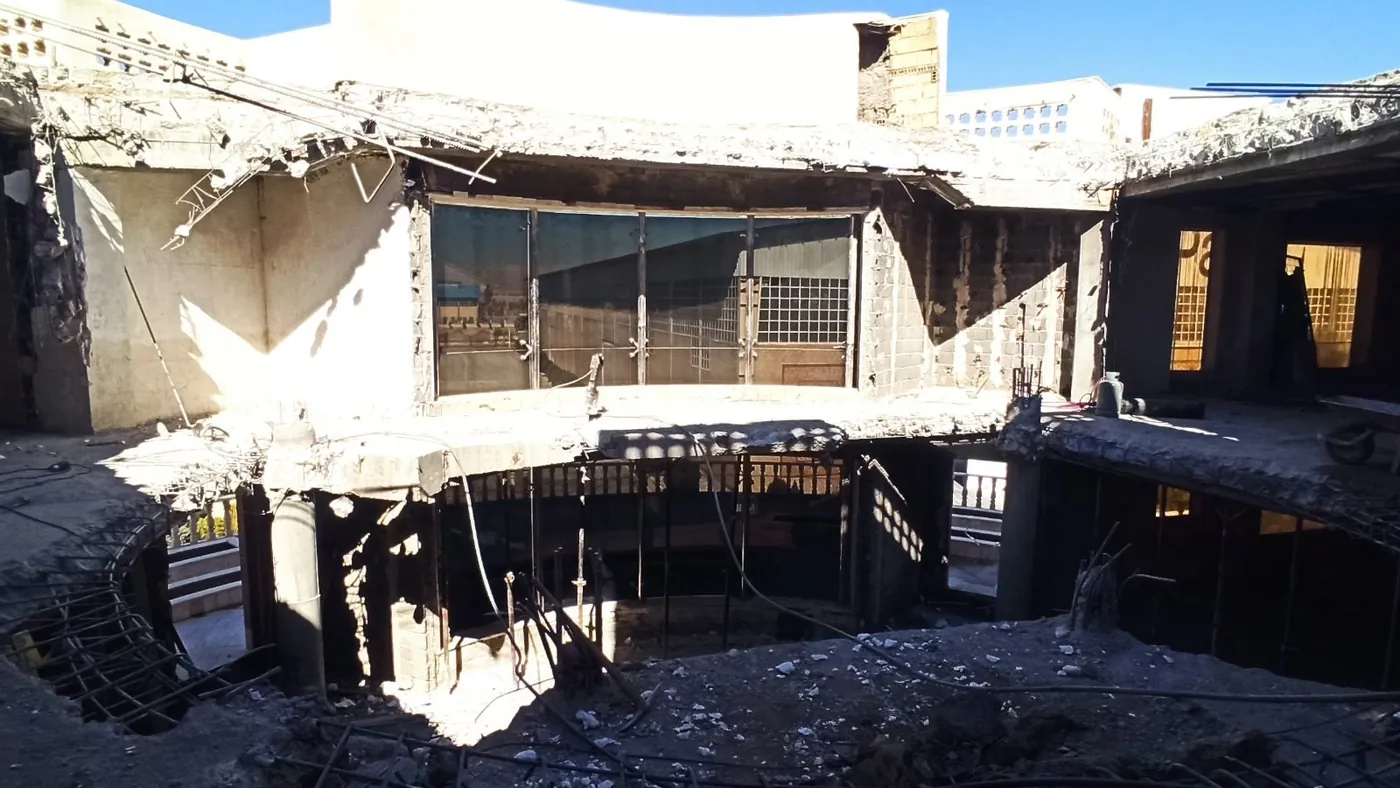

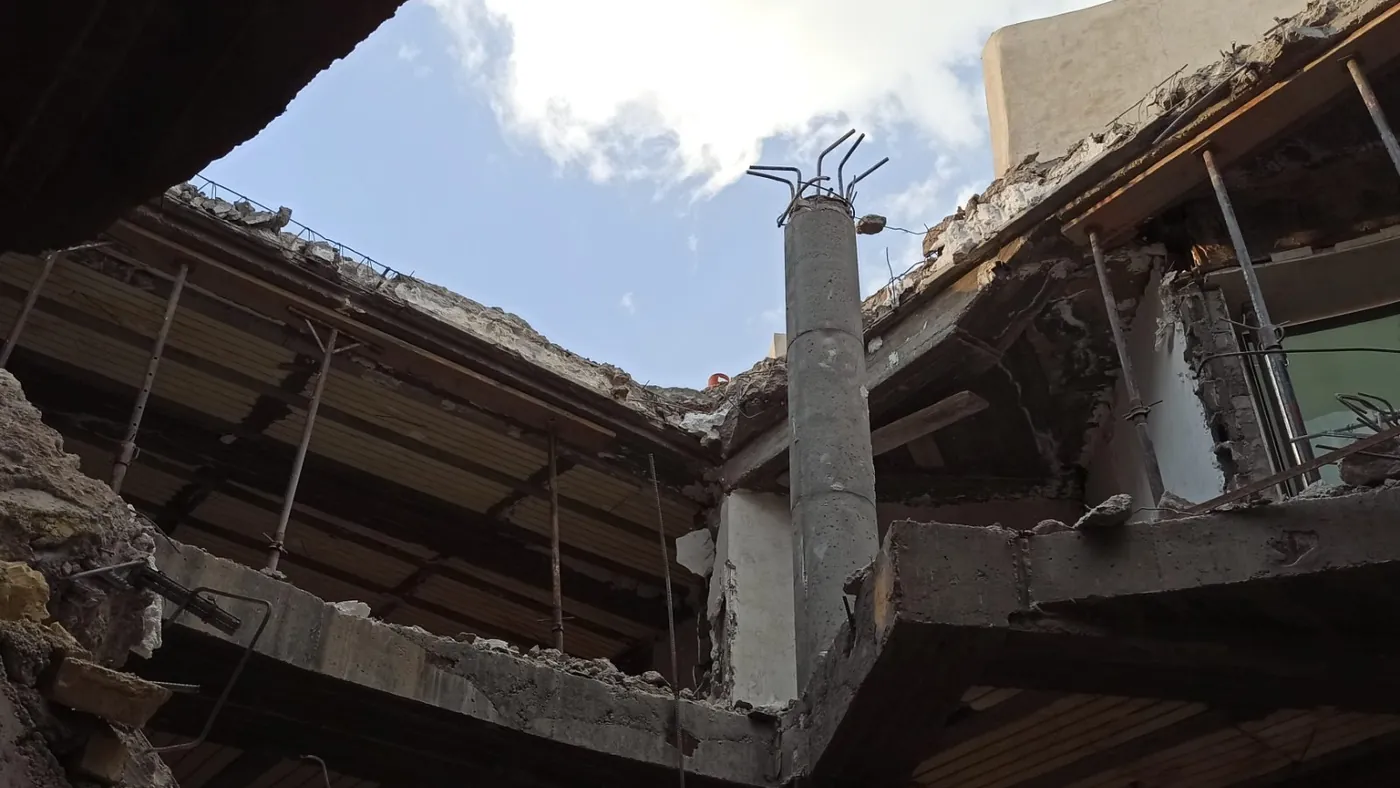

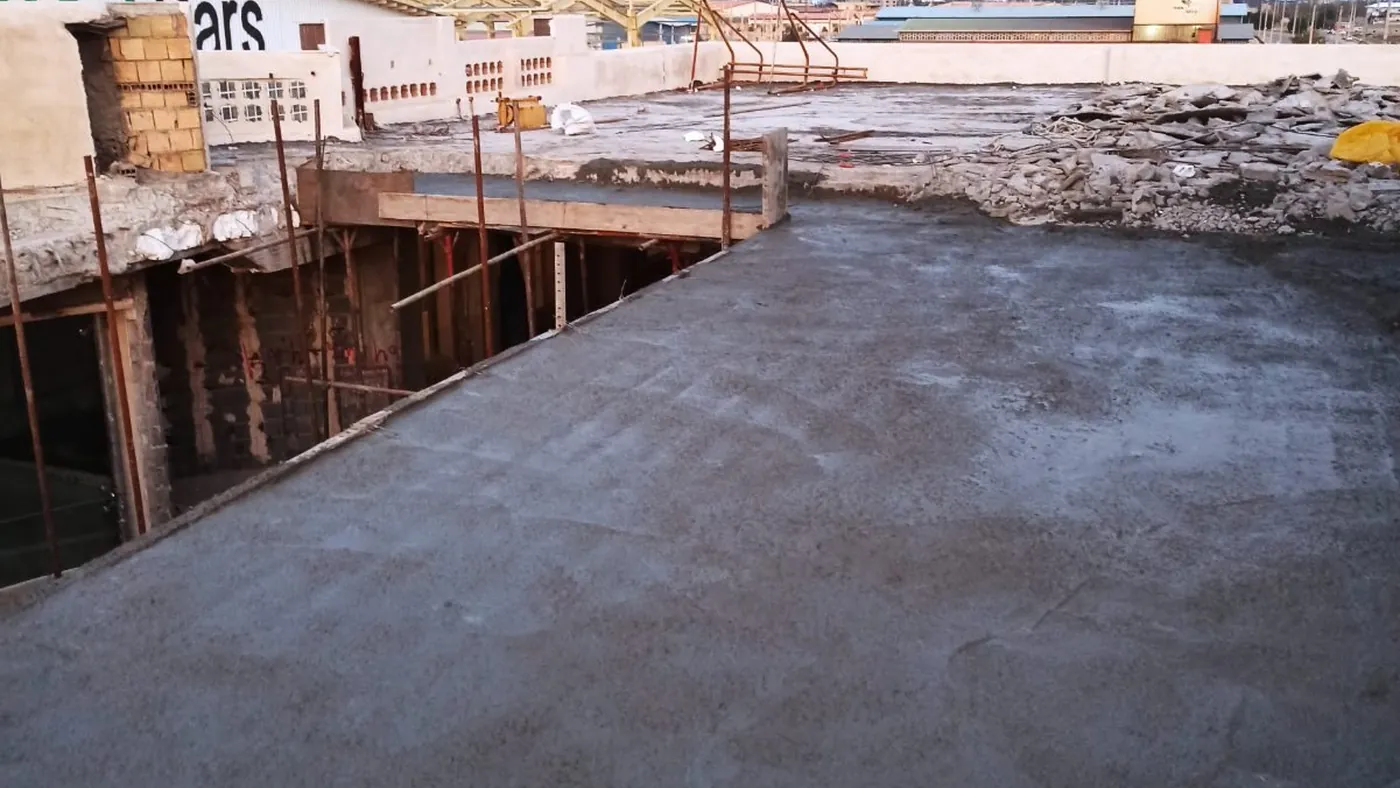

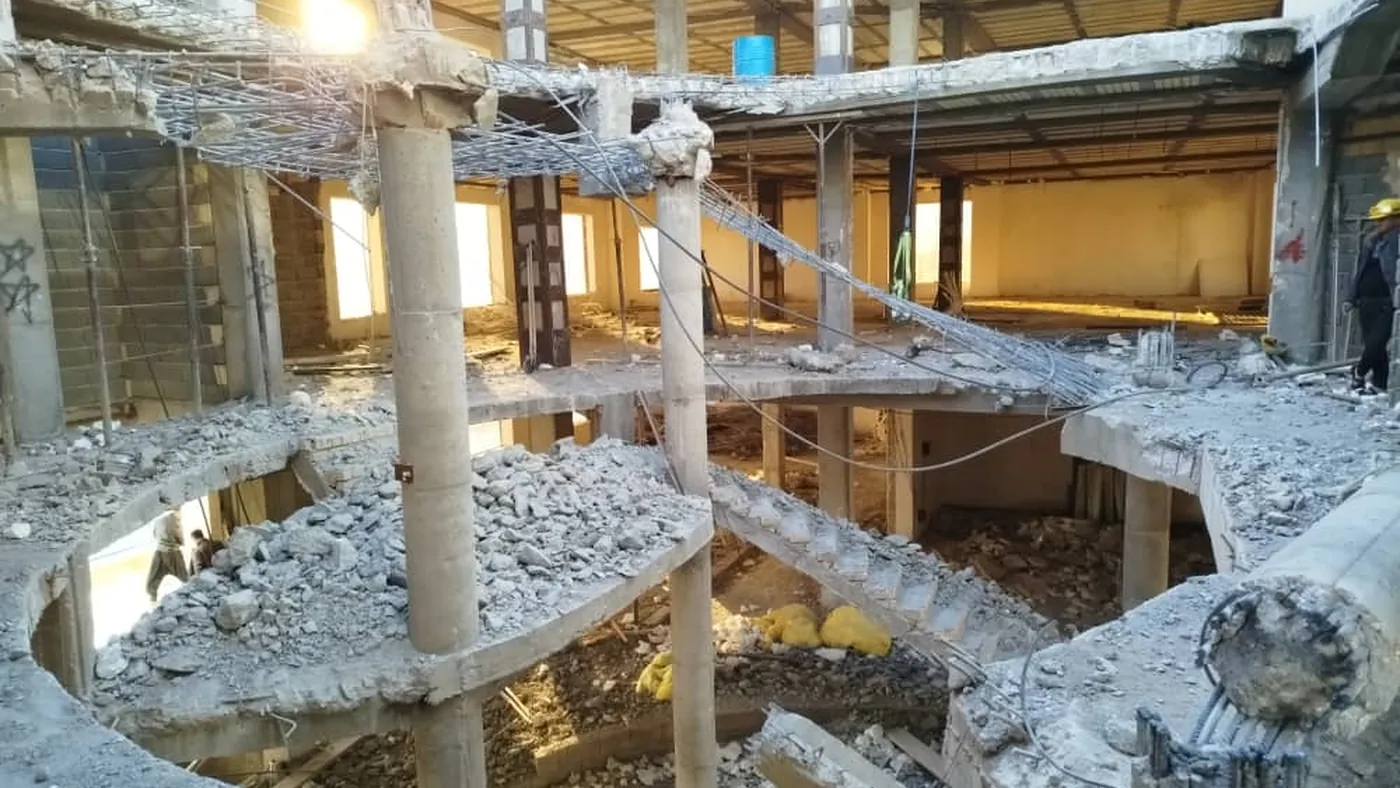

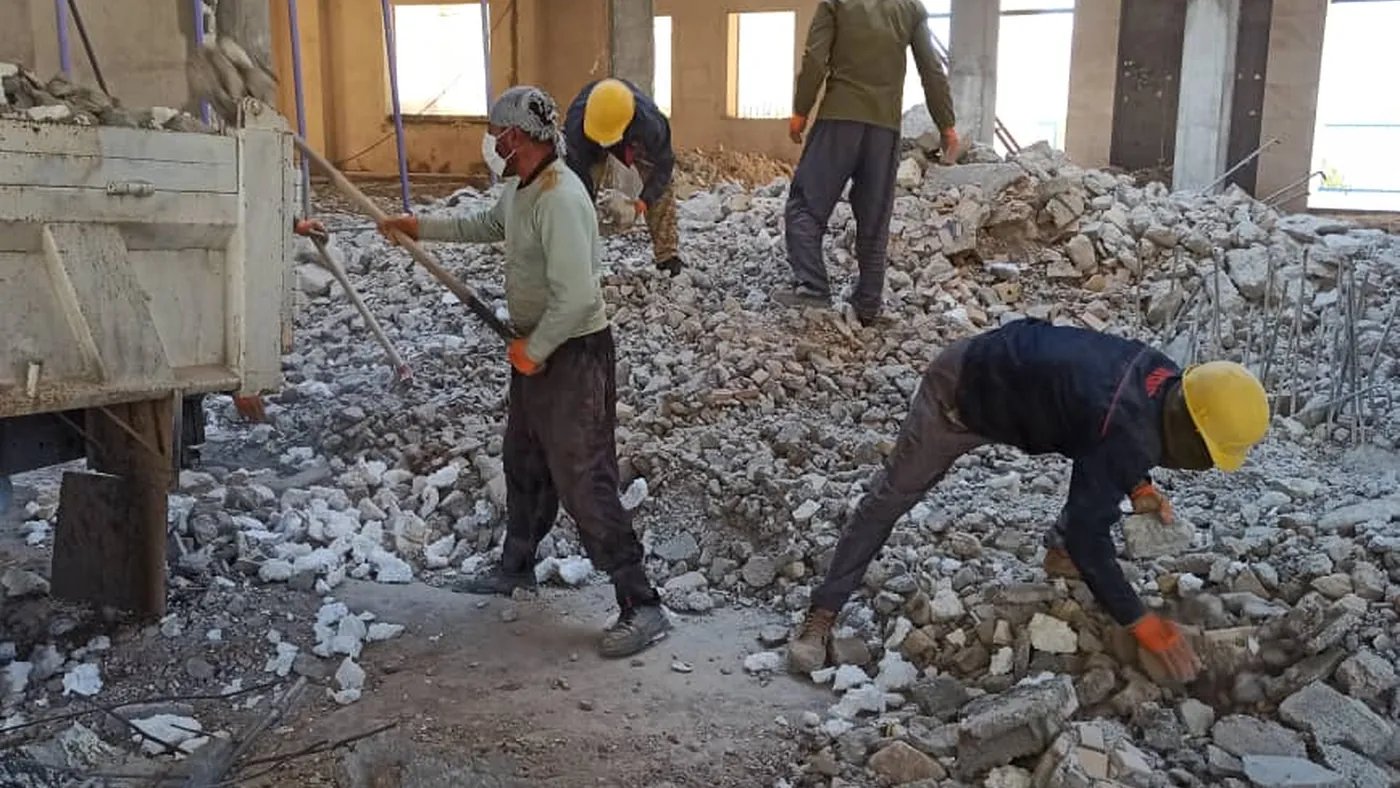

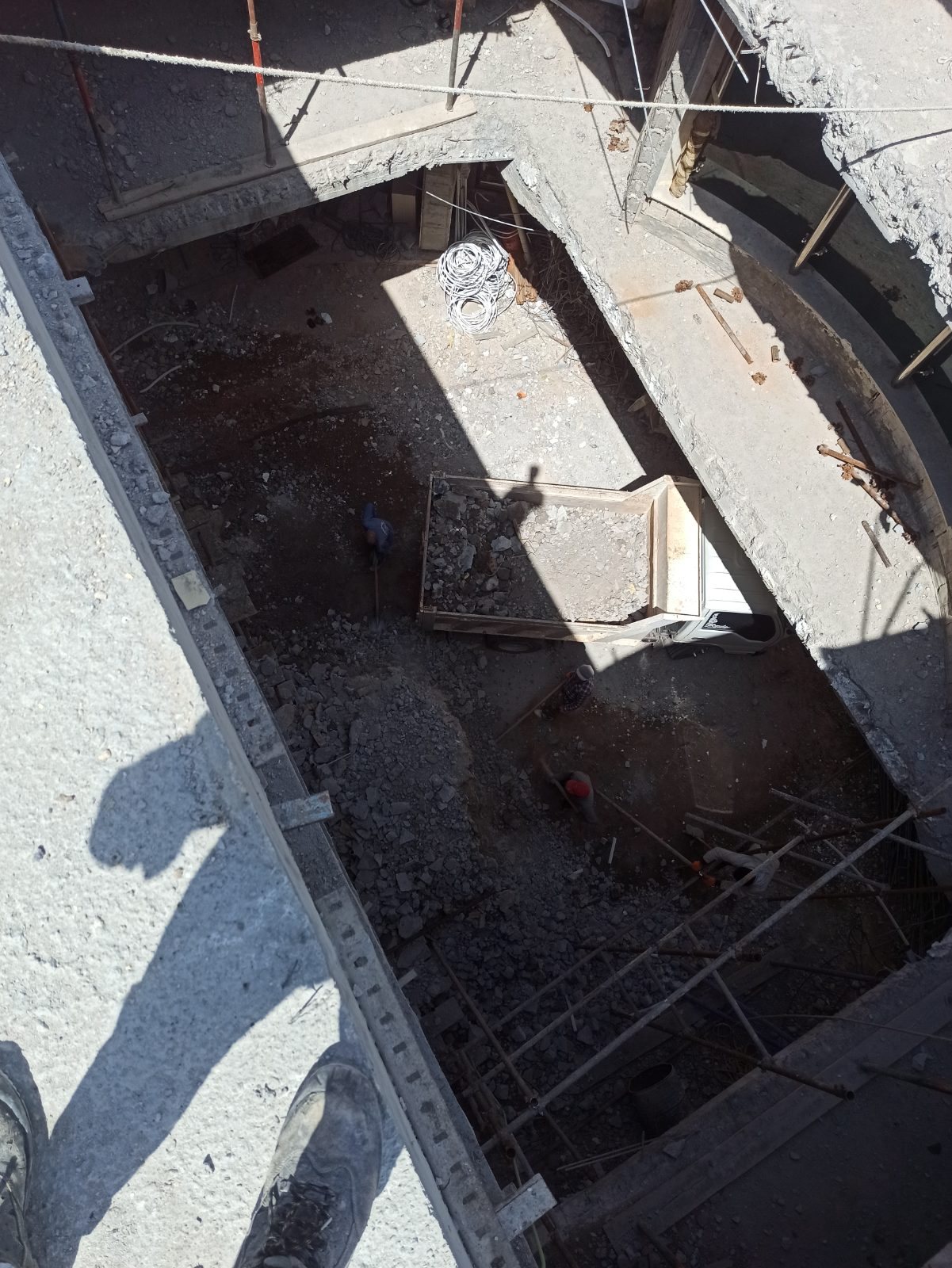

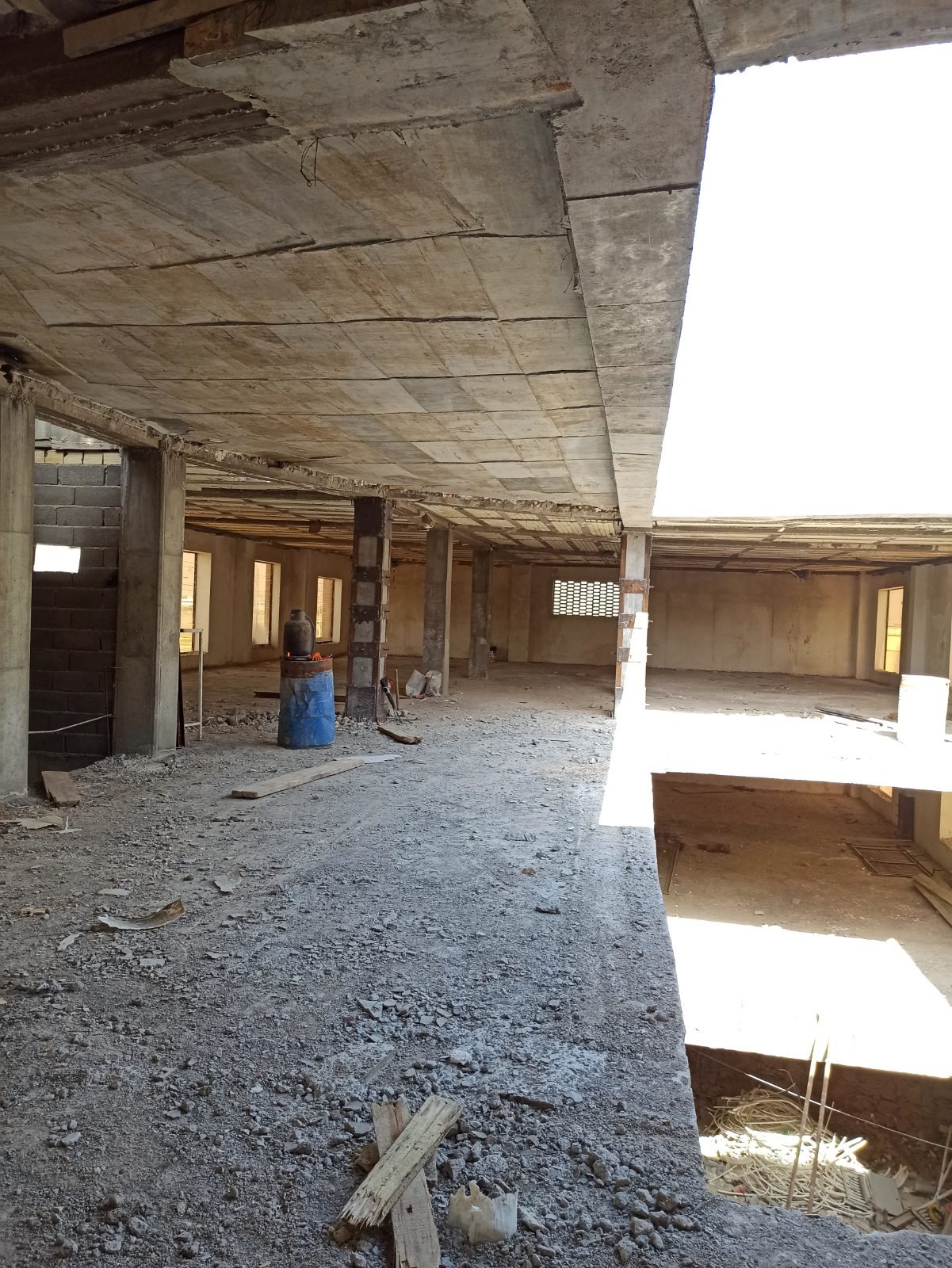

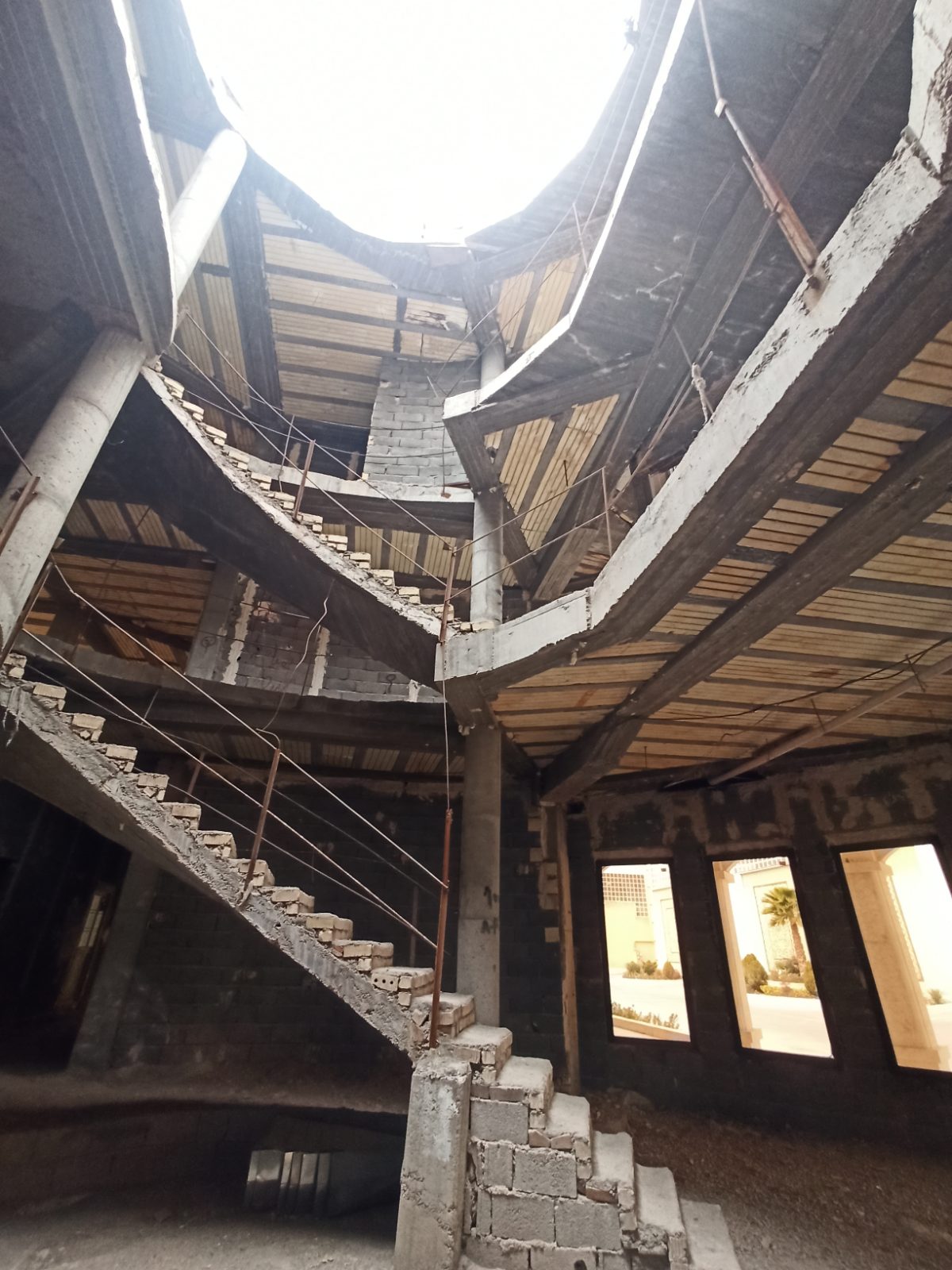

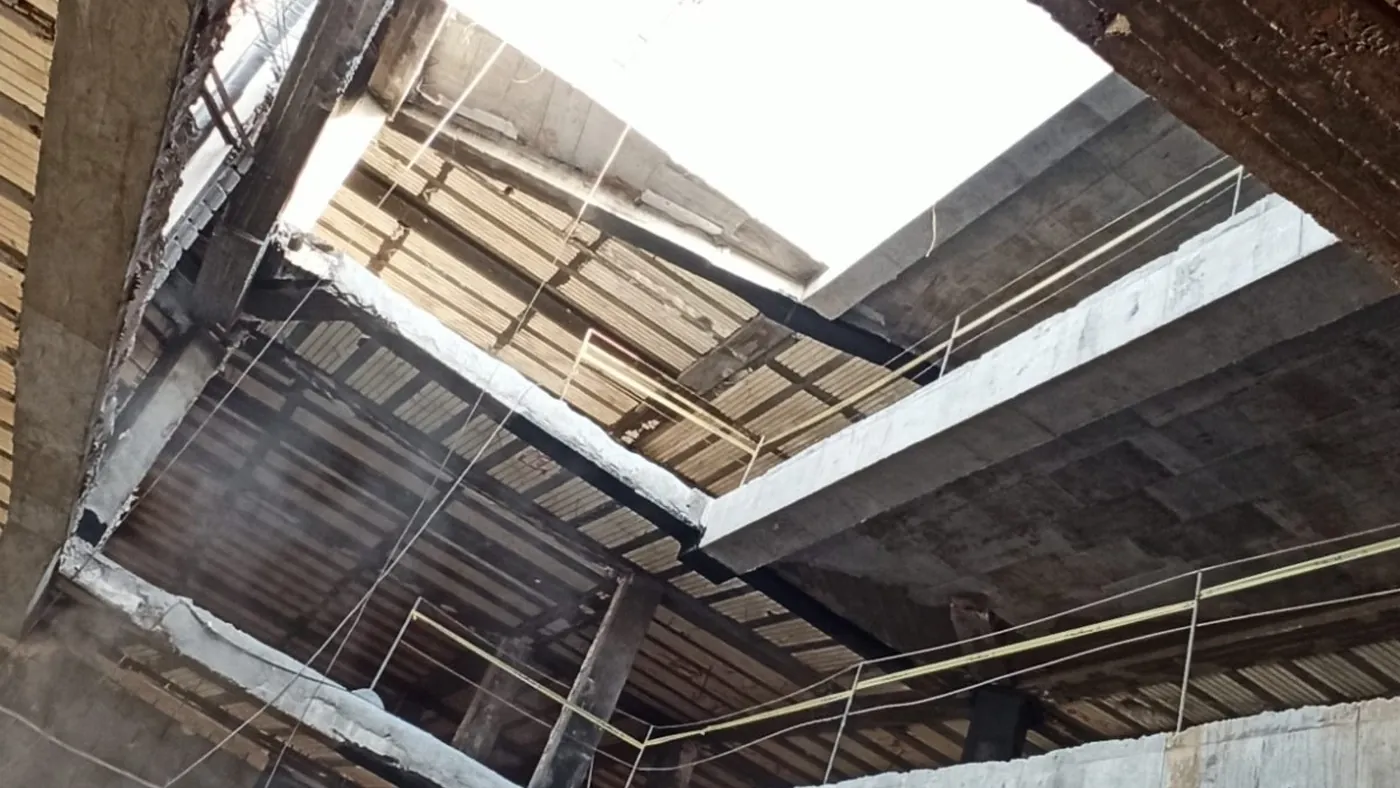

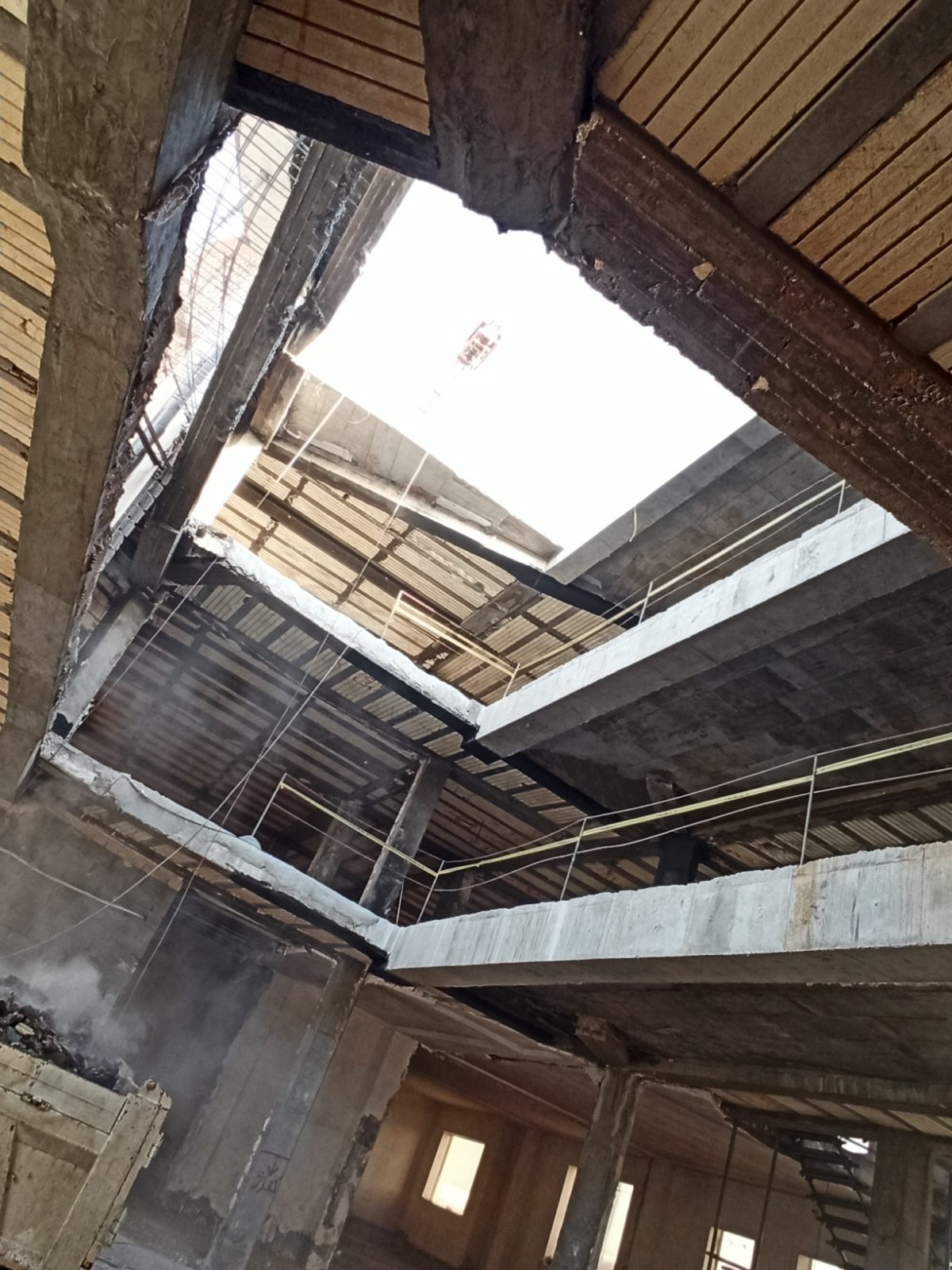

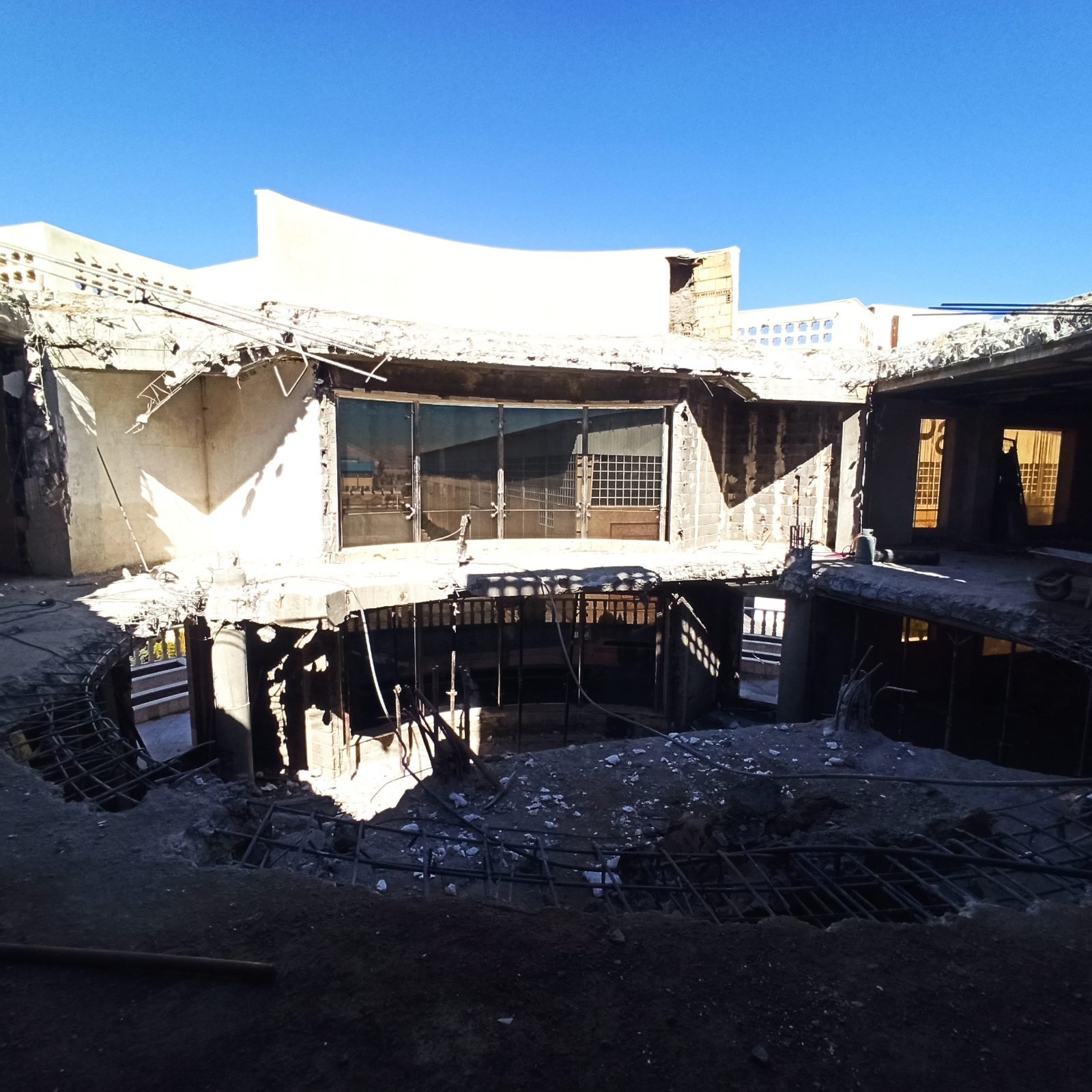

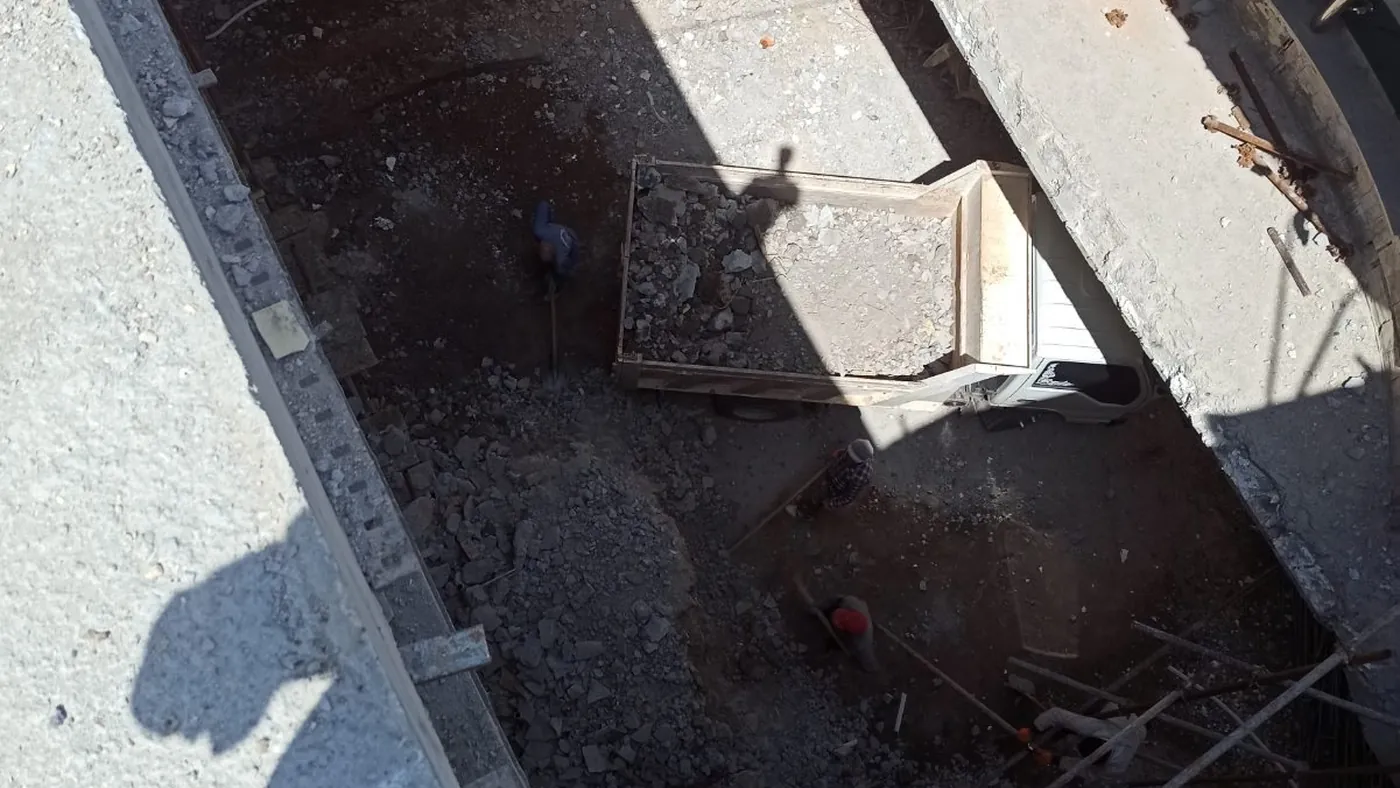

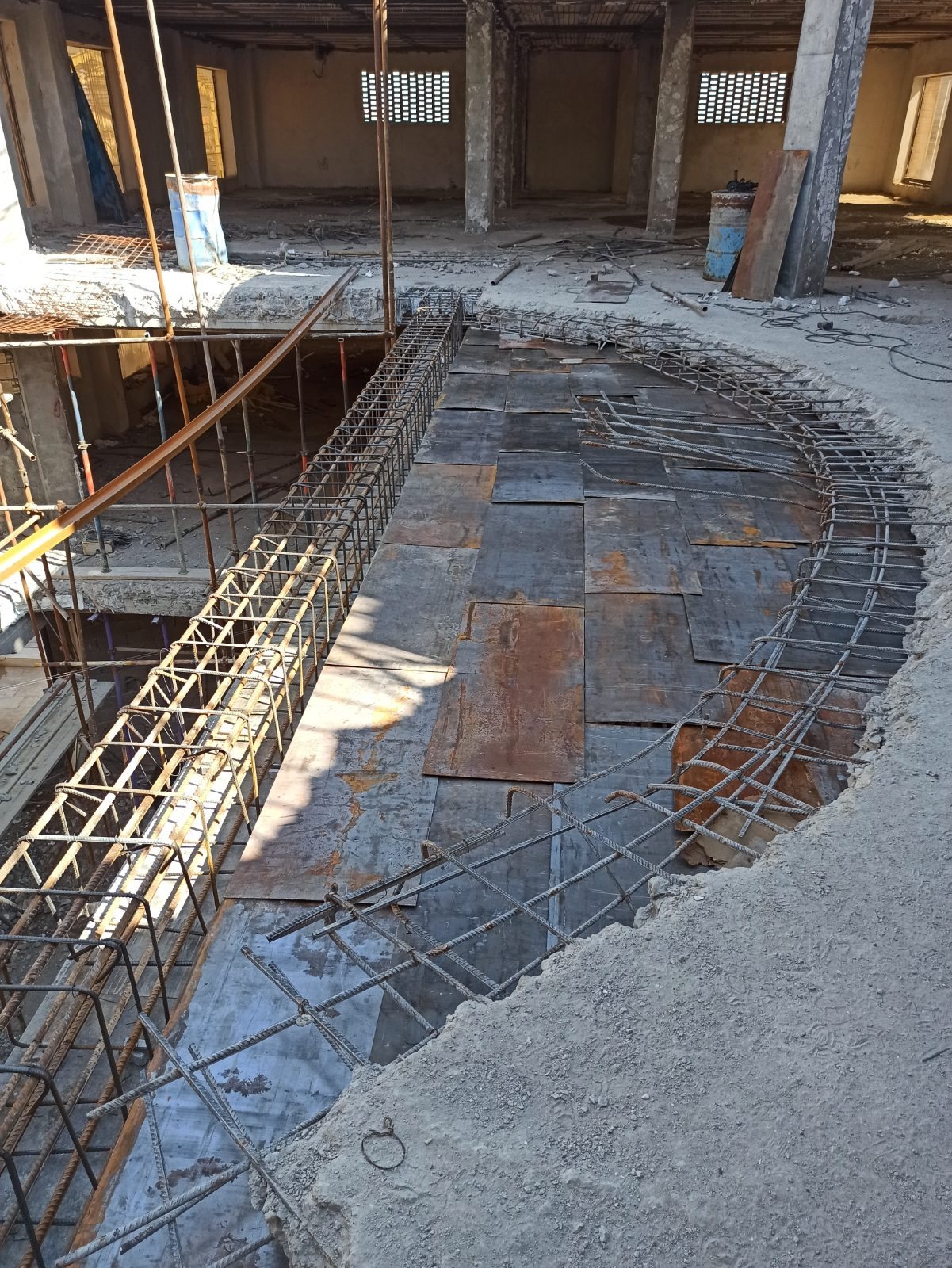

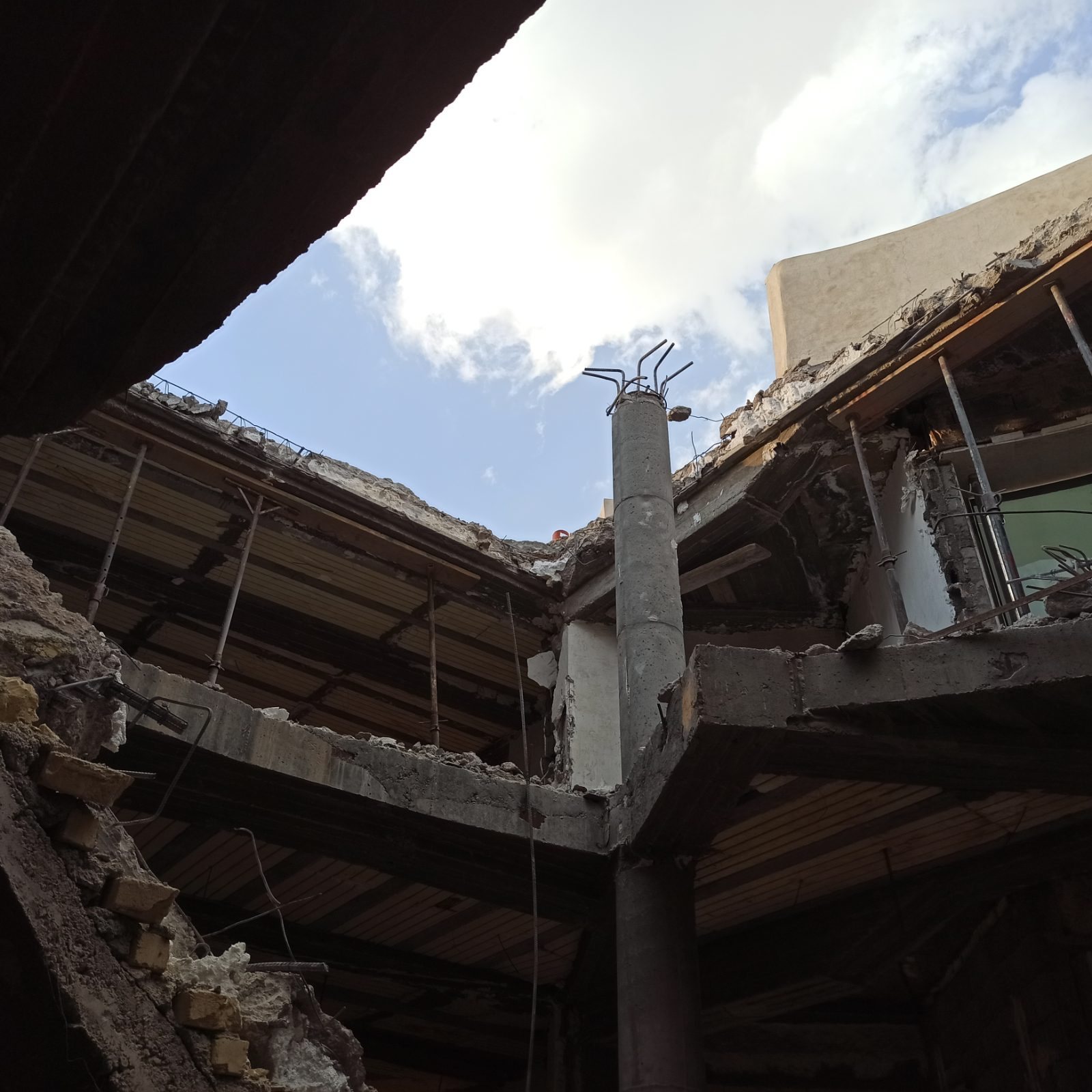

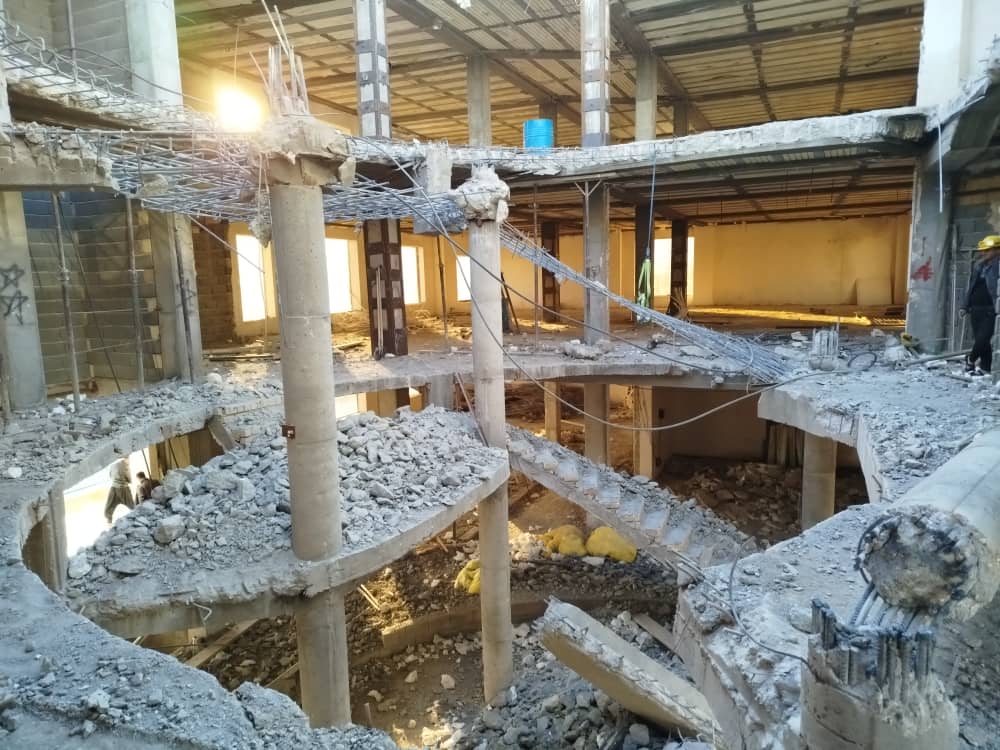

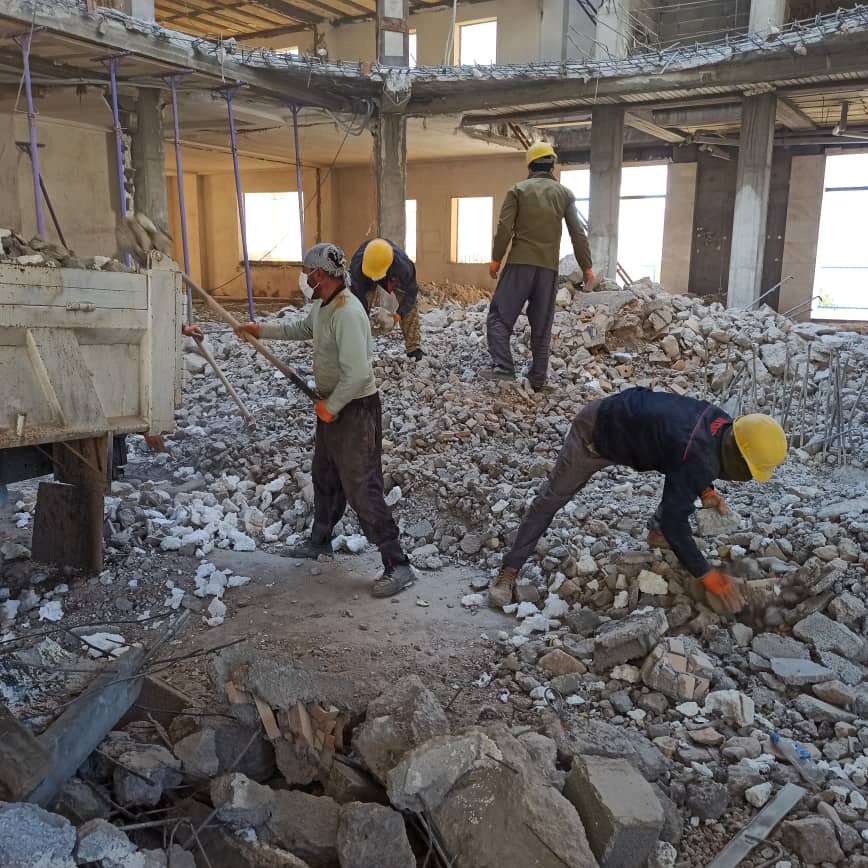

عملیات اجرایی شامل تخریب دیوارهای بلوکی داخلی و راهپله موجود، تخریب ستونهای سازهای و جمعآوری بخشی از سقف تیرچهوفوم بود. پس از این تخریبها، راهپله آهنی جدید اجرا و بخش تخریبشده سقف با دال جدید جایگزین شد. همچنین حدود ۴۰۰ سرویس نخاله از محل پروژه خارج شد.

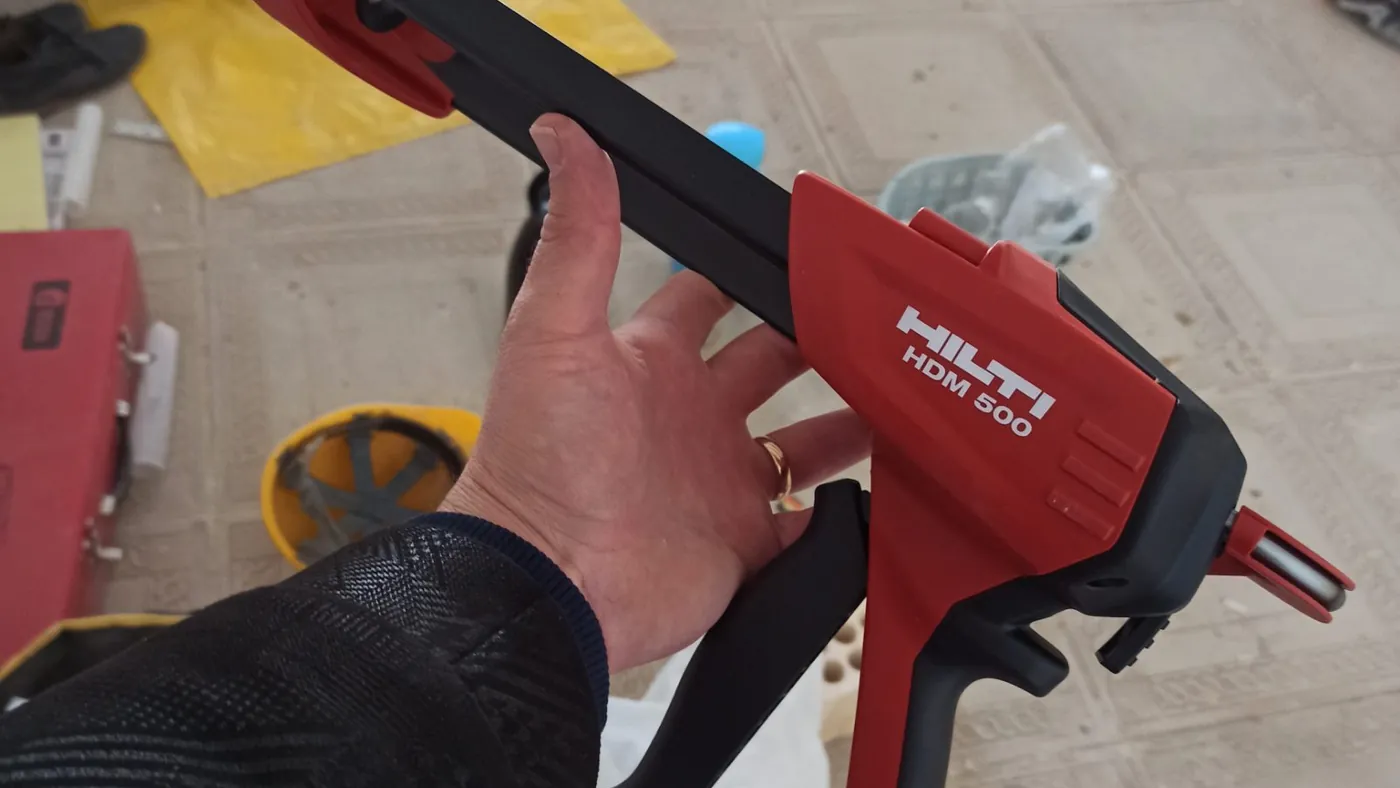

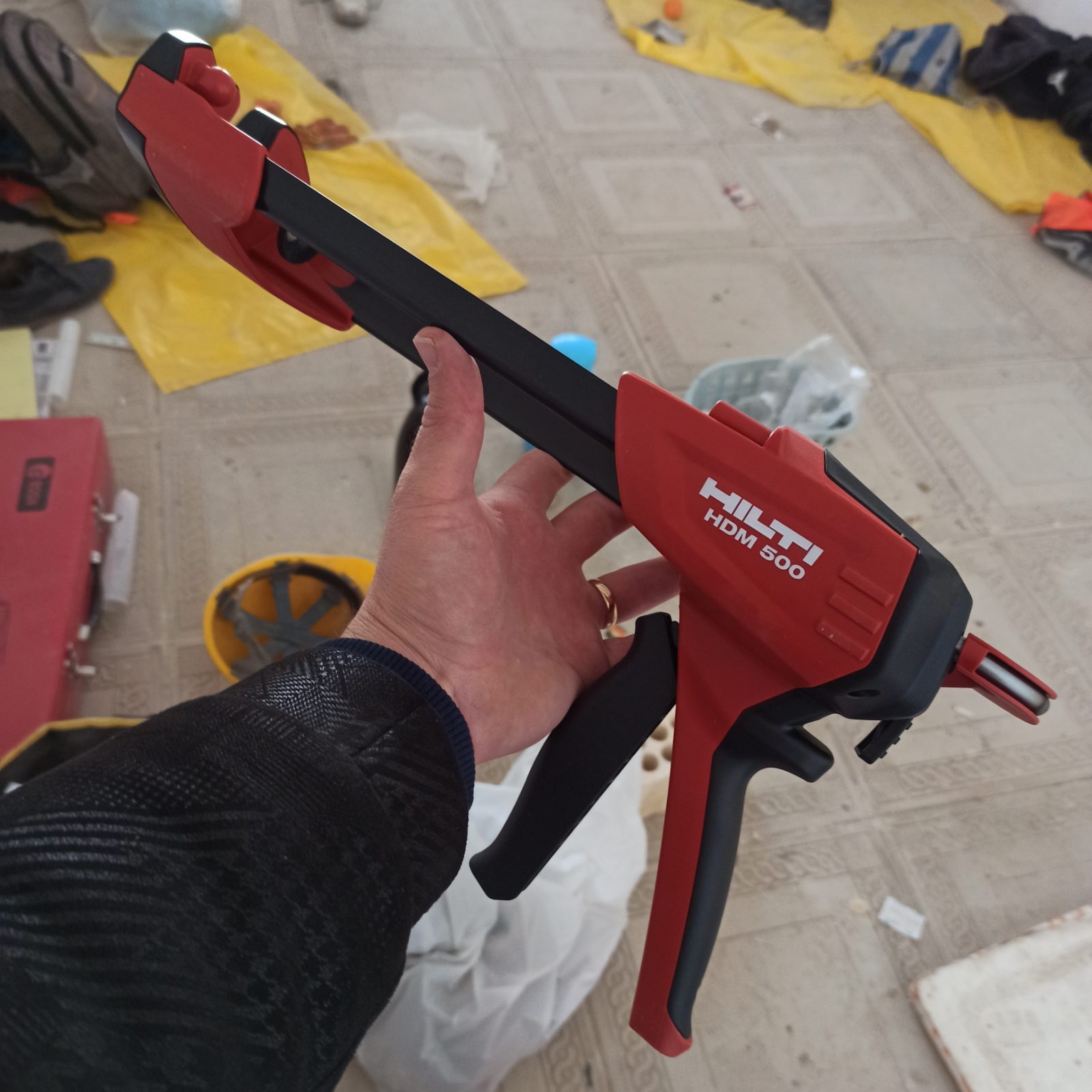

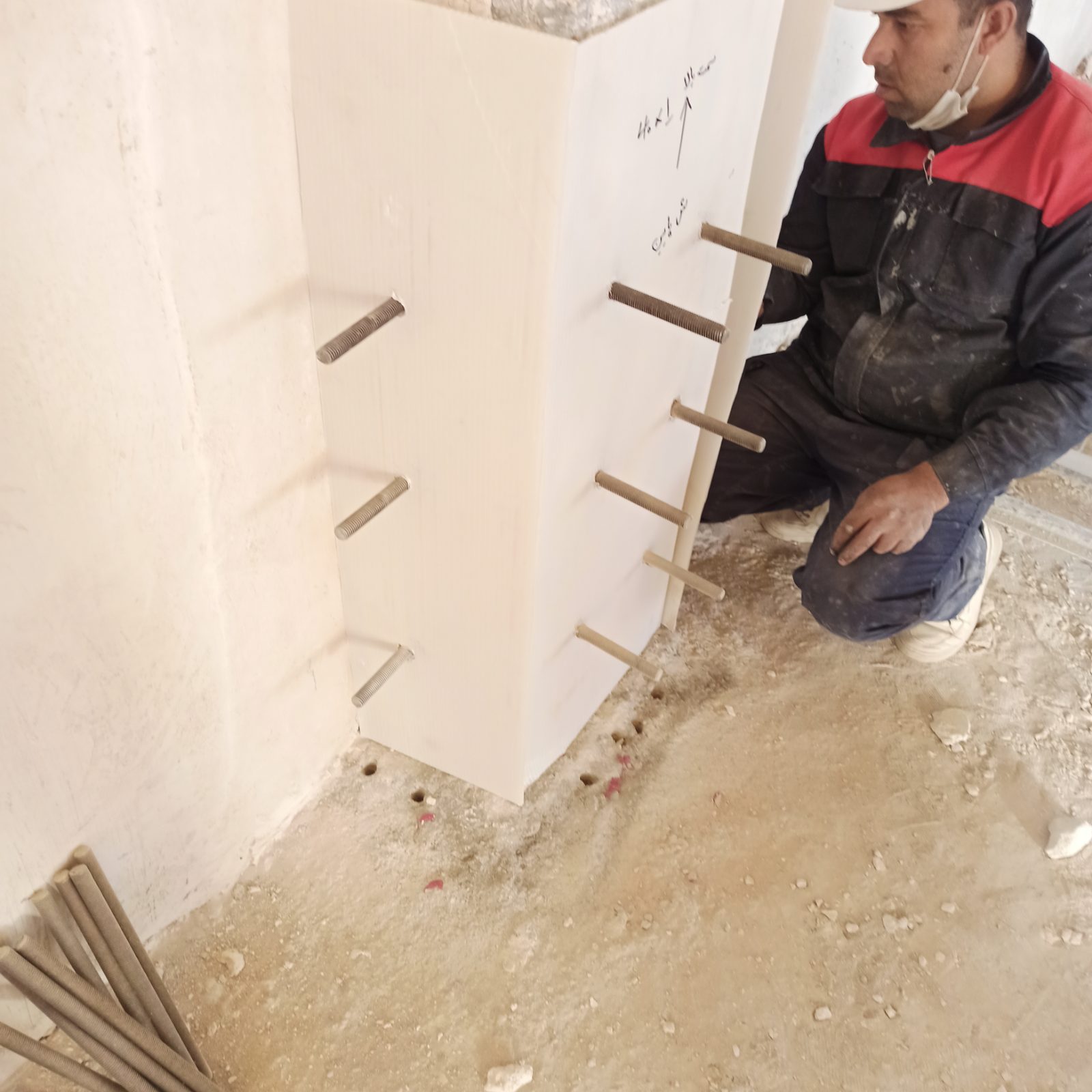

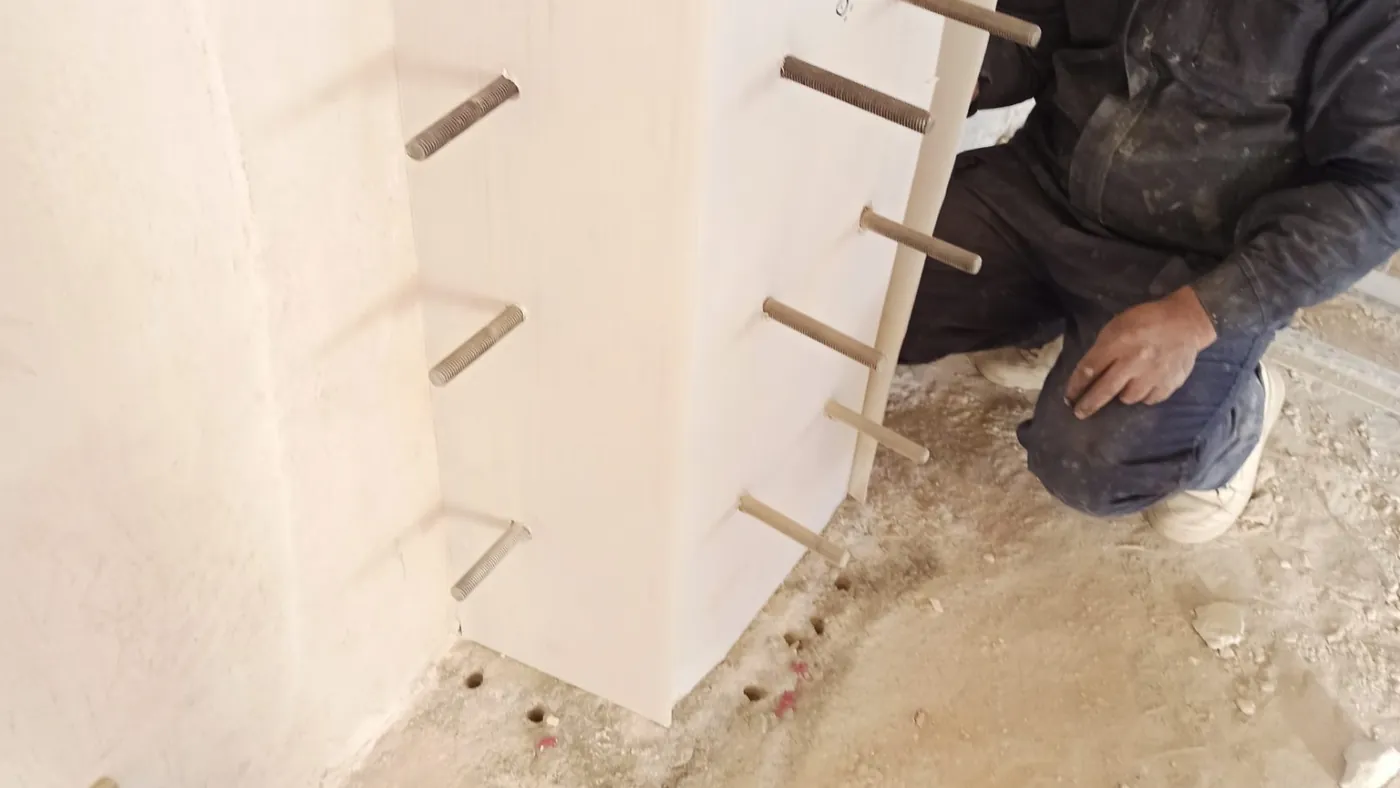

برای تقویت ساختمان از سه روش تخصصی استفاده شد. کاشت میلگرد در بتن مسلح برای ایجاد اتصال میان عضو جدید و بتن موجود بهکار میرود؛ در این روش، سوراخ در بتن ایجاد میشود و میلگرد با چسب کاشت در محل تثبیت میشود. چسب کاشت میلگرد هیلتی HIT-RE 500 V4 از مصالح بهکاررفته در پروژه بود.

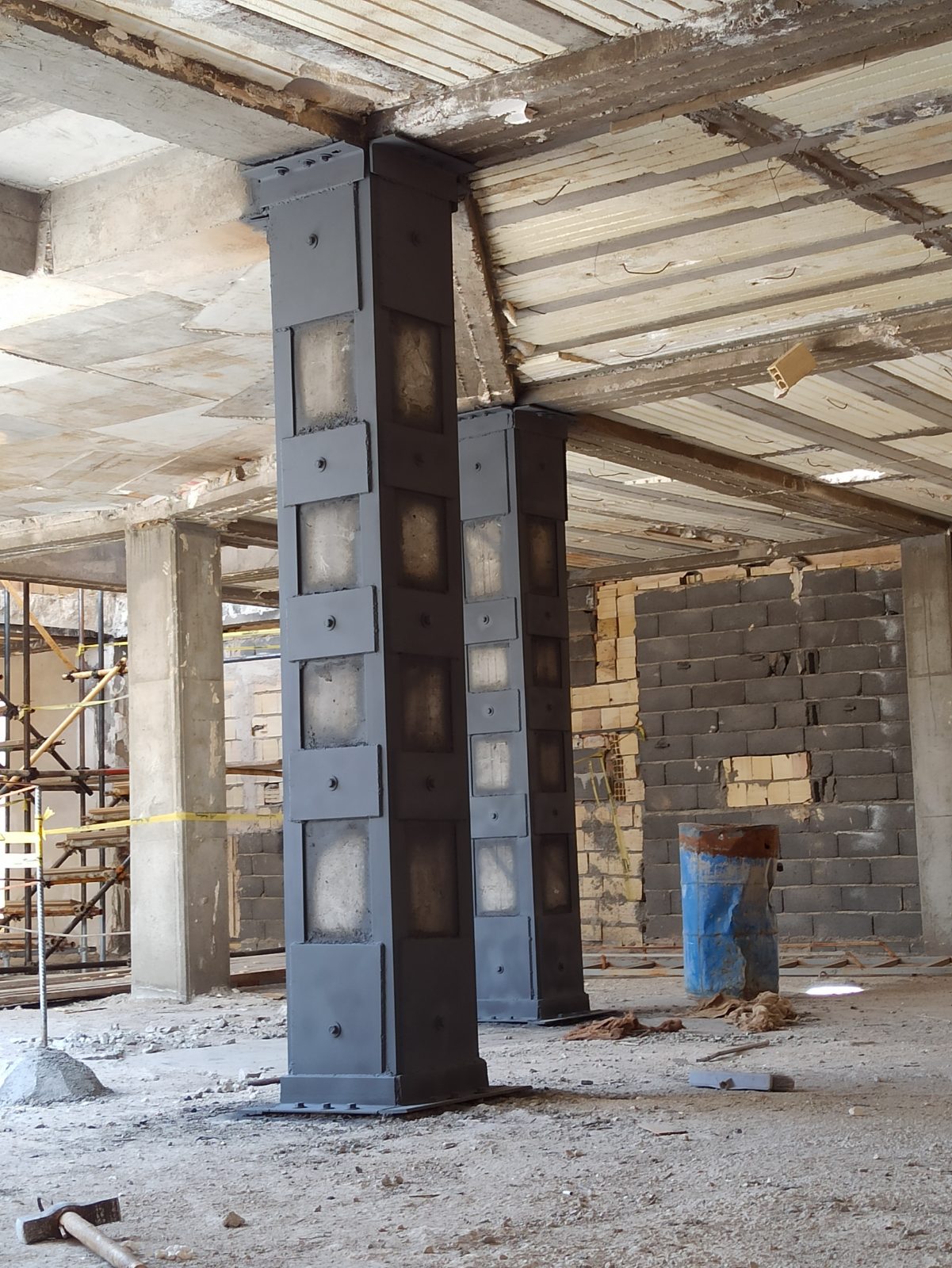

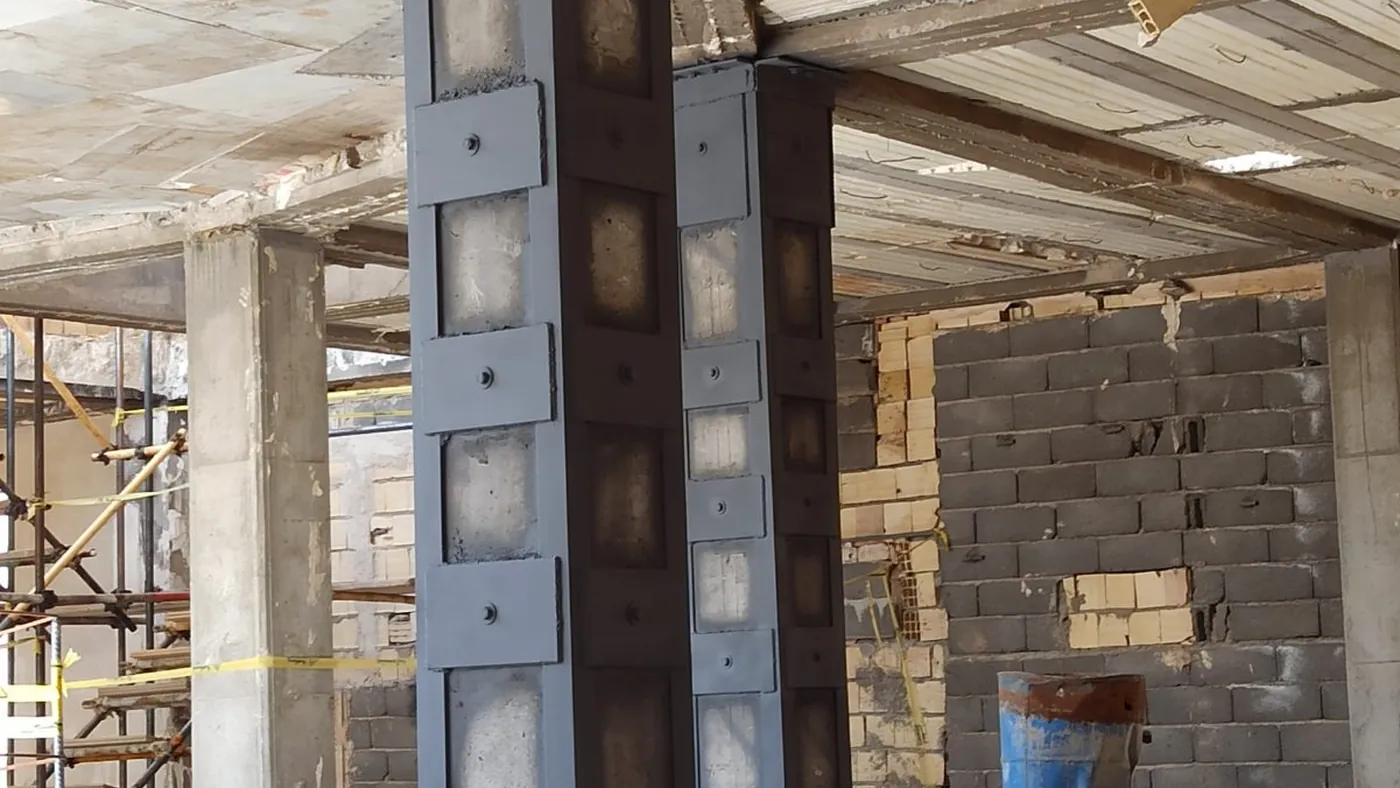

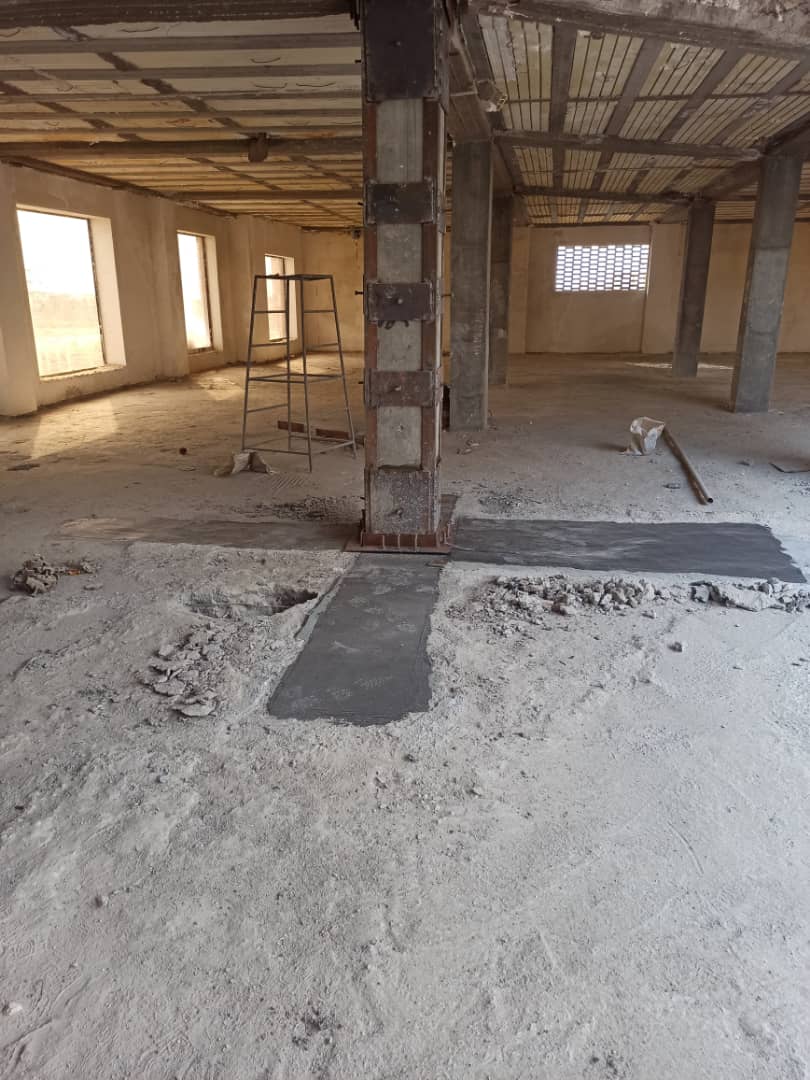

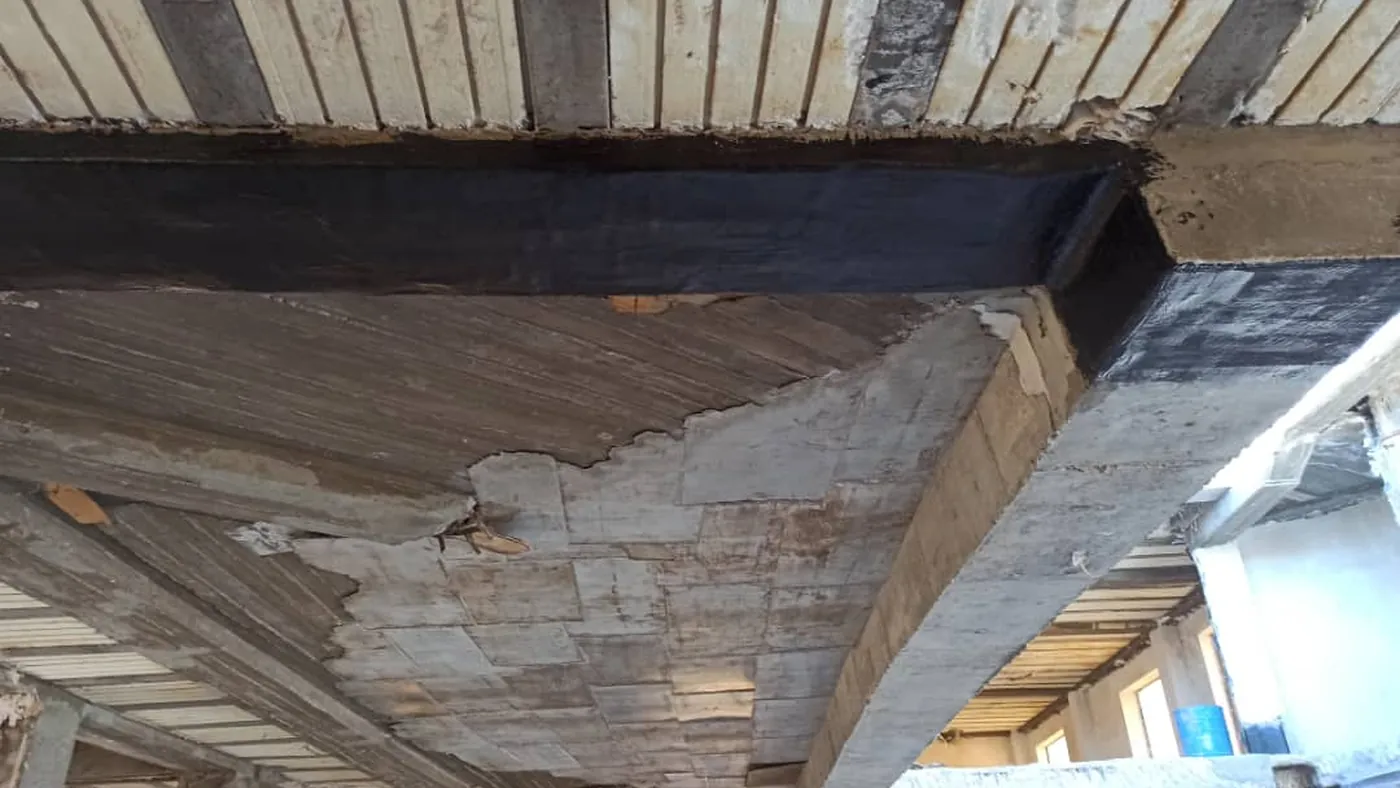

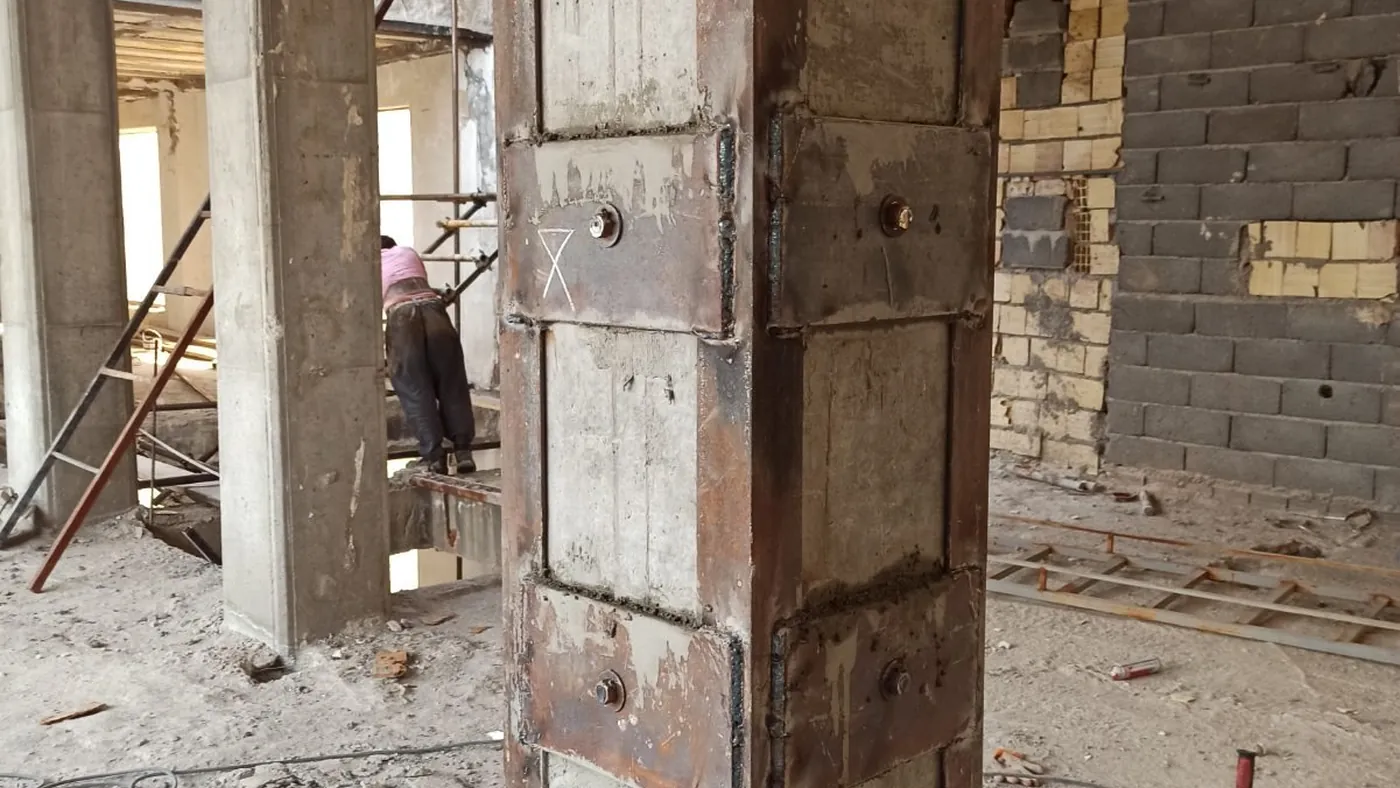

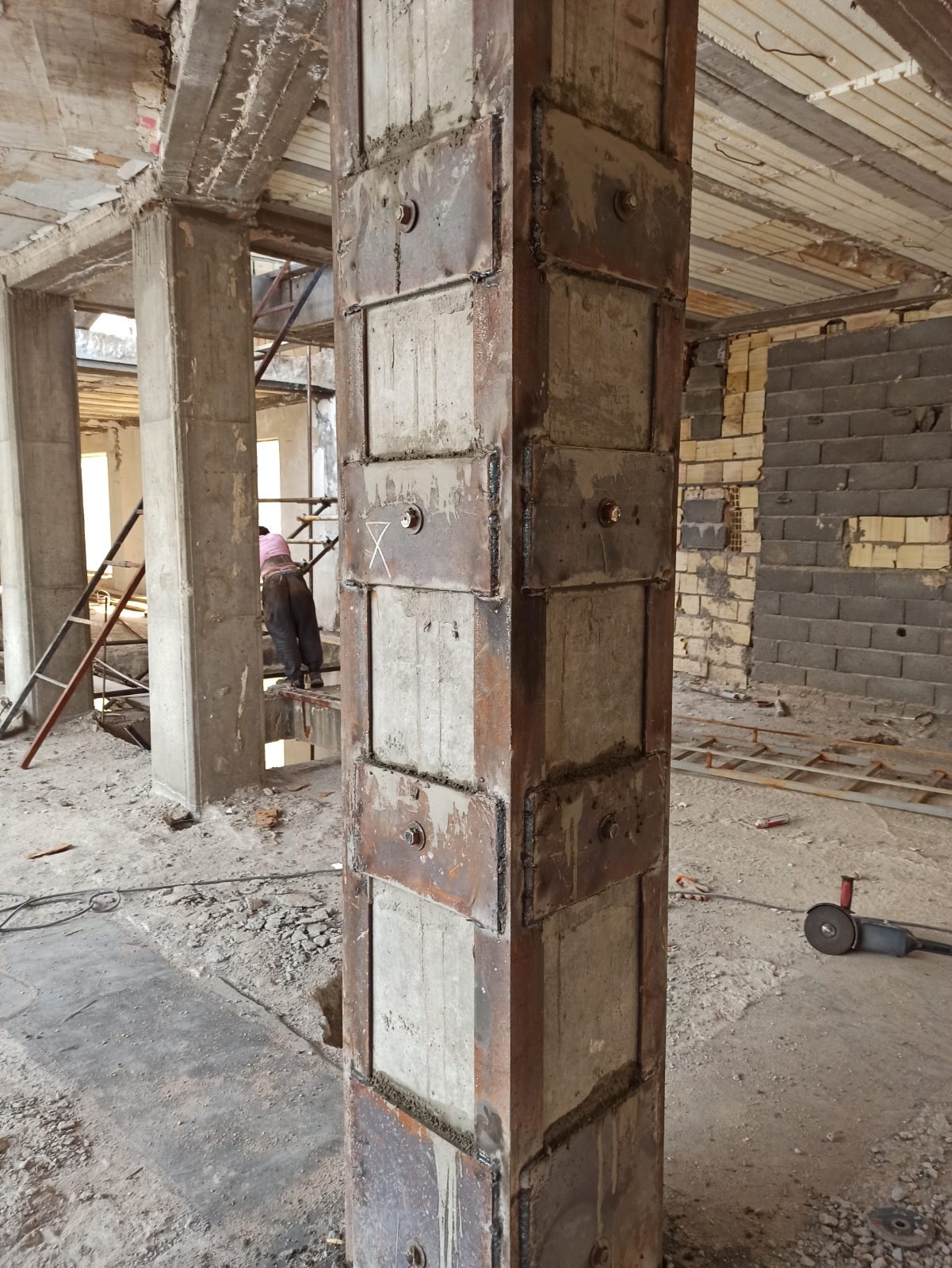

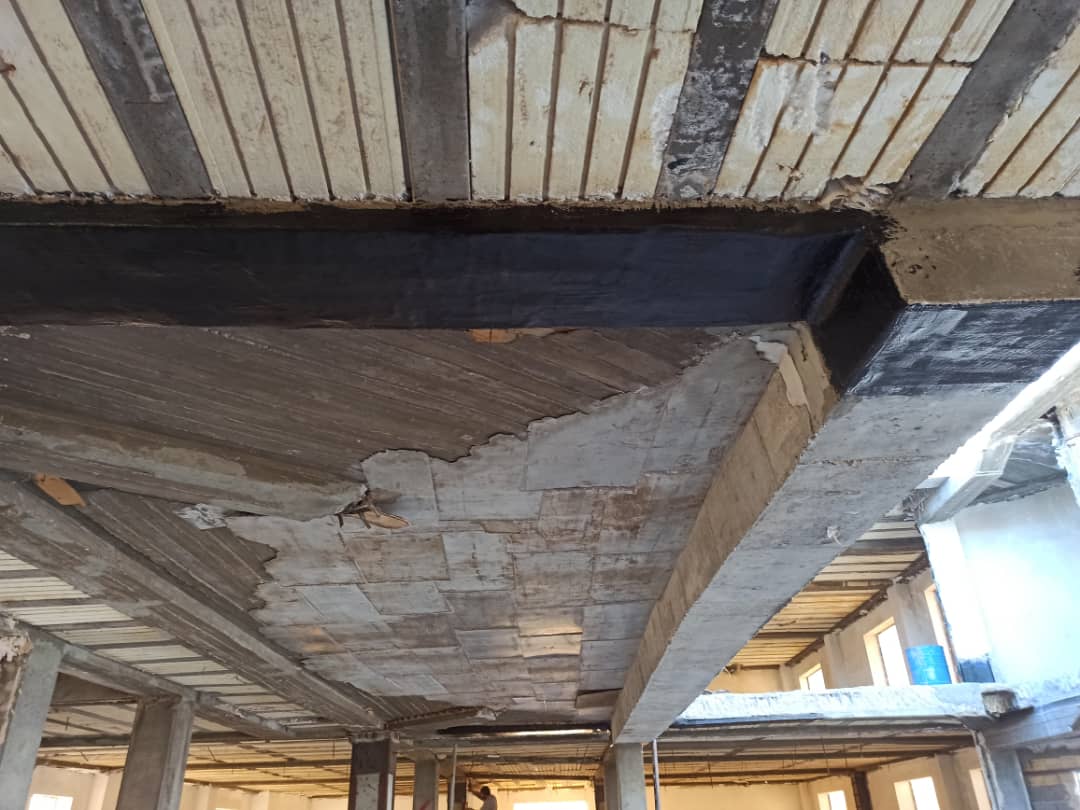

تقویت با الیاف کربن با اتصال الیاف به سطح عضو بتنی، به افزایش ظرفیت مقاومتی آن کمک میکند. در این پروژه از چسب اِف آر پی FYFE استفاده شد. ژاکت فولادی نیز با افزودن اجزای فولادی پیرامون عضو سازهای، برای بهبود عملکرد آن بهکار میرود.
عملیات پروژه طی ۱۲۰ روز کاری و با هدف اجرای تغییرات معماری و مقاومسازی ساختمان انجام شد. در بخشی از ساختمان، دیوارهای بلوکی داخلی و راهپلههای موجود تخریب و یک راهپله آهنی جدید اجرا شد.

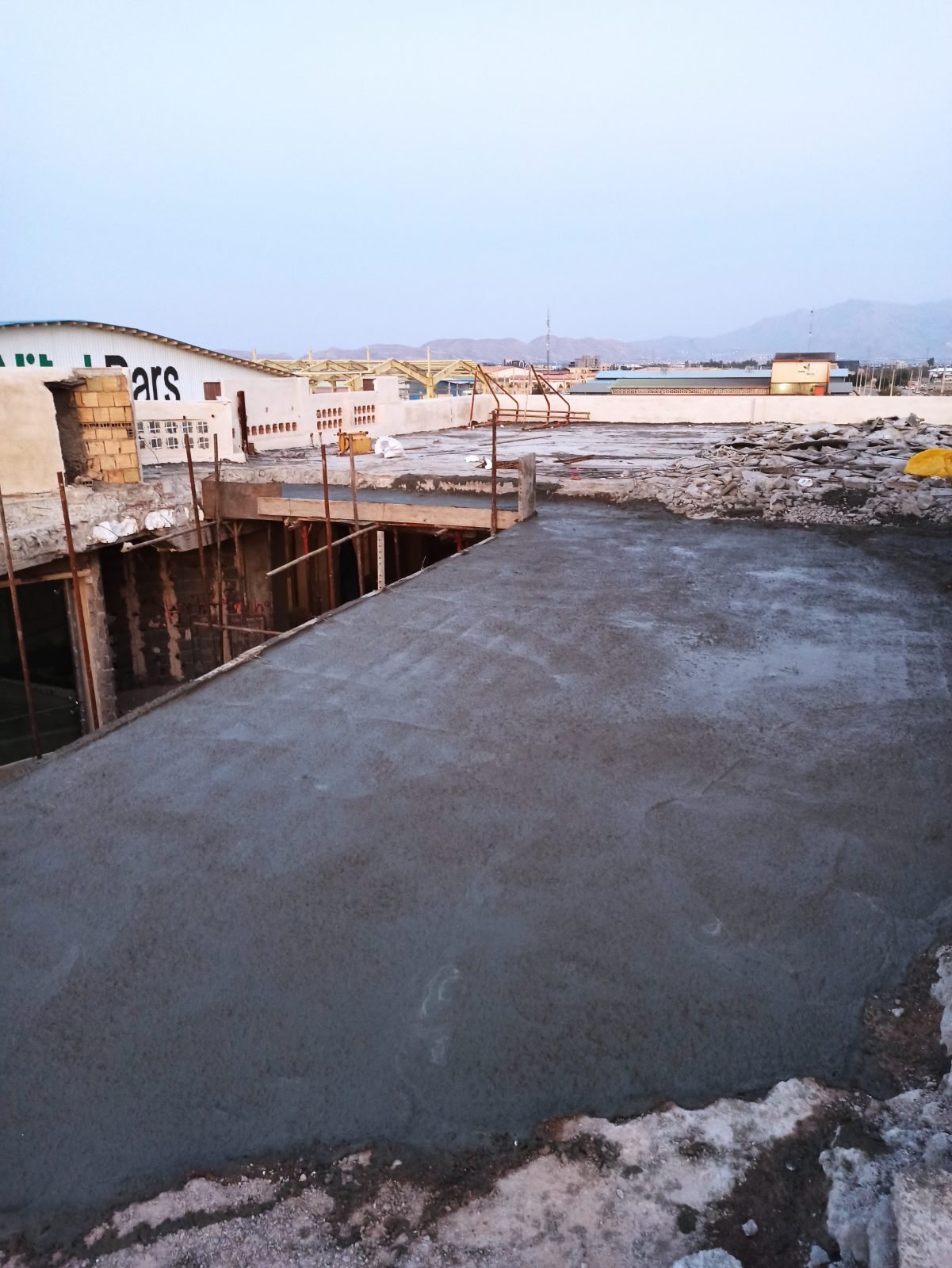

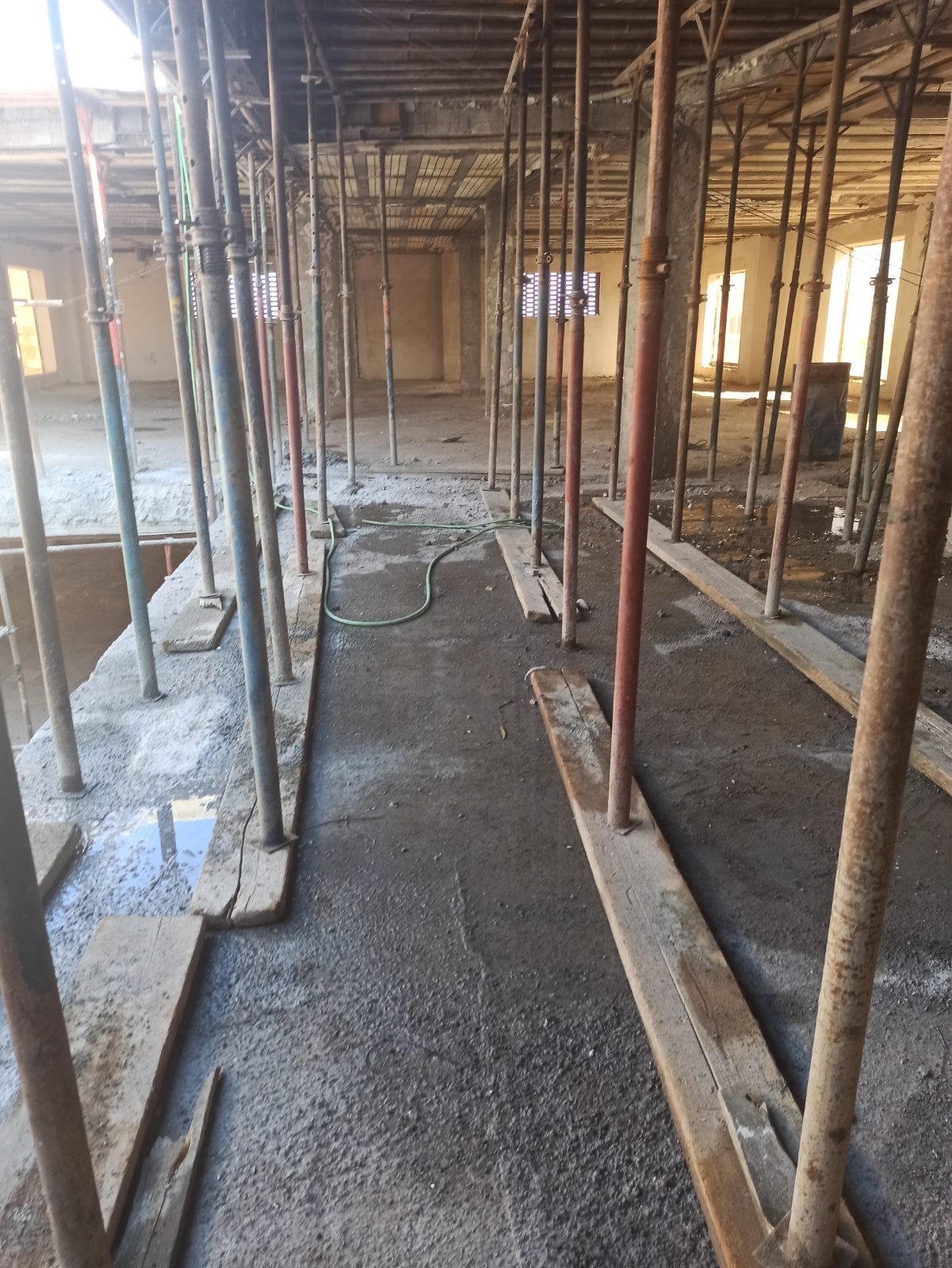

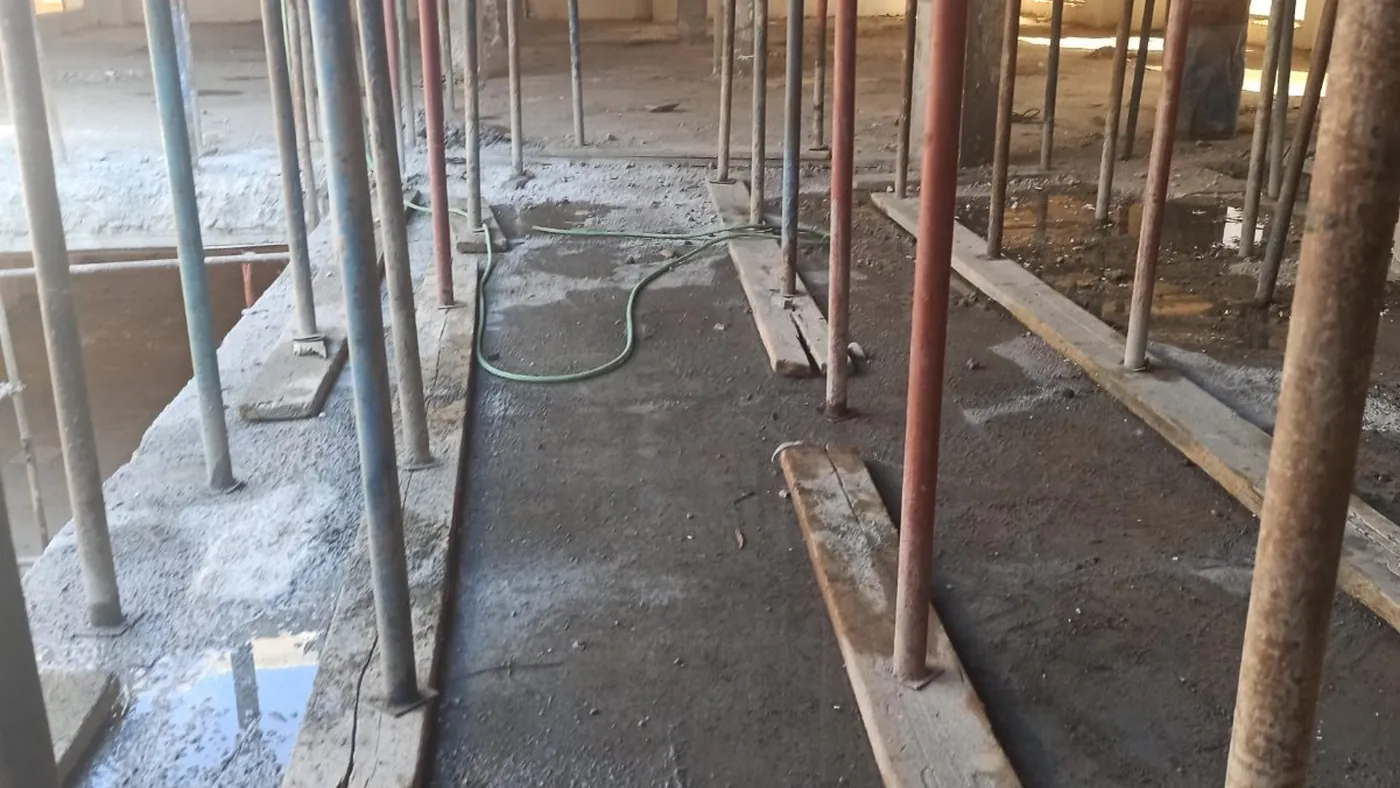

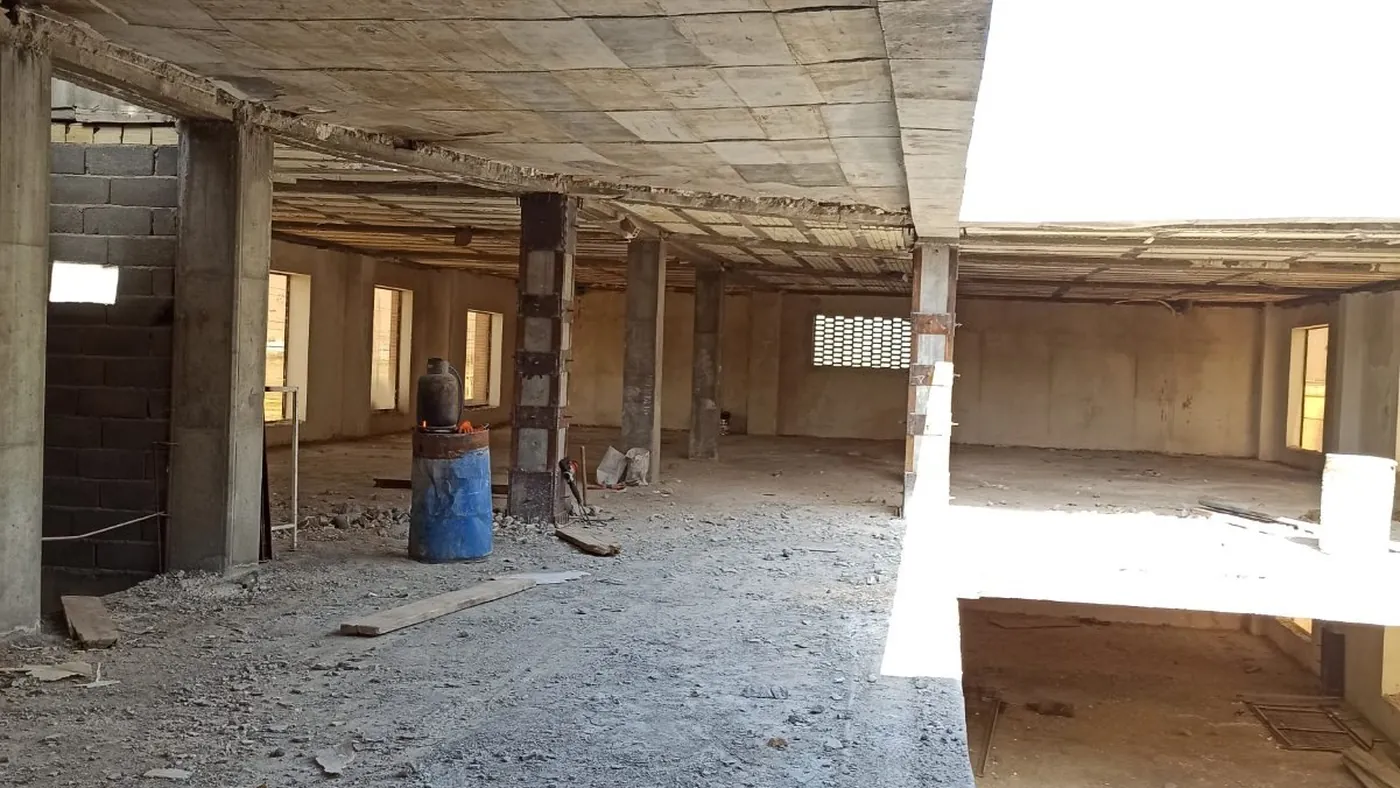

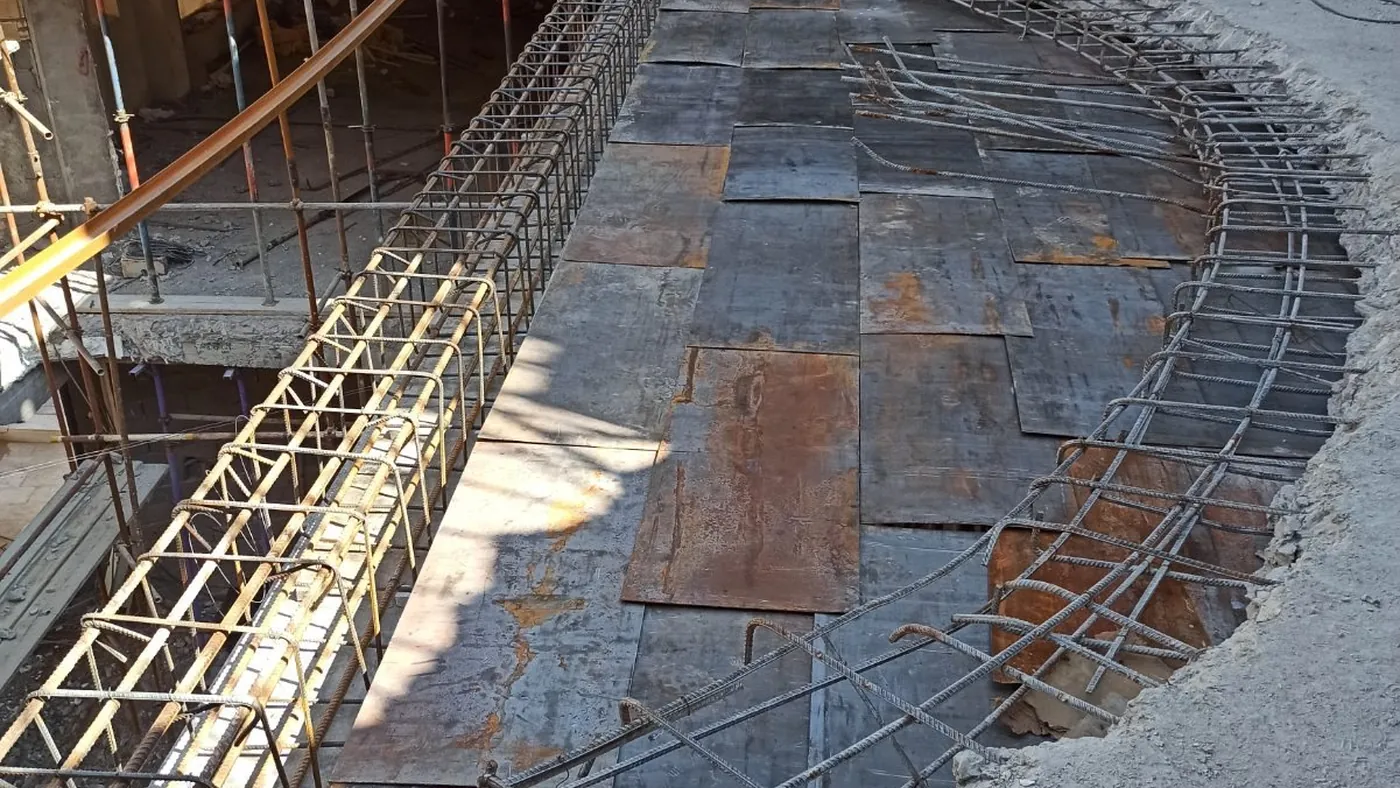

همچنین ستونهای سازهای و بخشی از سقفهای تیرچهوفوم تخریب شدند و در بخشهای مربوط، سقف دال جدید اجرا شد. در جریان این عملیات، ۴۰۰ سرویس نخاله از پروژه خارج شد.

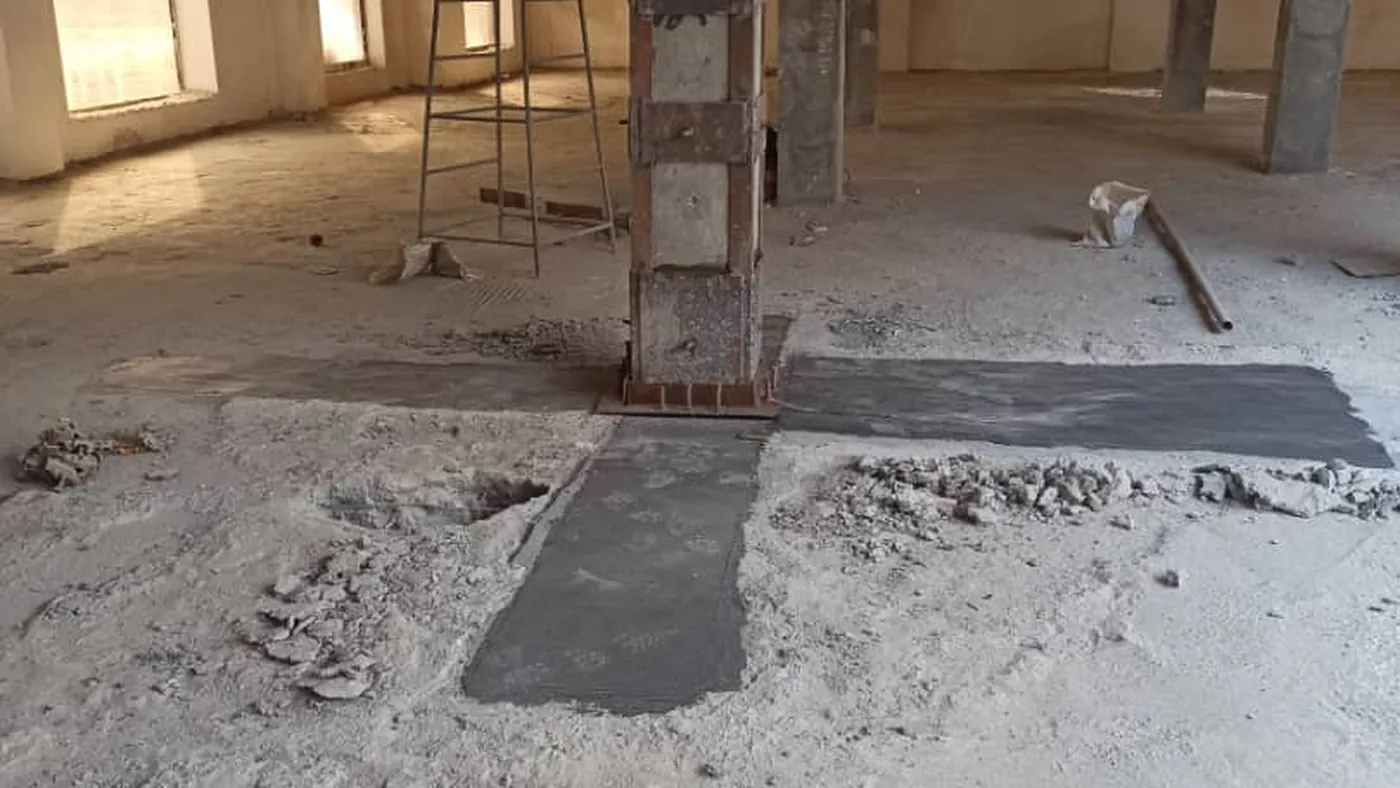

در کنار این تغییرات، کاشت میلگرد، تقویت با الیاف کربن و اجرای ژاکت فولادی نیز از راهکارهای بهکاررفته در پروژه بودند. در کاشت میلگرد، محل سوراخکاری و استقرار میلگرد باید با جزئیات اجرایی مطابقت داشته باشد؛ در تقویت با الیاف کربن نیز آمادهسازی سطح بتن و اتصال مناسب الیاف به آن، بخشی از مراحل اجراست. جزئیات هر روش با توجه به نقشهها و شرایط عضو سازهای تعیین میشود.
پس از پایان عملیات، مشاور پروژه و ناظر نظام مهندسی از کار بازدید کردند و اجرای پروژه مورد تأیید آنان قرار گرفت.
همین مصالح را میتوانید از فروشگاه شنسازه تهیه کنید.
پس از آشکارشدن کرموشدگی و شنزدگی شدید در دیوارها و ستونهای یک ساختمان مسکونی در شیراز، بتن آسیبدیده ترمیم و در نقاط تعیینشده FRP اجرا شد؛ عملیات پس از بازدید ناظران تأیید شد.
۲۰ متر مربع اجرای سقف جدید
35 متر مربع الیاف کربن
