مقاومسازی تیرهای بتنی با الیاف کربن
35 متر مربع الیاف کربن
پس از آشکارشدن کرموشدگی و شنزدگی شدید در دیوارها و ستونهای یک ساختمان مسکونی در شیراز، بتن آسیبدیده ترمیم و در نقاط تعیینشده FRP اجرا شد؛ عملیات پس از بازدید ناظران تأیید شد.

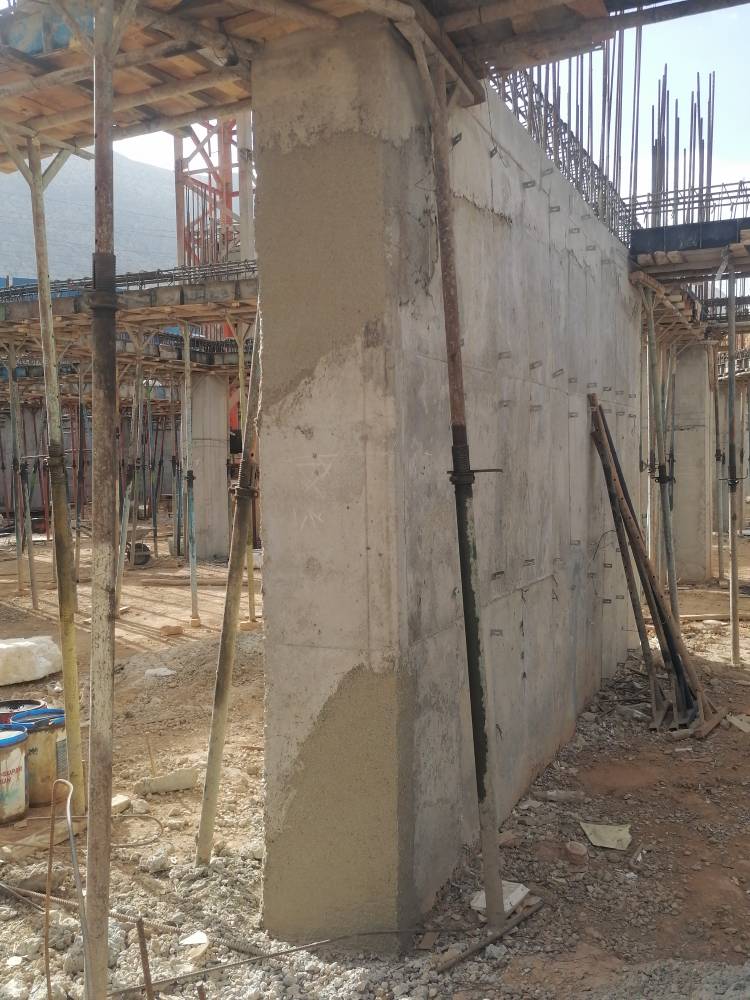

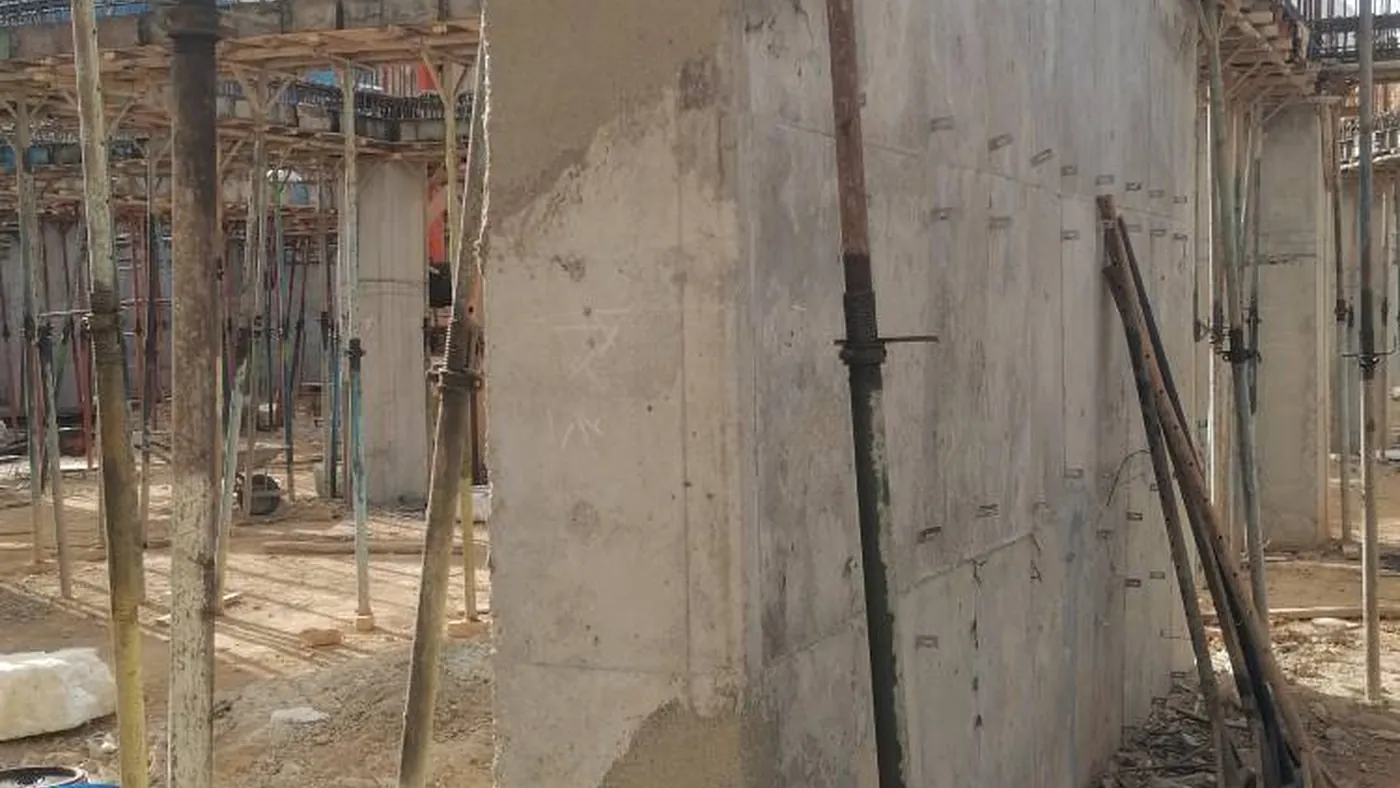

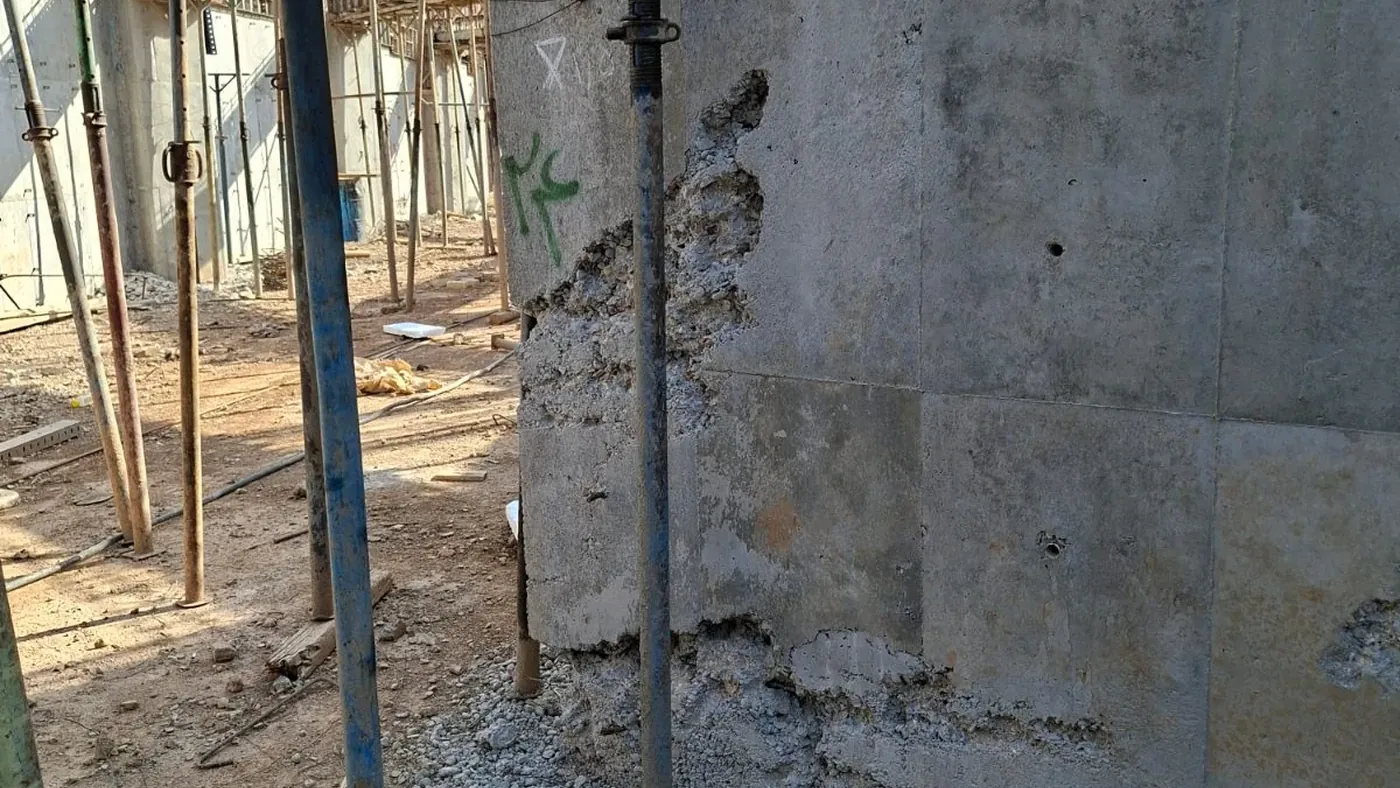

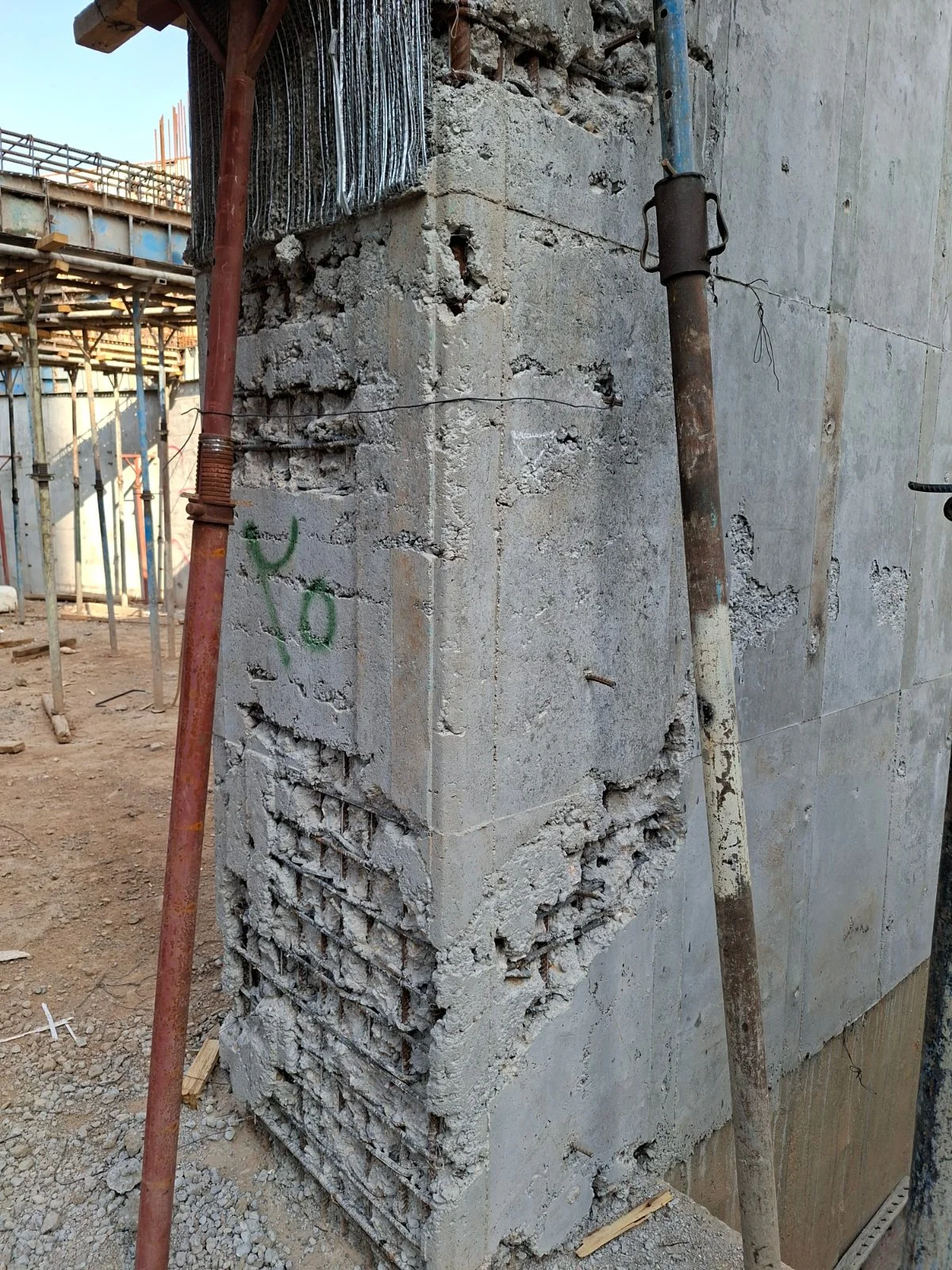

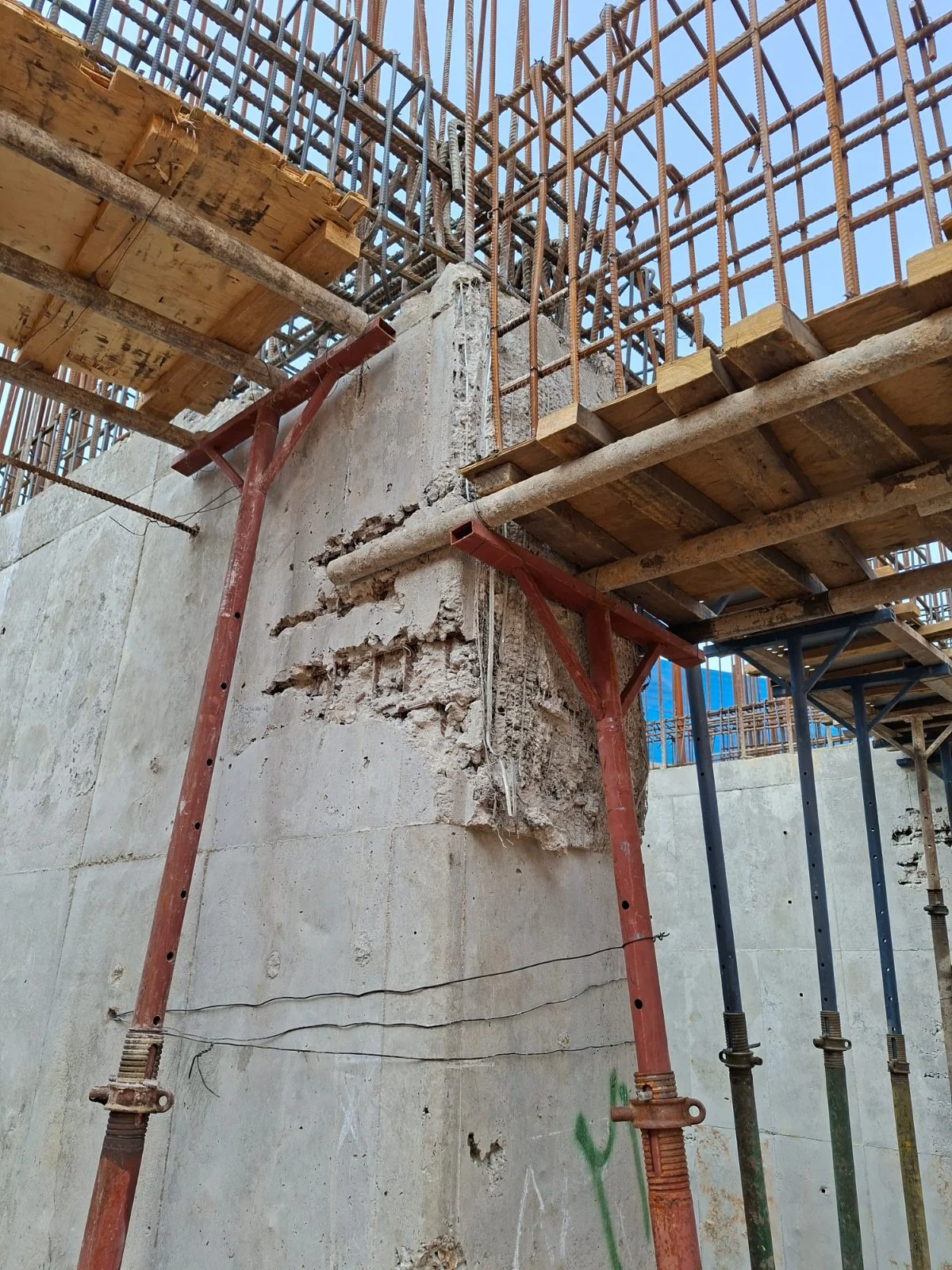

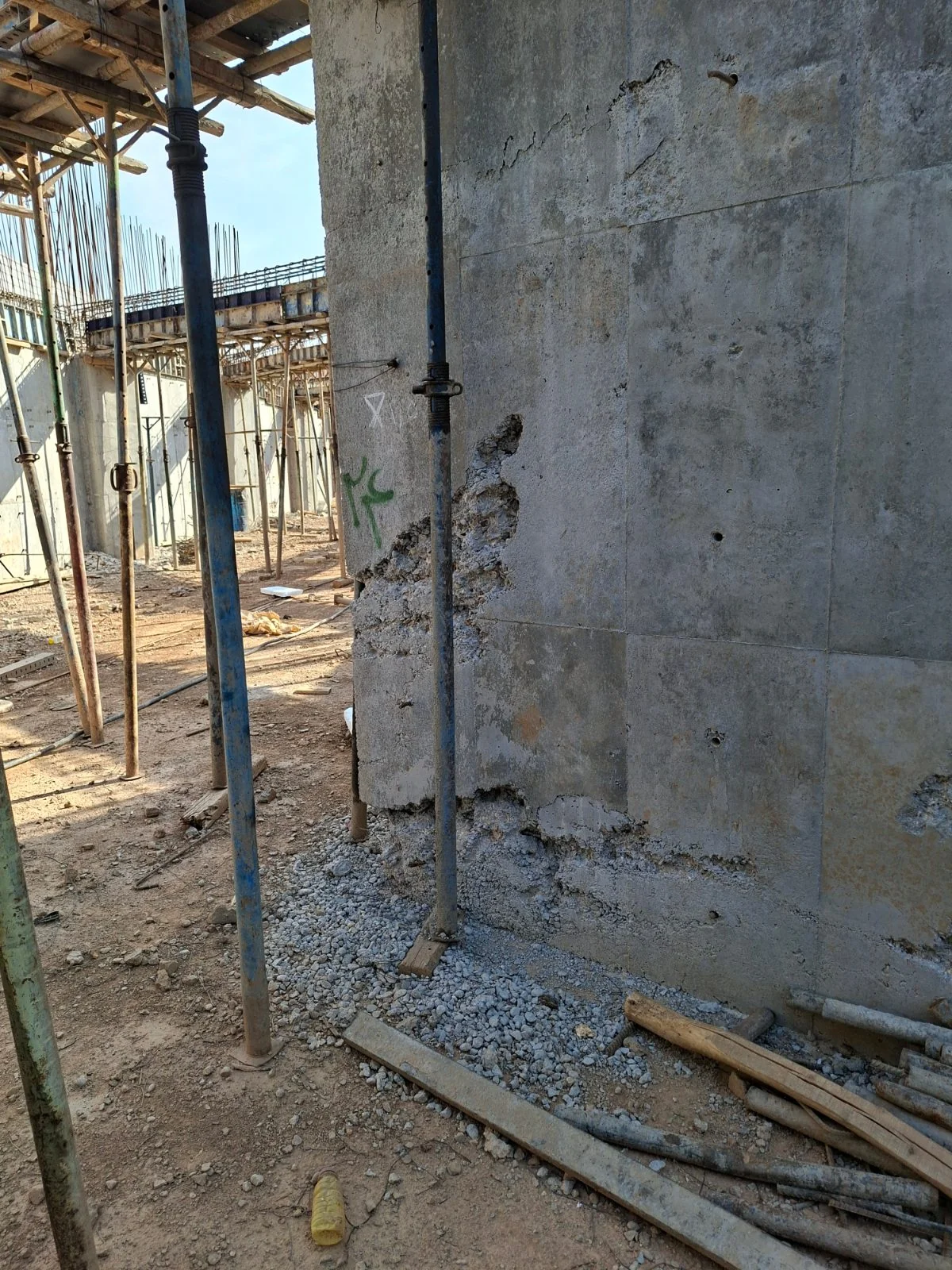

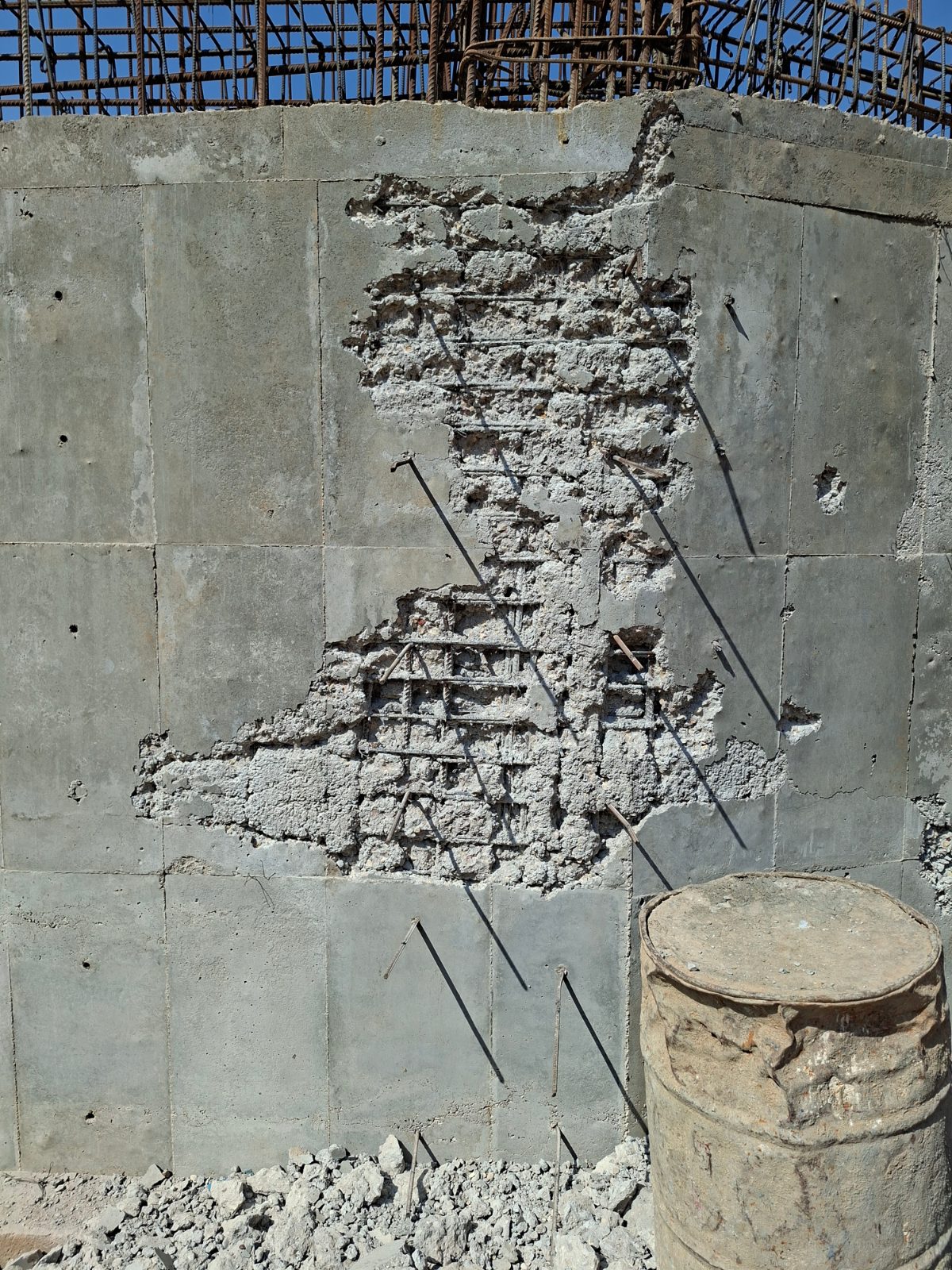

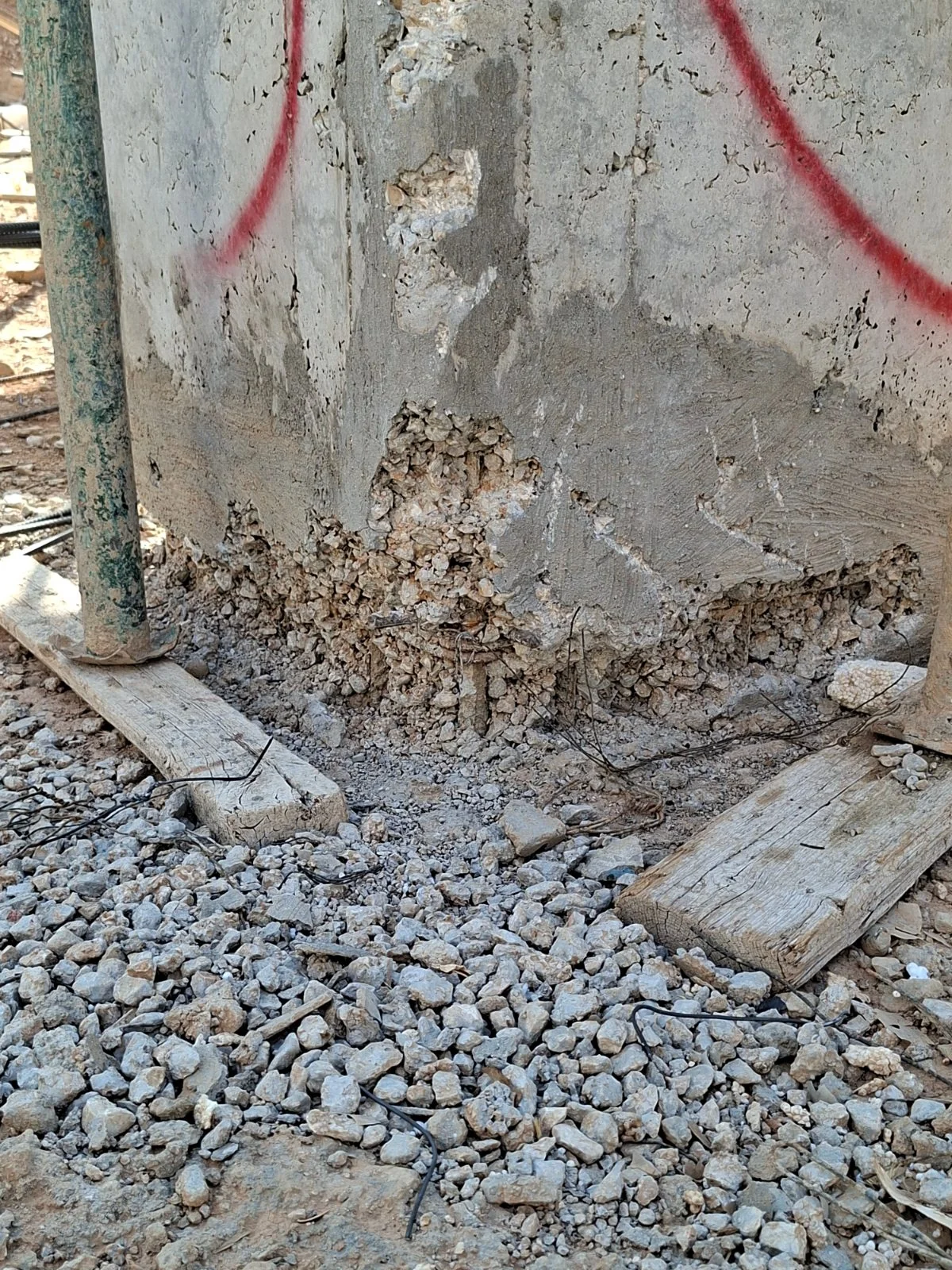

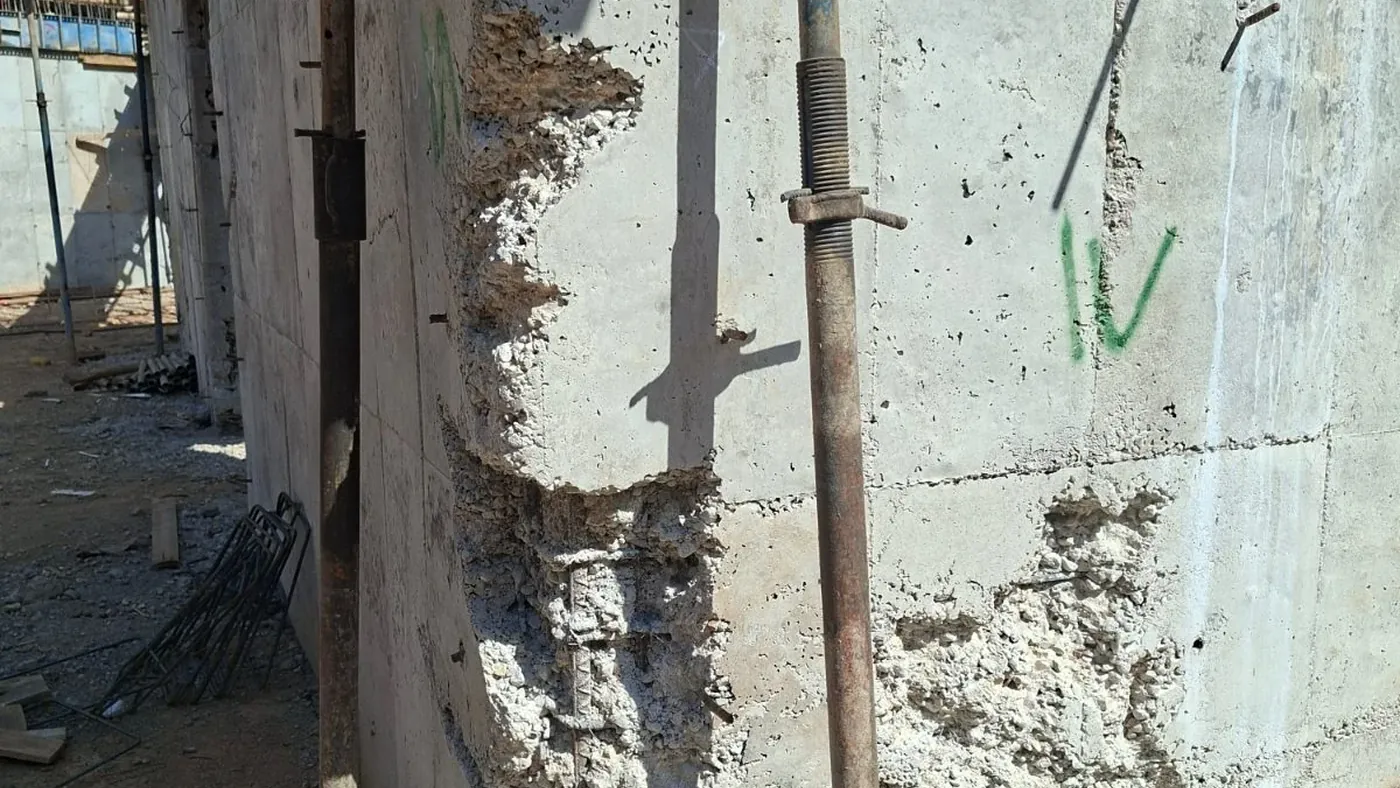

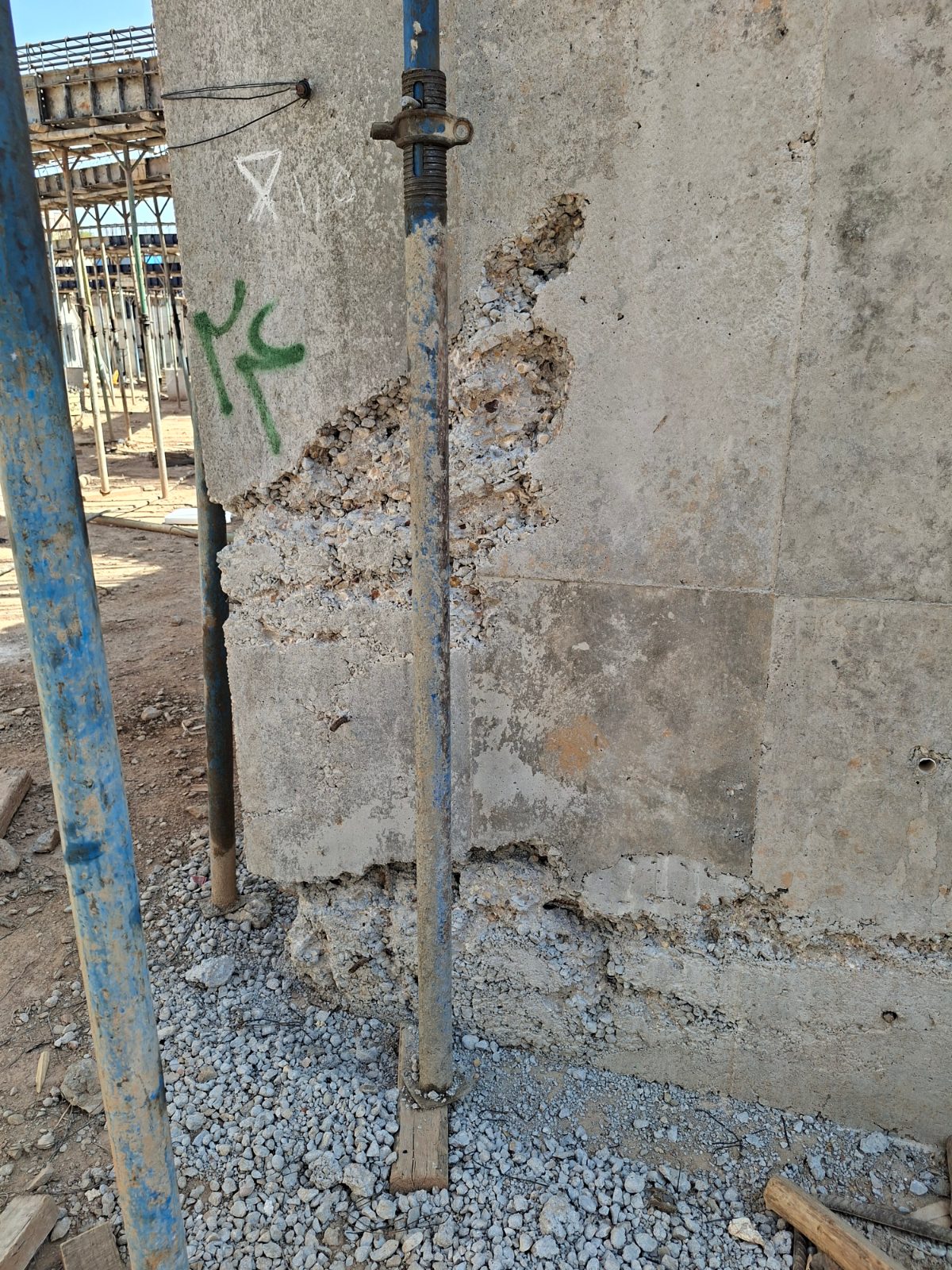

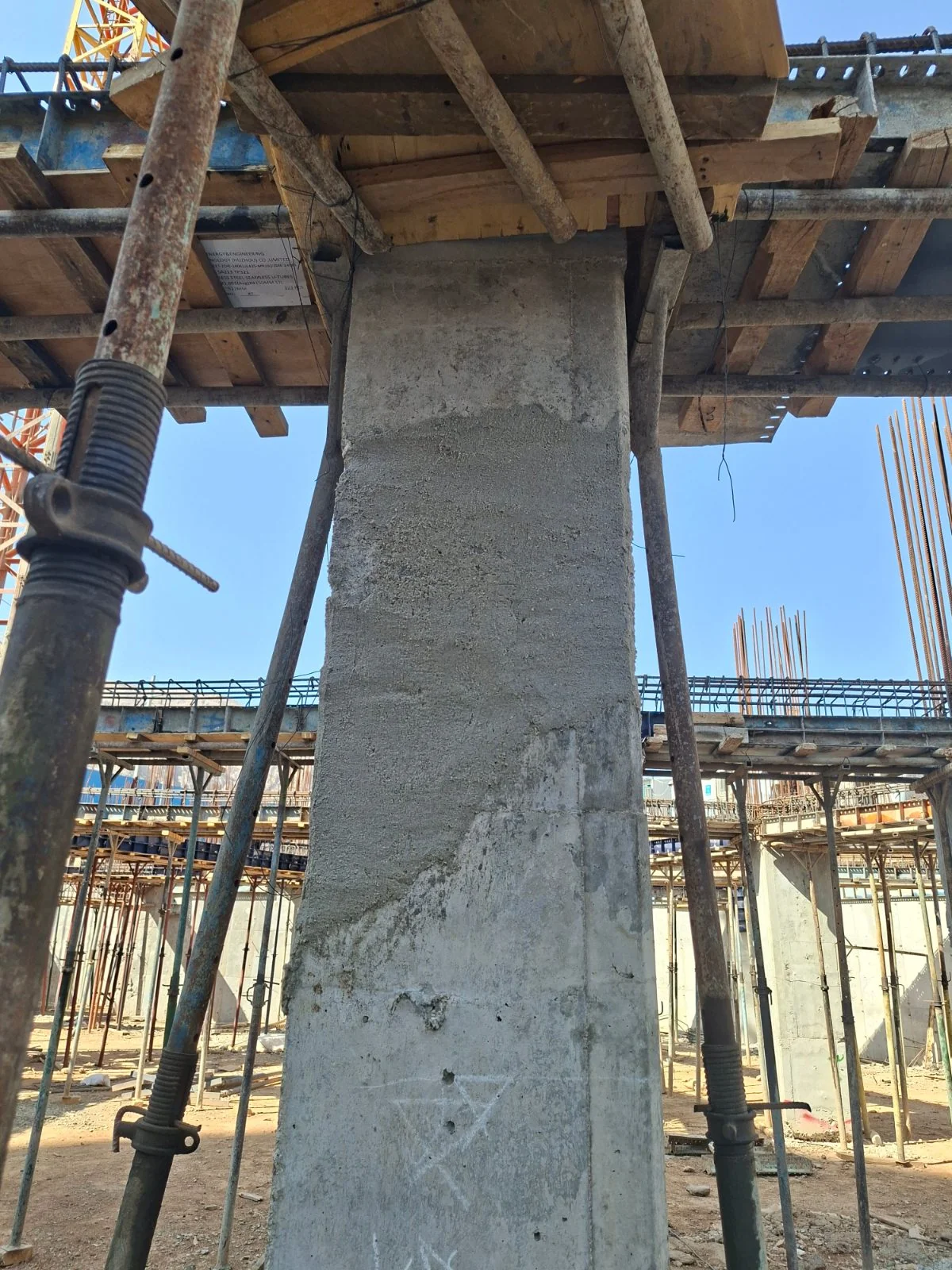

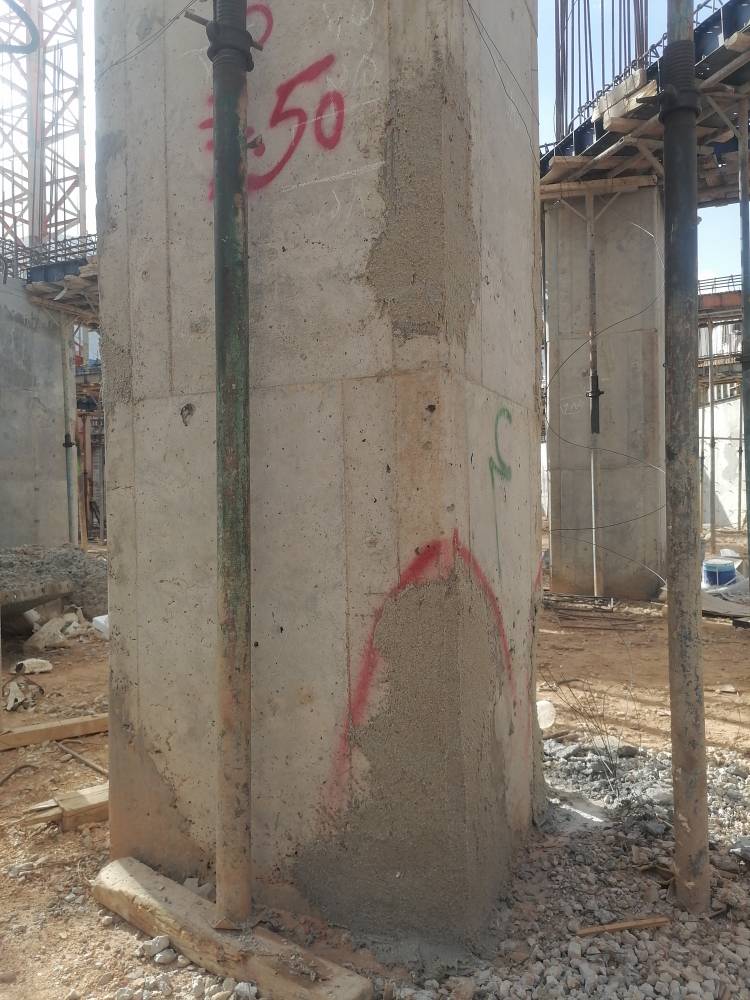

در مرحله بتن ریزی دیوار ستون های تراز روی فونداسیون، بعد از باز کردن قالب ها کرمو شدگی و شن زدگی شدید دیوار ها و ستون ها قابل مشاهده بود.
کمک و مشاوره از طراح مقاوم ساز و بهساز لرزه ای

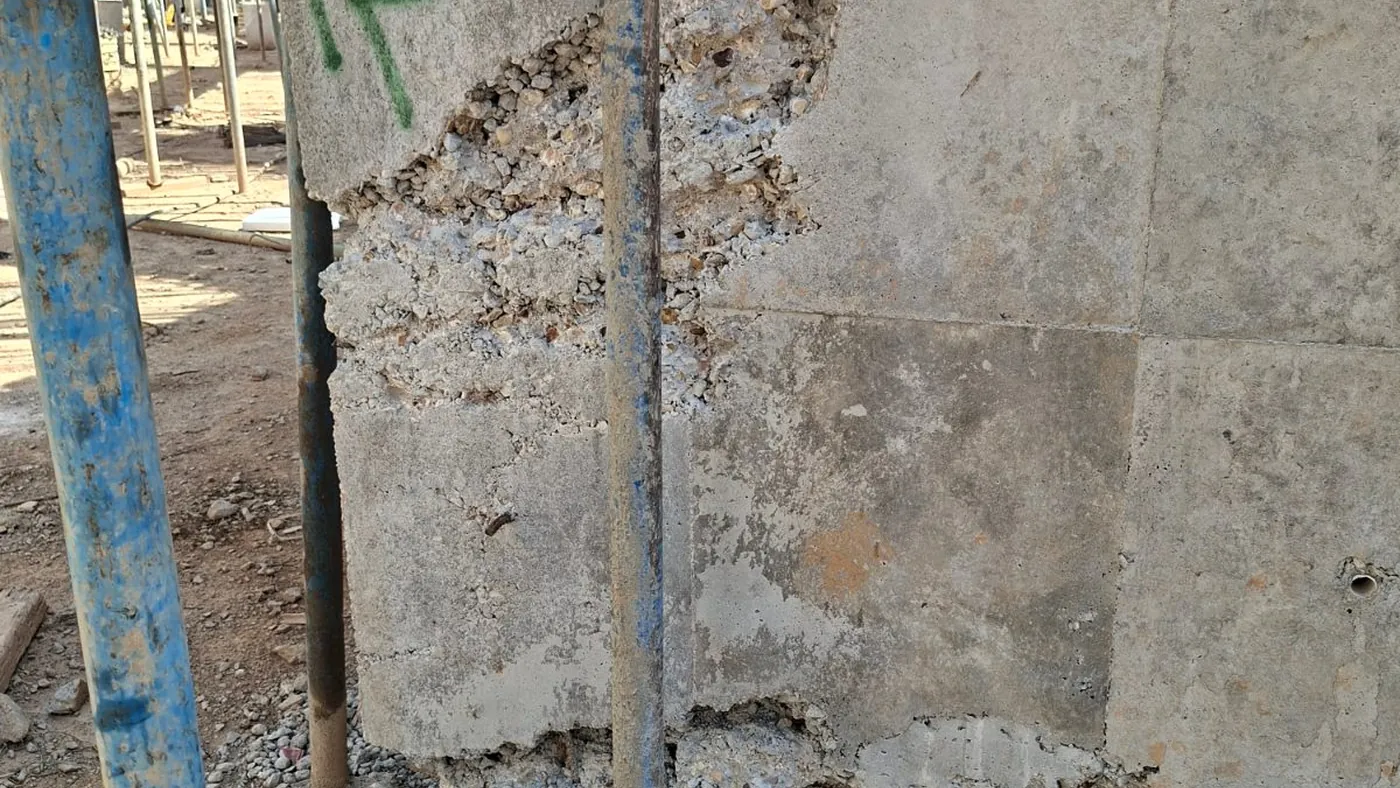

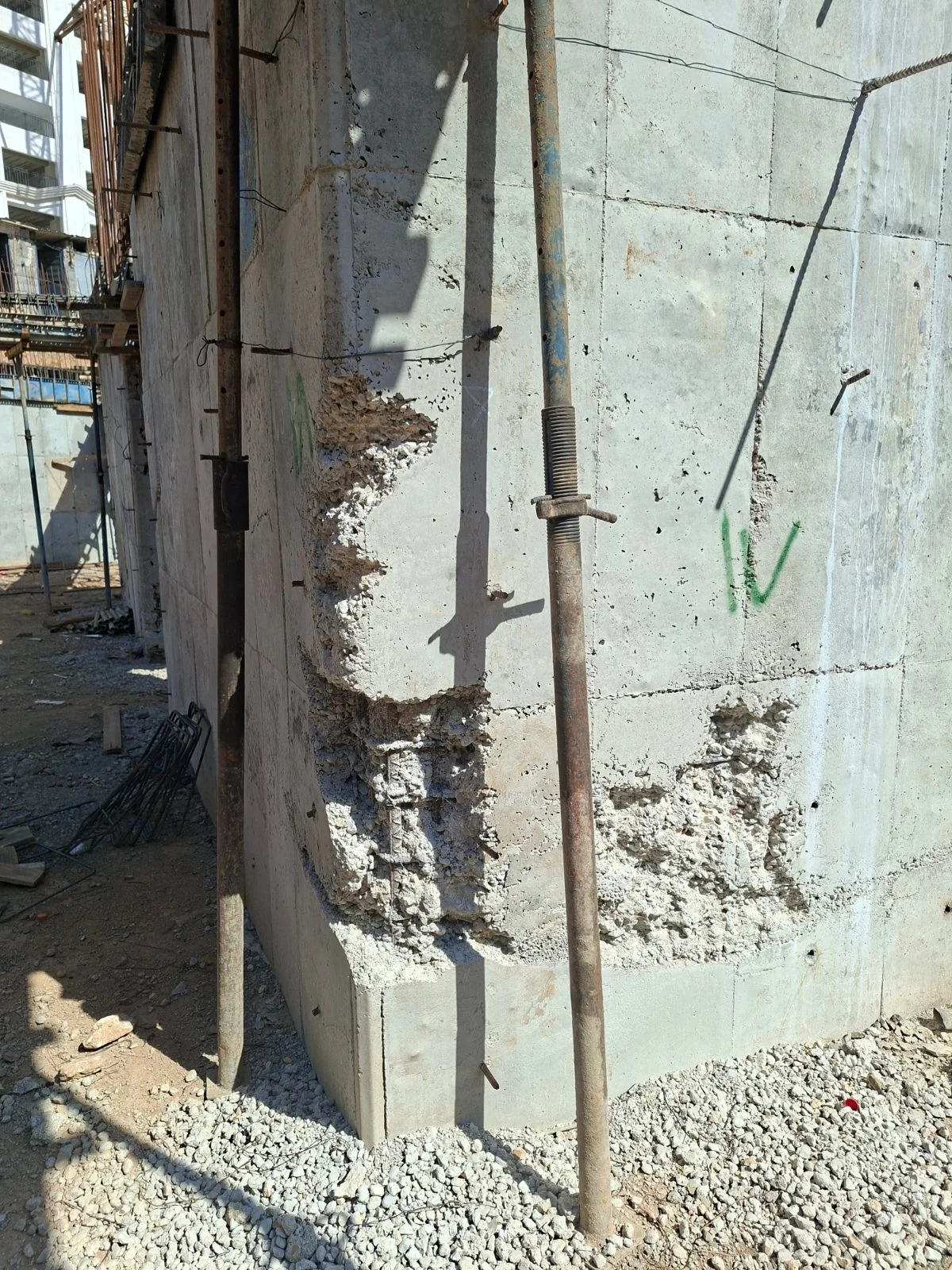

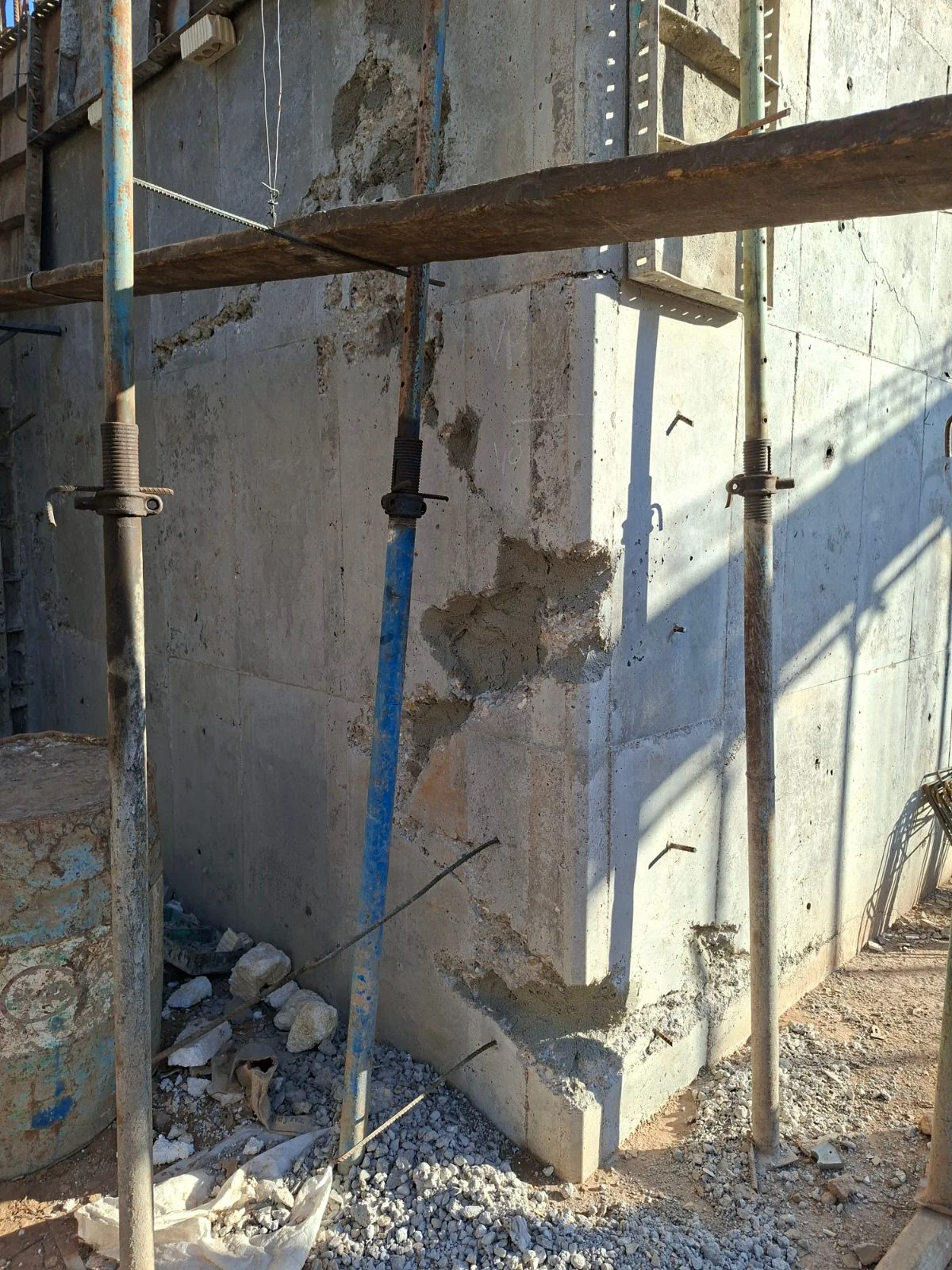

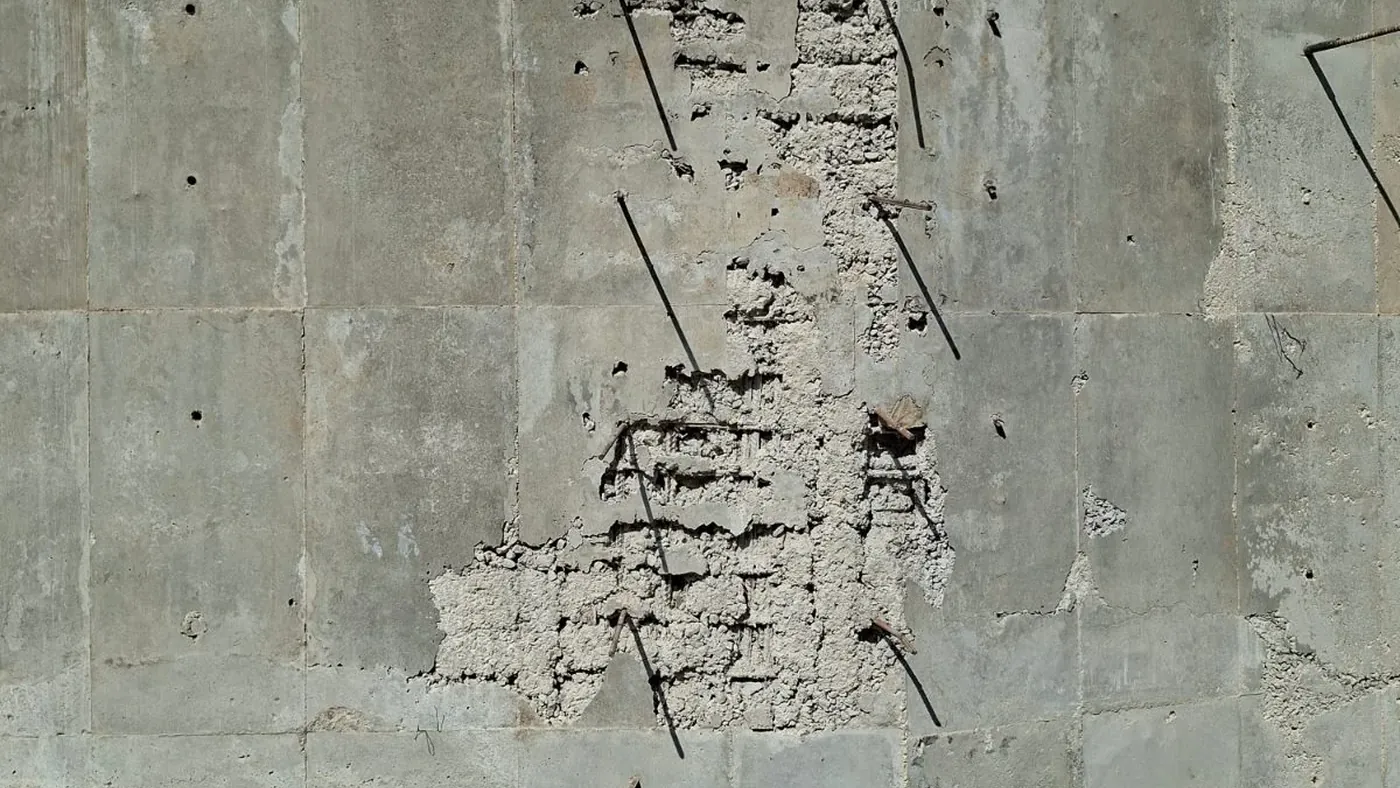

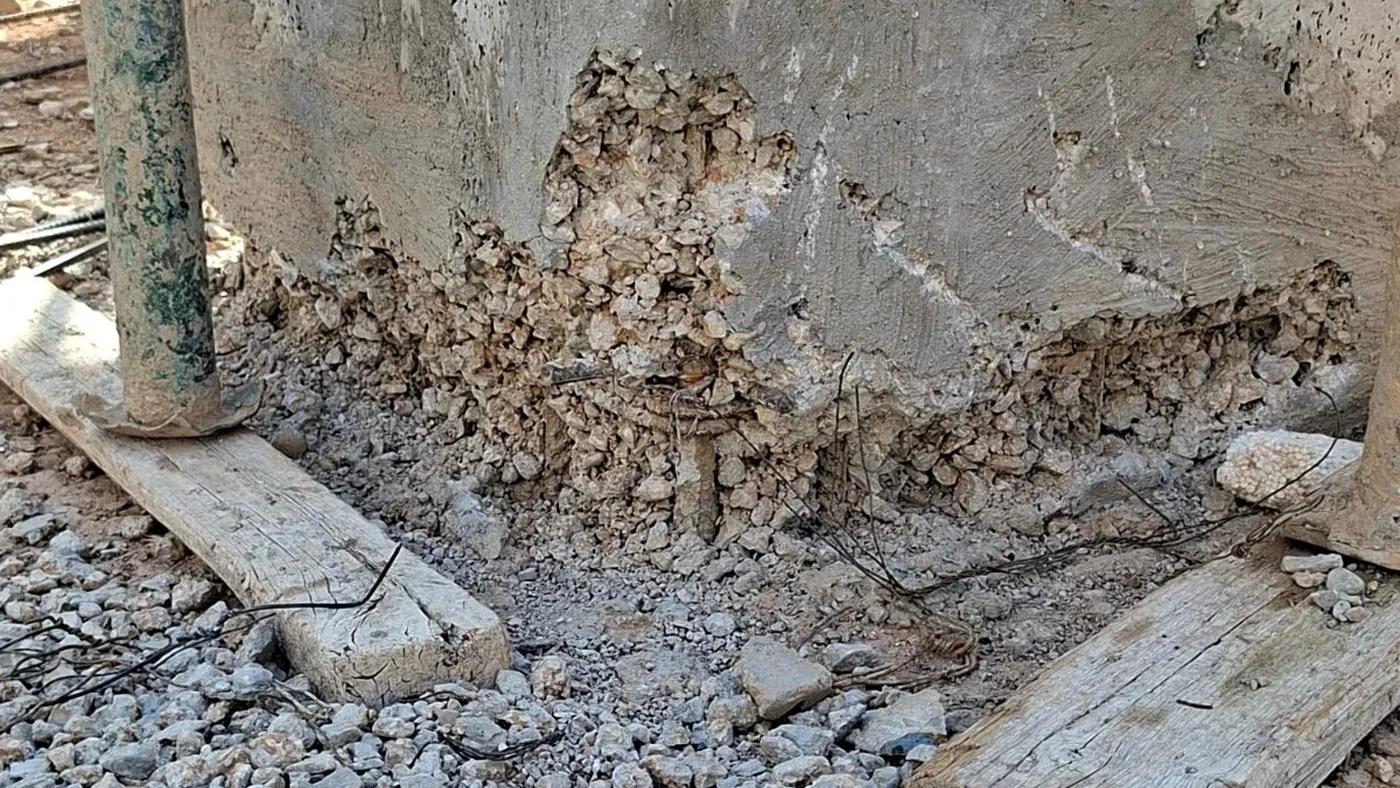

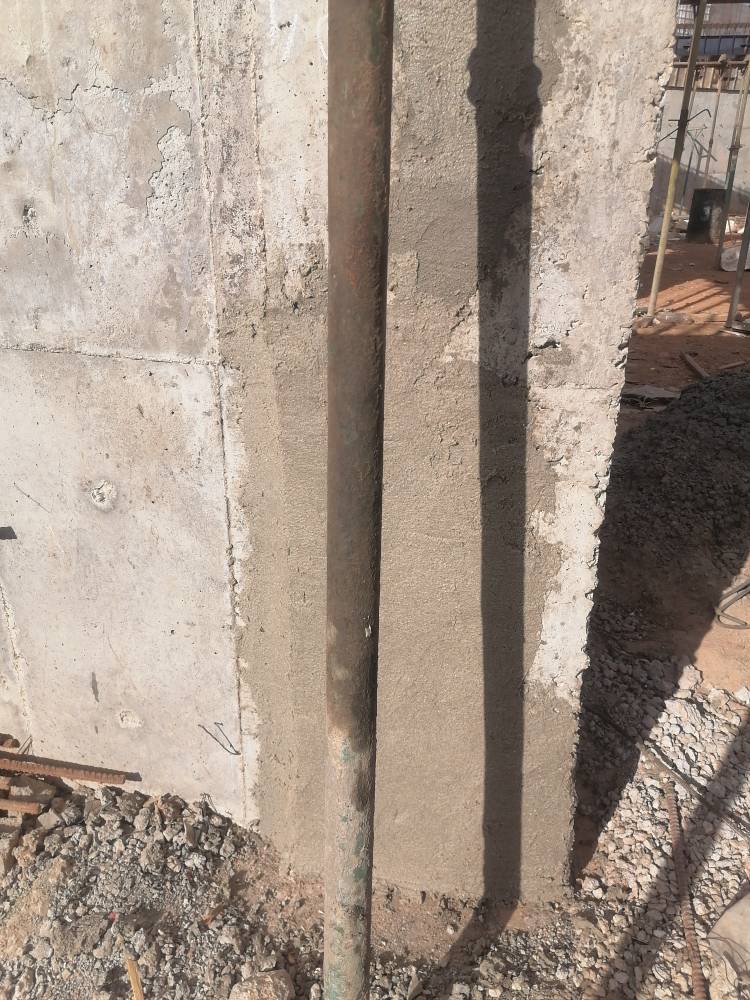

۱. تراشیدن بتن های کرمو و شن زده شده تا رسیدن بتن سفت و محکم.

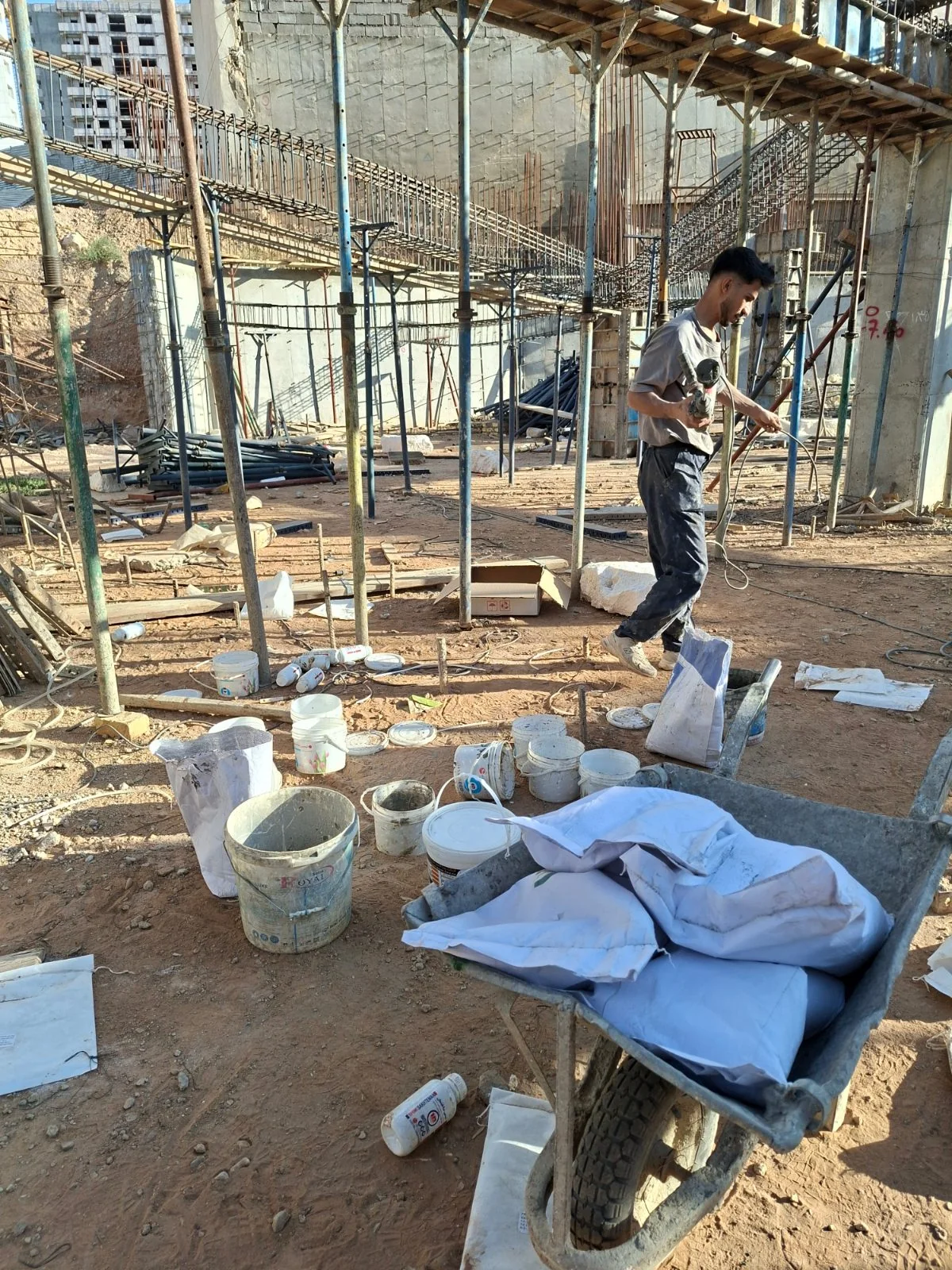

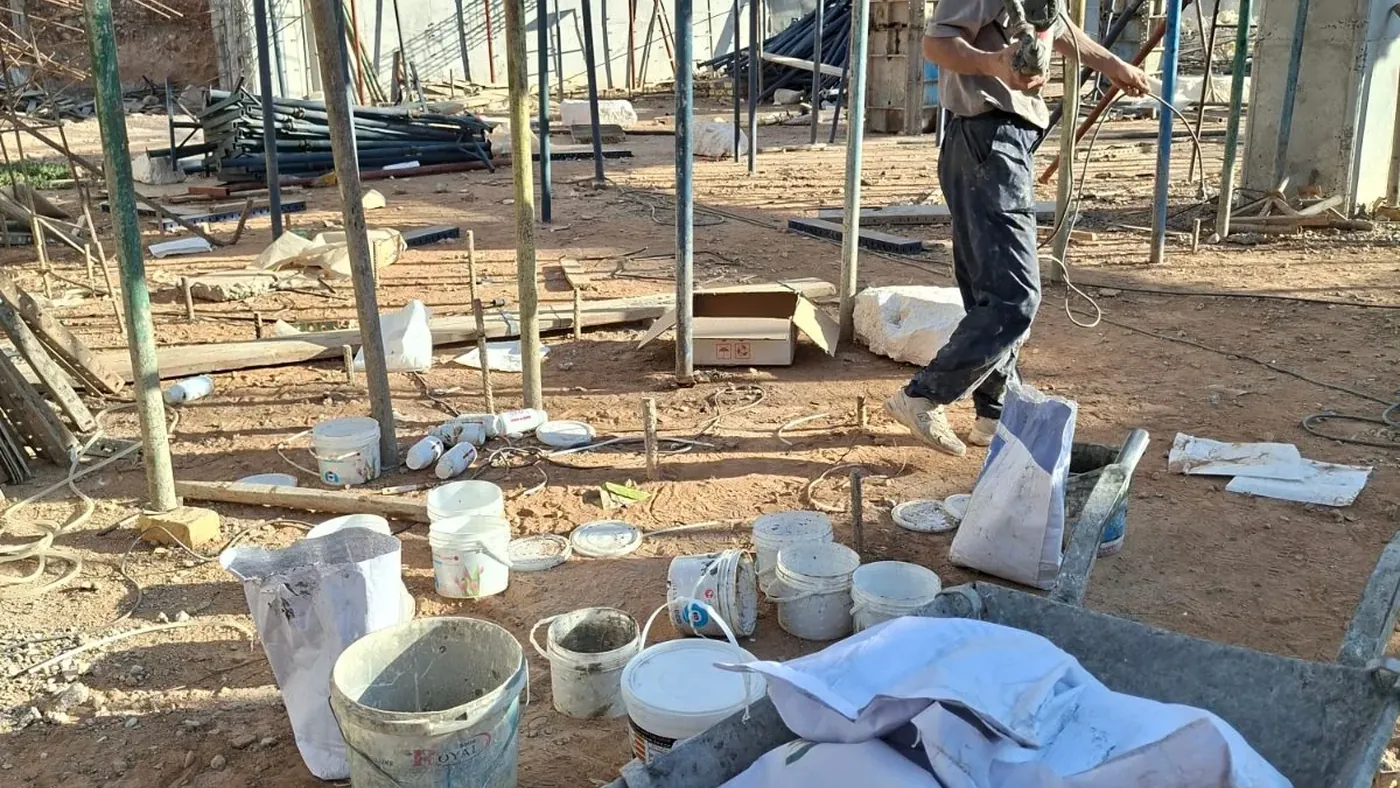

۲.شستشو کامل قسمت های تراشیده شده

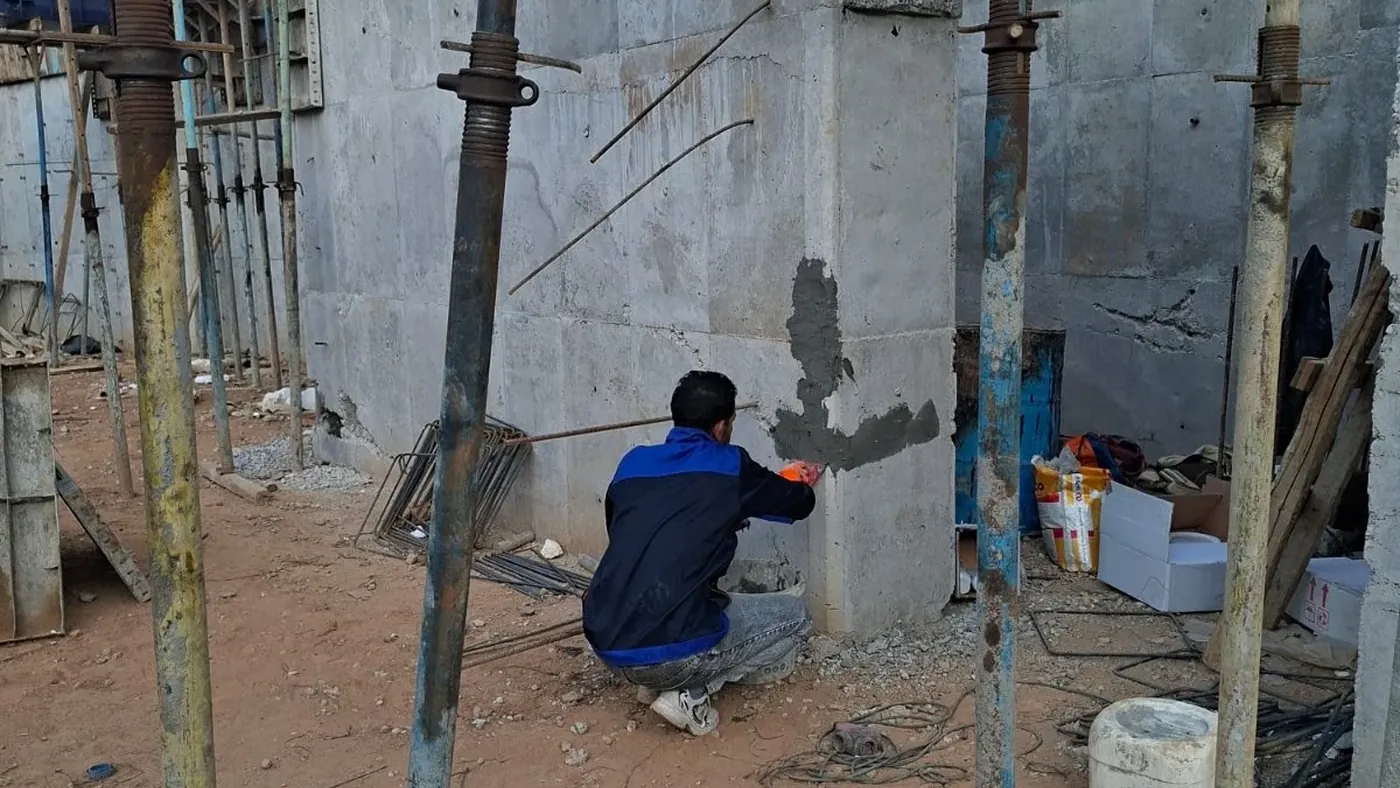

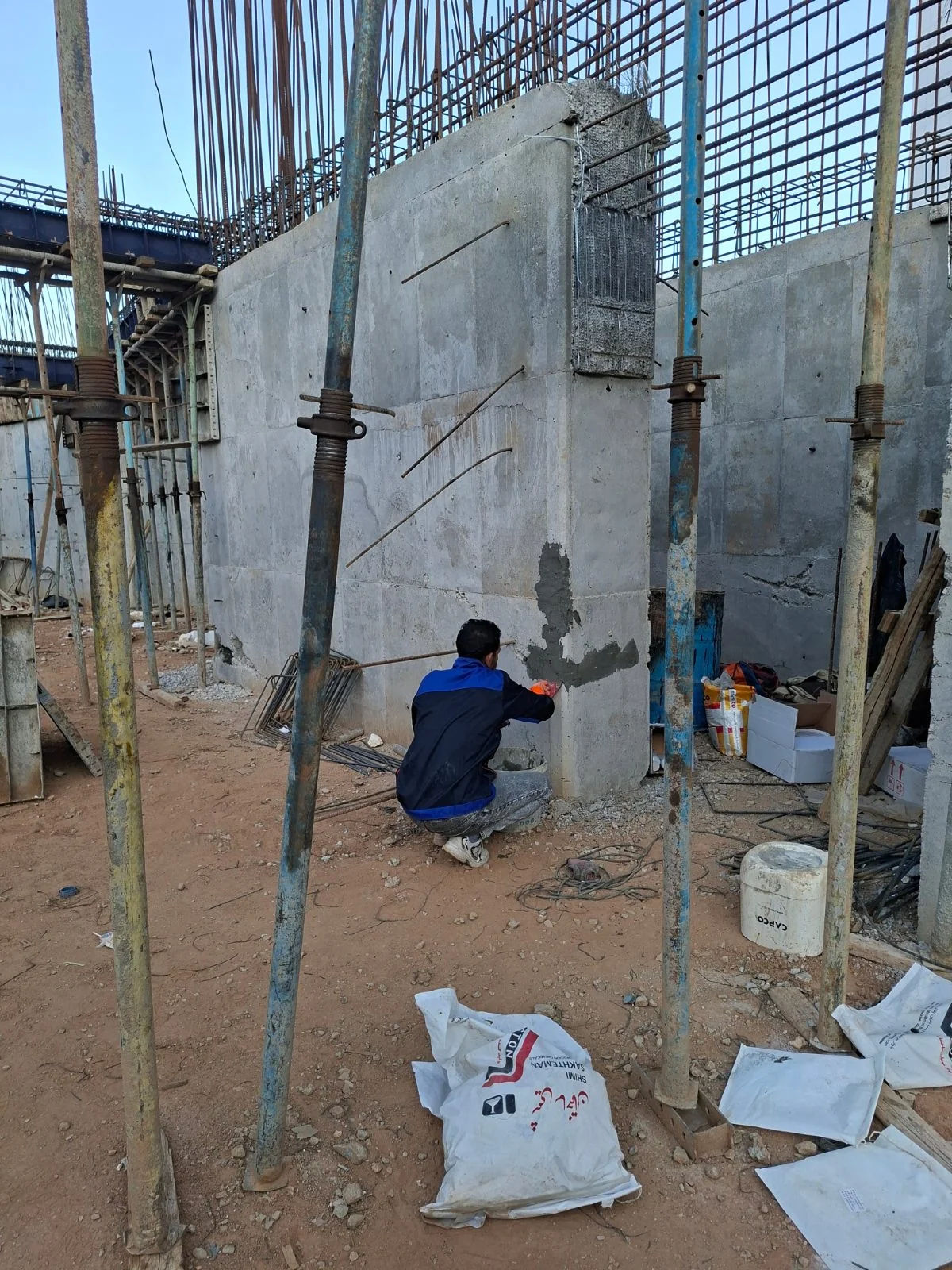

۳.اجرای ملات ترمیم کننده پایه اپوکسی بر روی قسمت هایی که آسیب آنها به میلگرد رسیده بود.
۴. اجرای ملات ترمیمی پایه سیمانی الیاف دار همراه با چسب بتن در قسمت هایی که عمق کرمو شدگی کم بود.

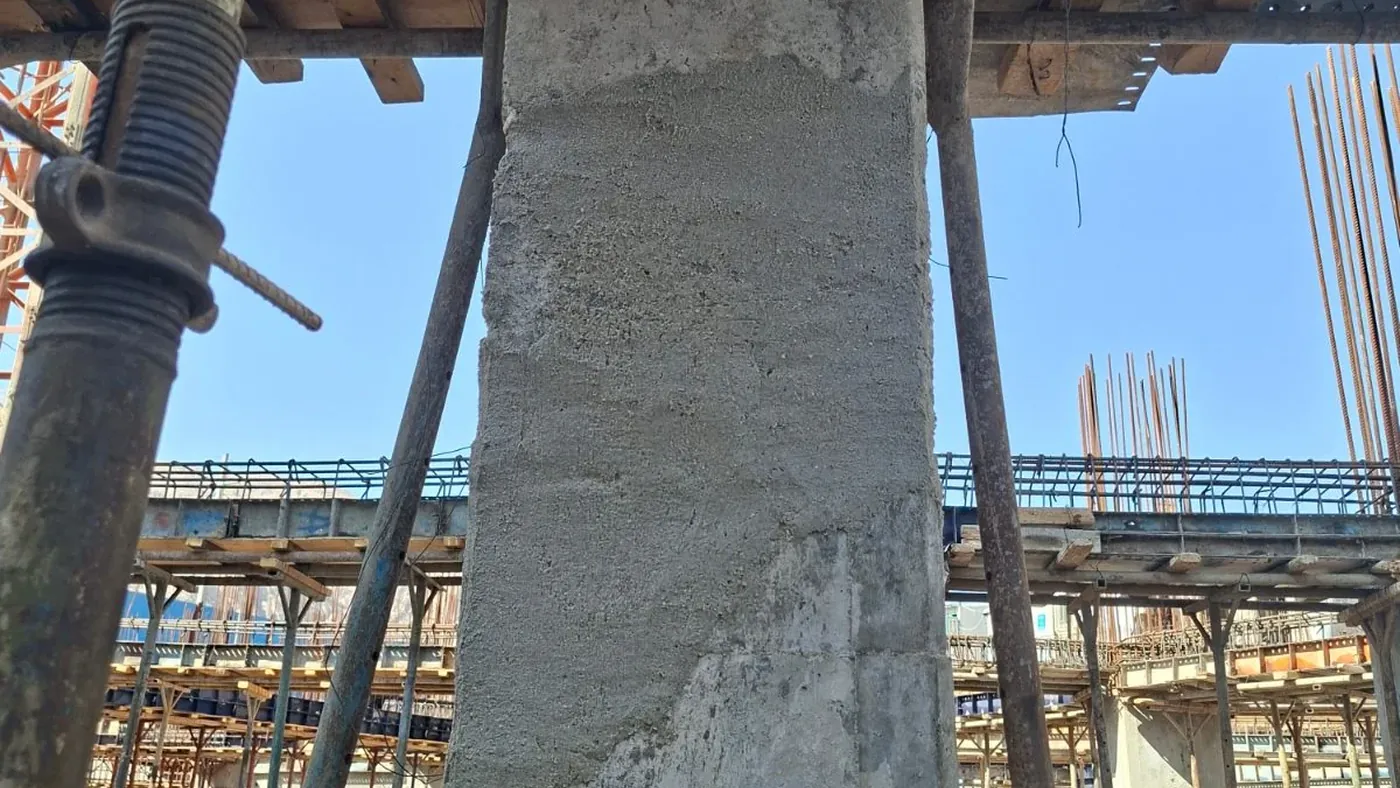

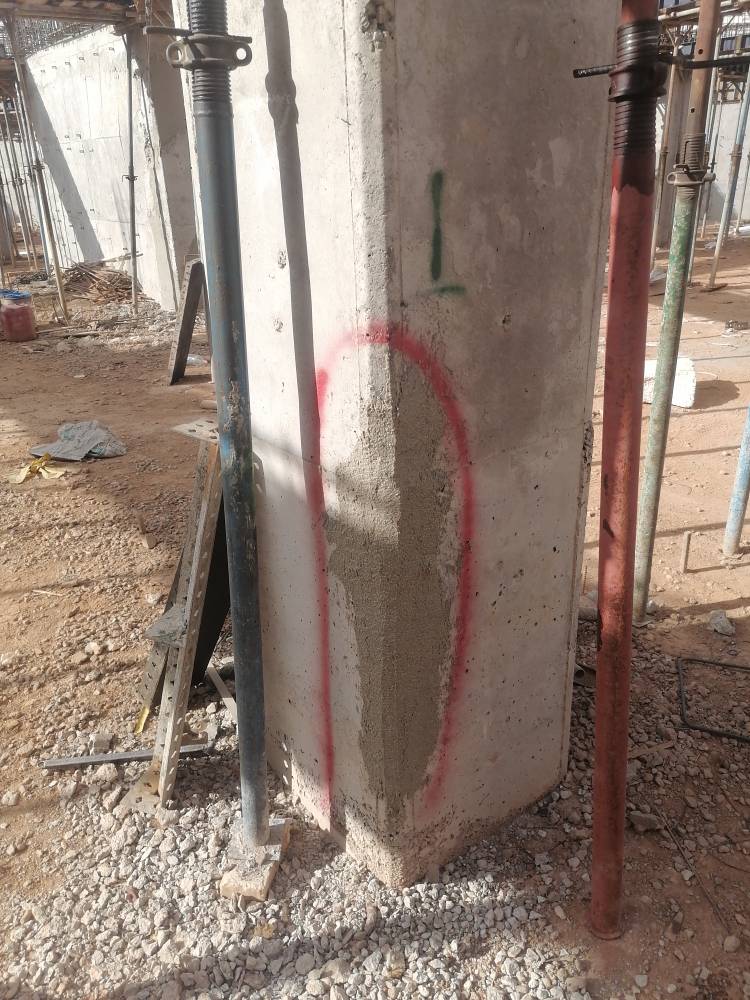

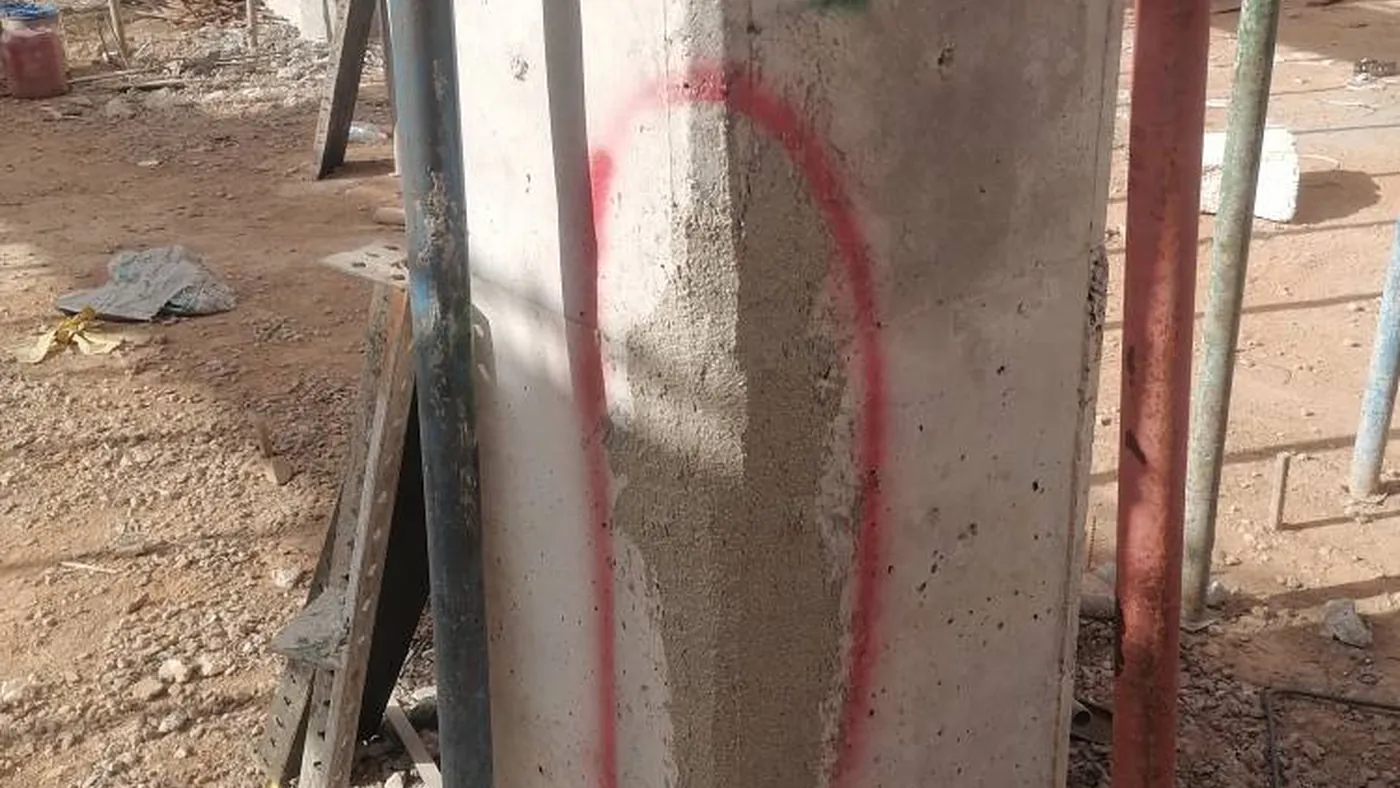

۵. ساب زنی بتن ها قبل از اجرای FRP.

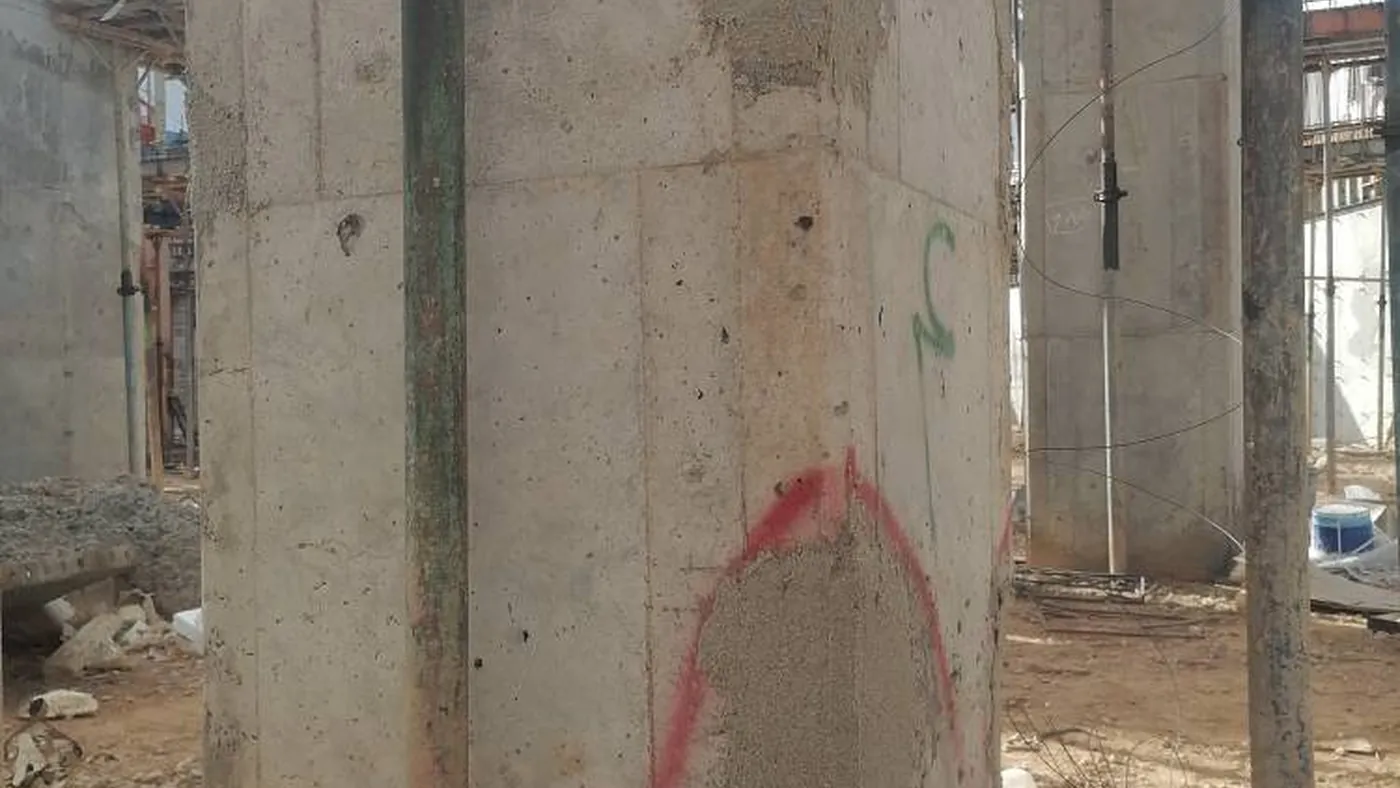

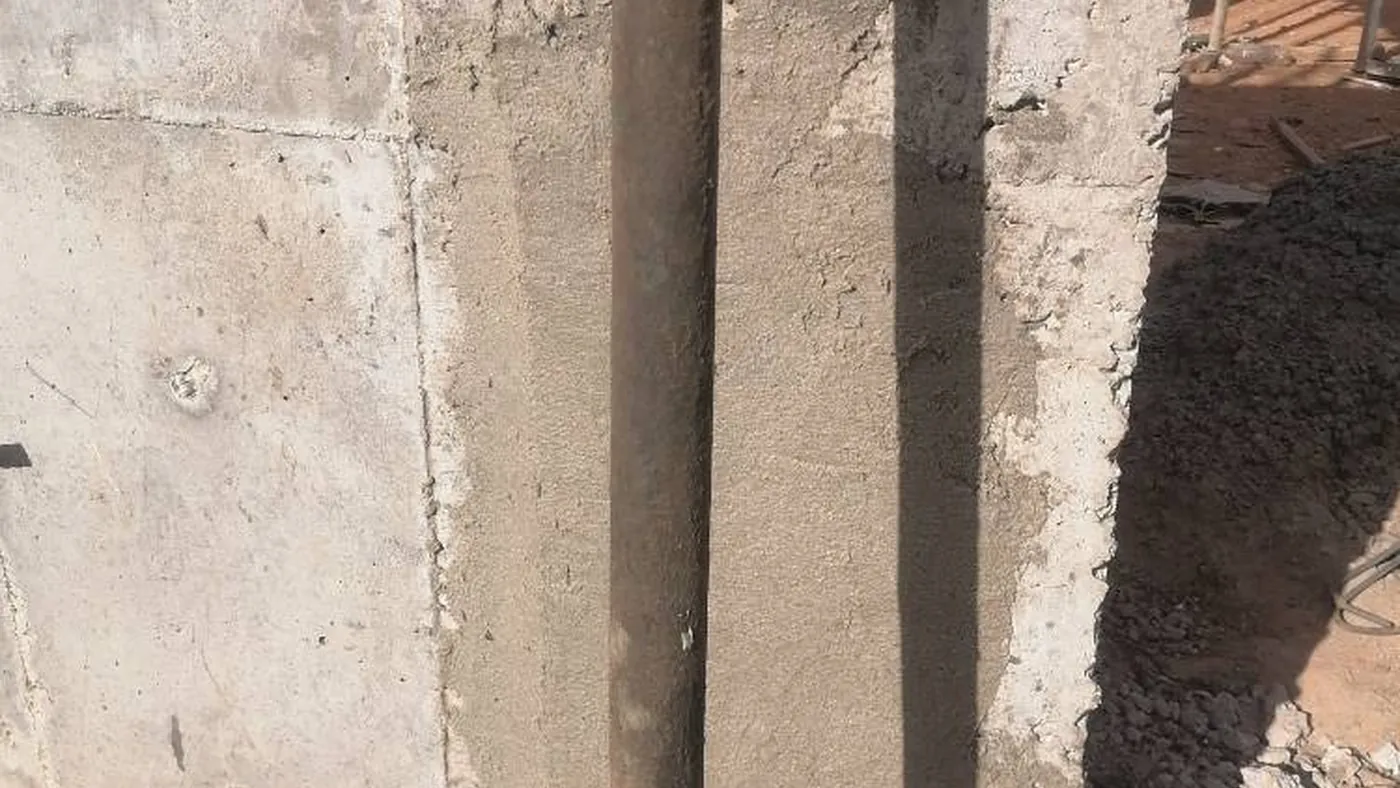

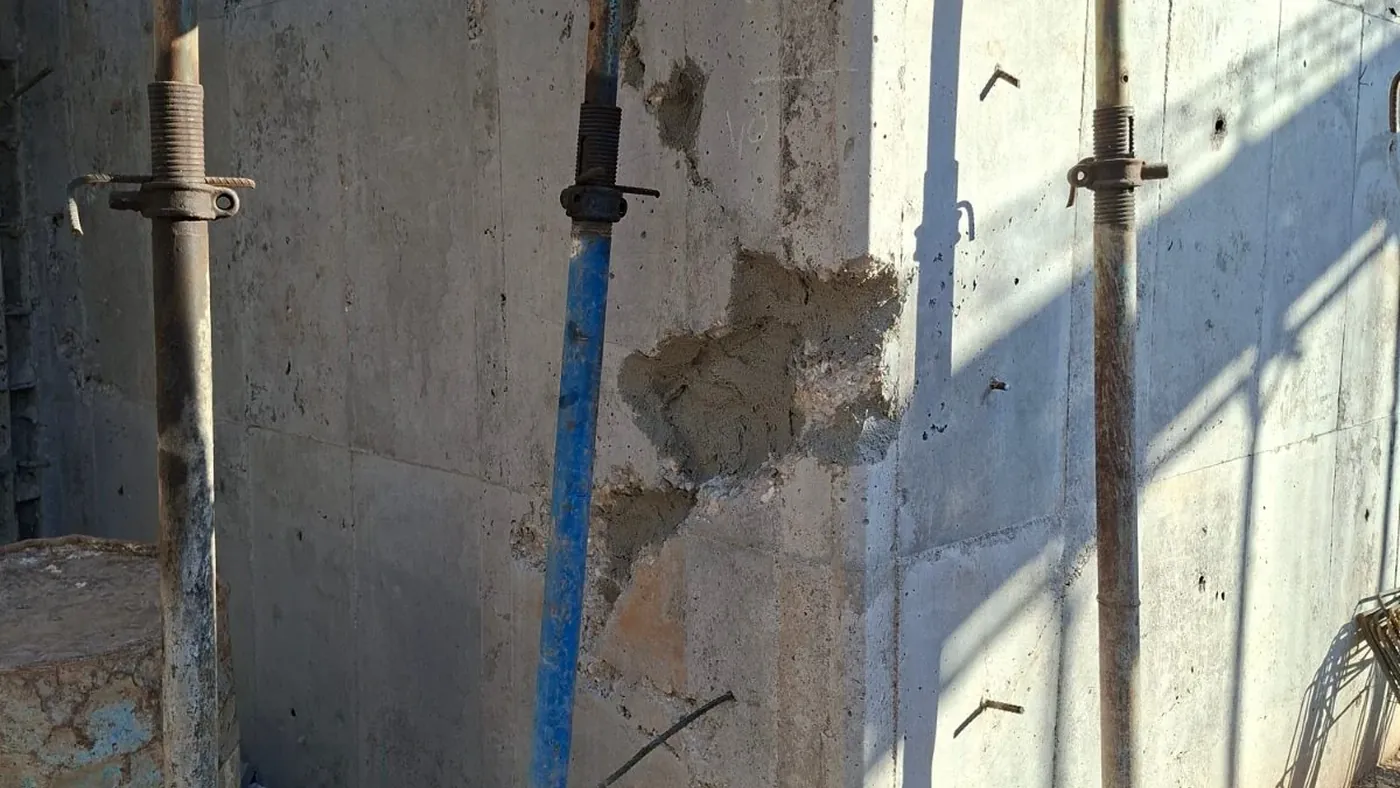

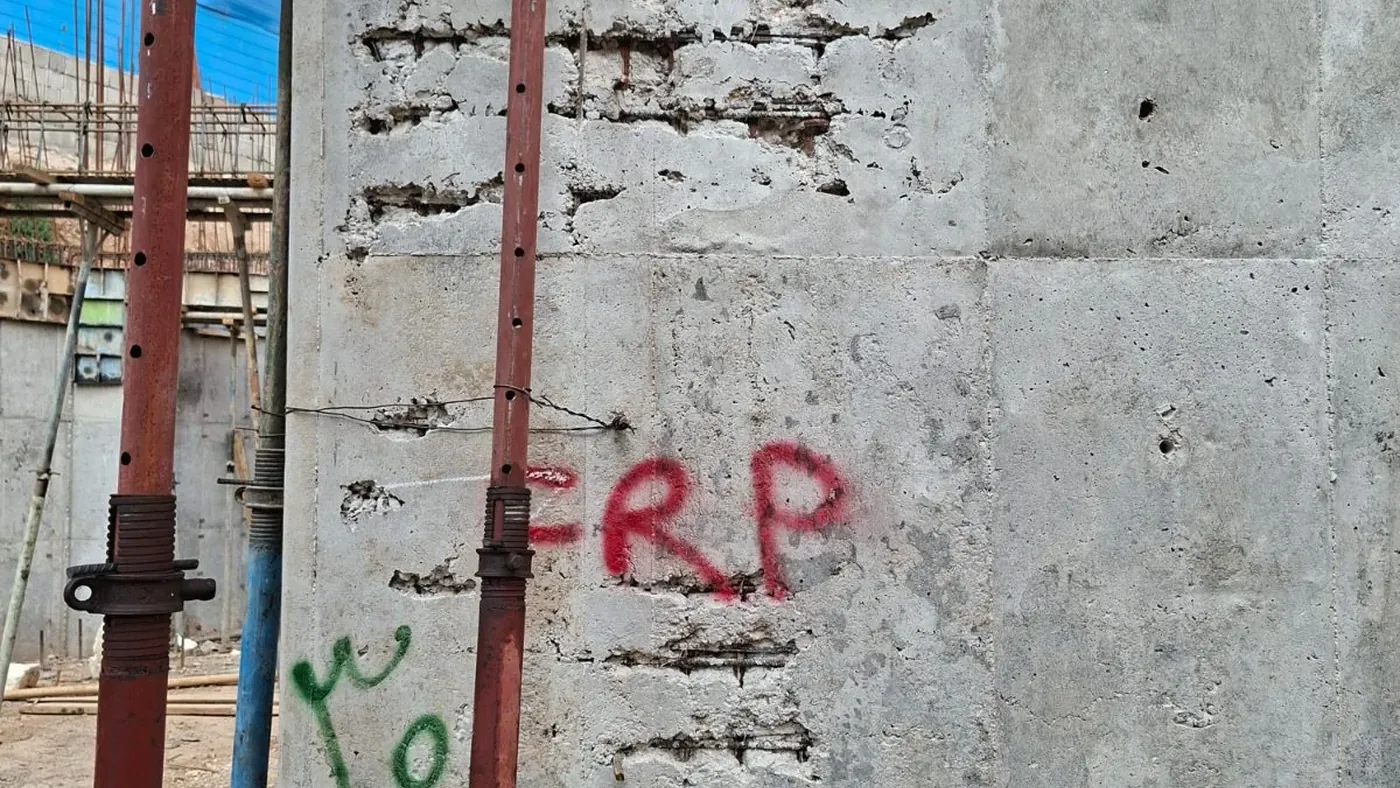

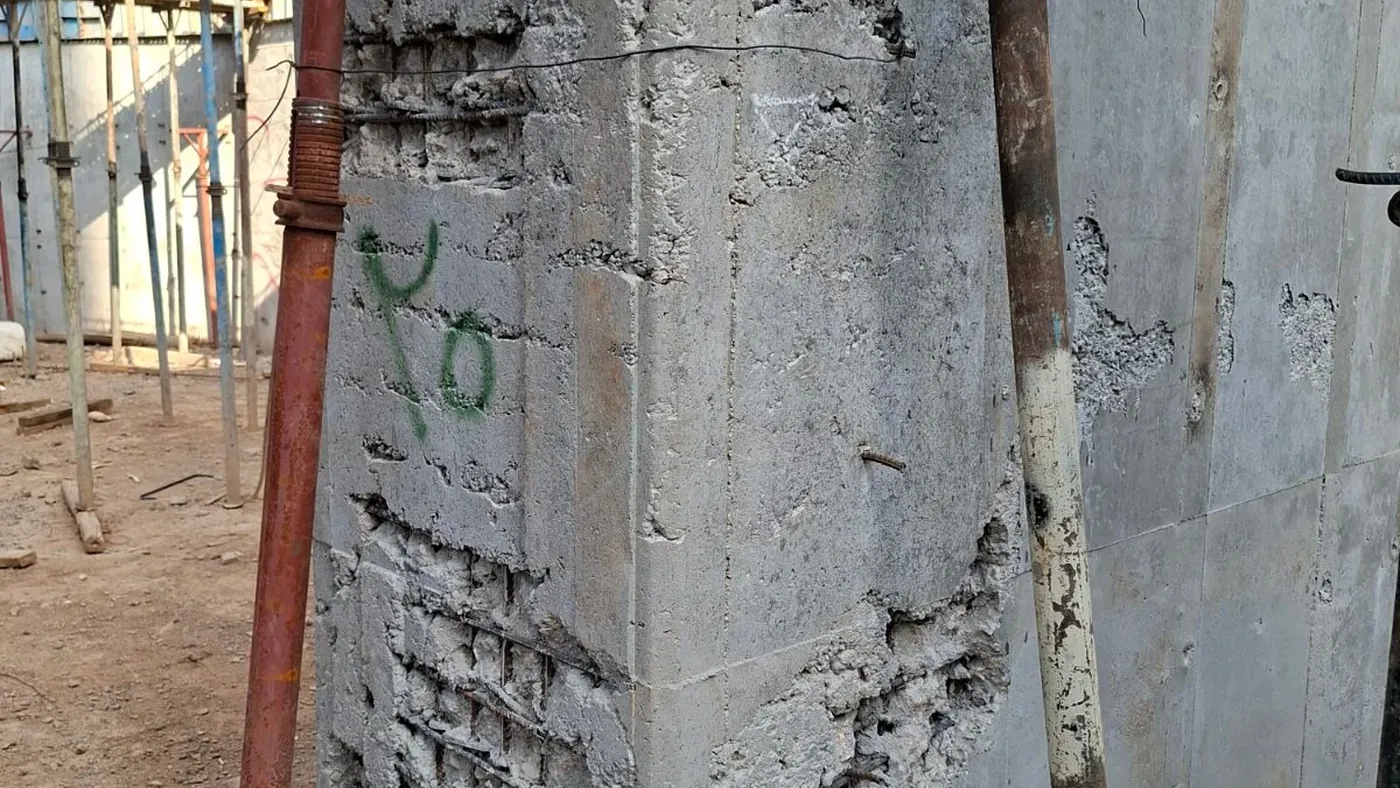

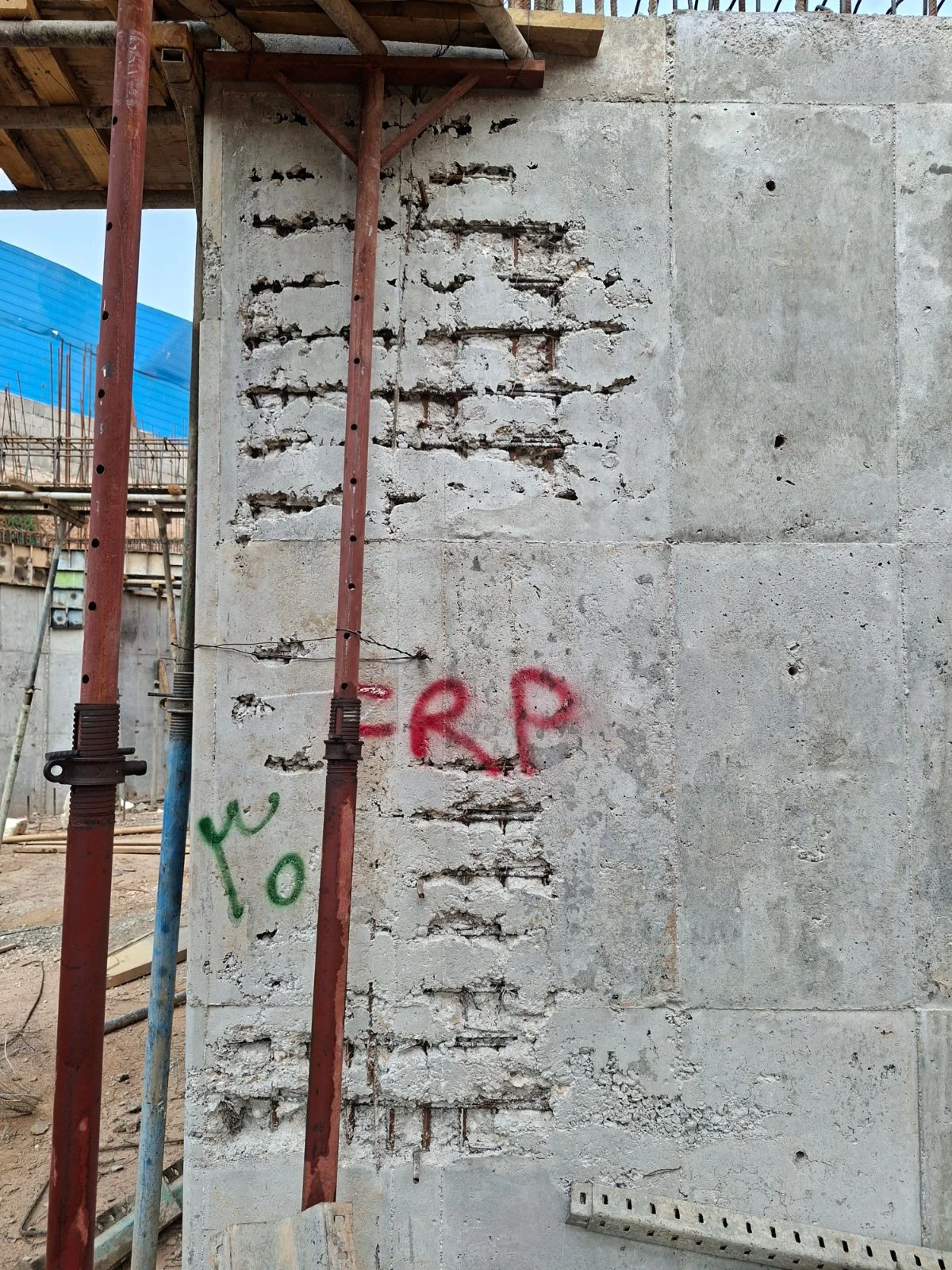

۶.اجرای FRP در نقاط مشخص شده.
۷. بازدید ناظر مقیم(رئیس کارگاه) و ناظر عالیه.
۸. برطرف نمودن اشکالات مشخص شده و فراموش شده.

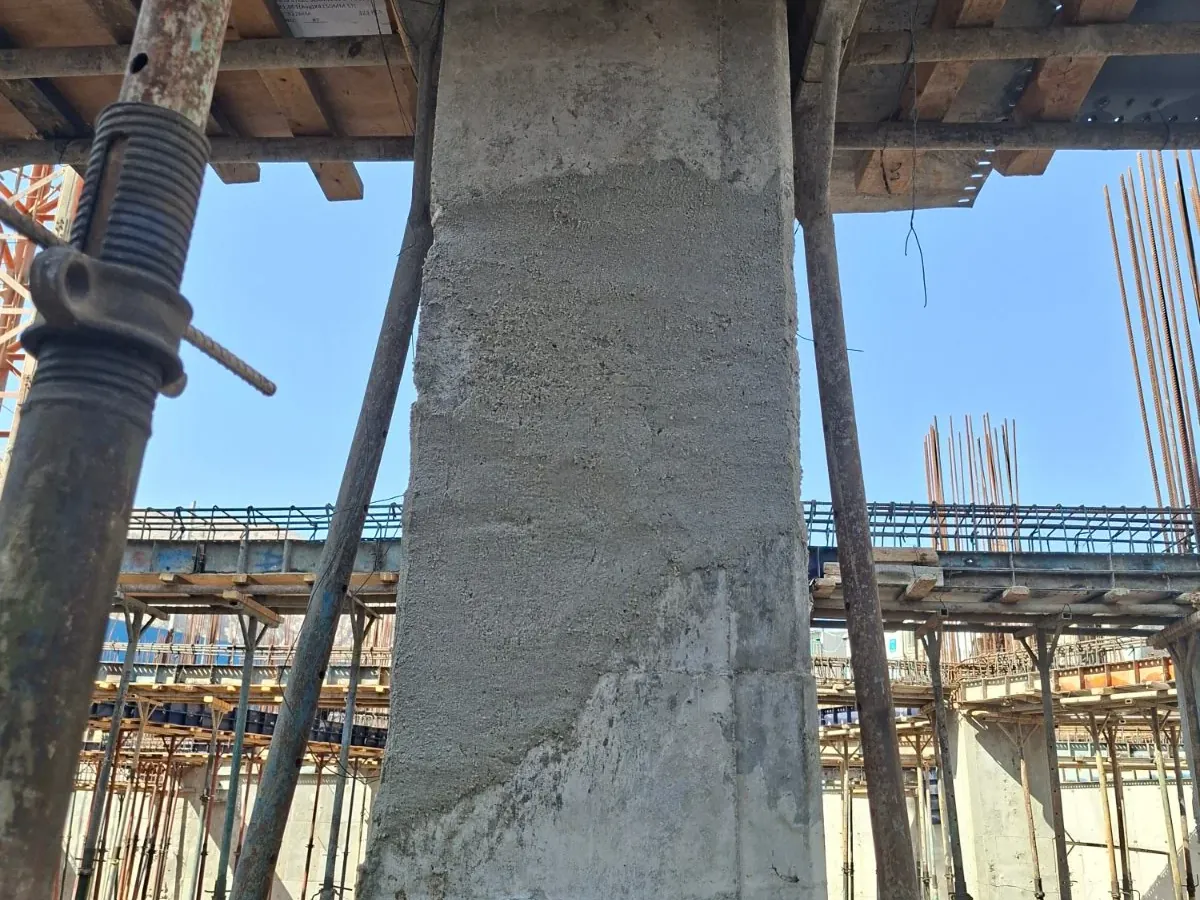

پس اجرای عملیات ترمیم و اجرای FRP پروژه توسط ناظر محترم مقیم و ناظر عالیه بازديد گردید و مورد تایید ایشان قرار گرفت.(پروژه در حال اجرا می باشد)

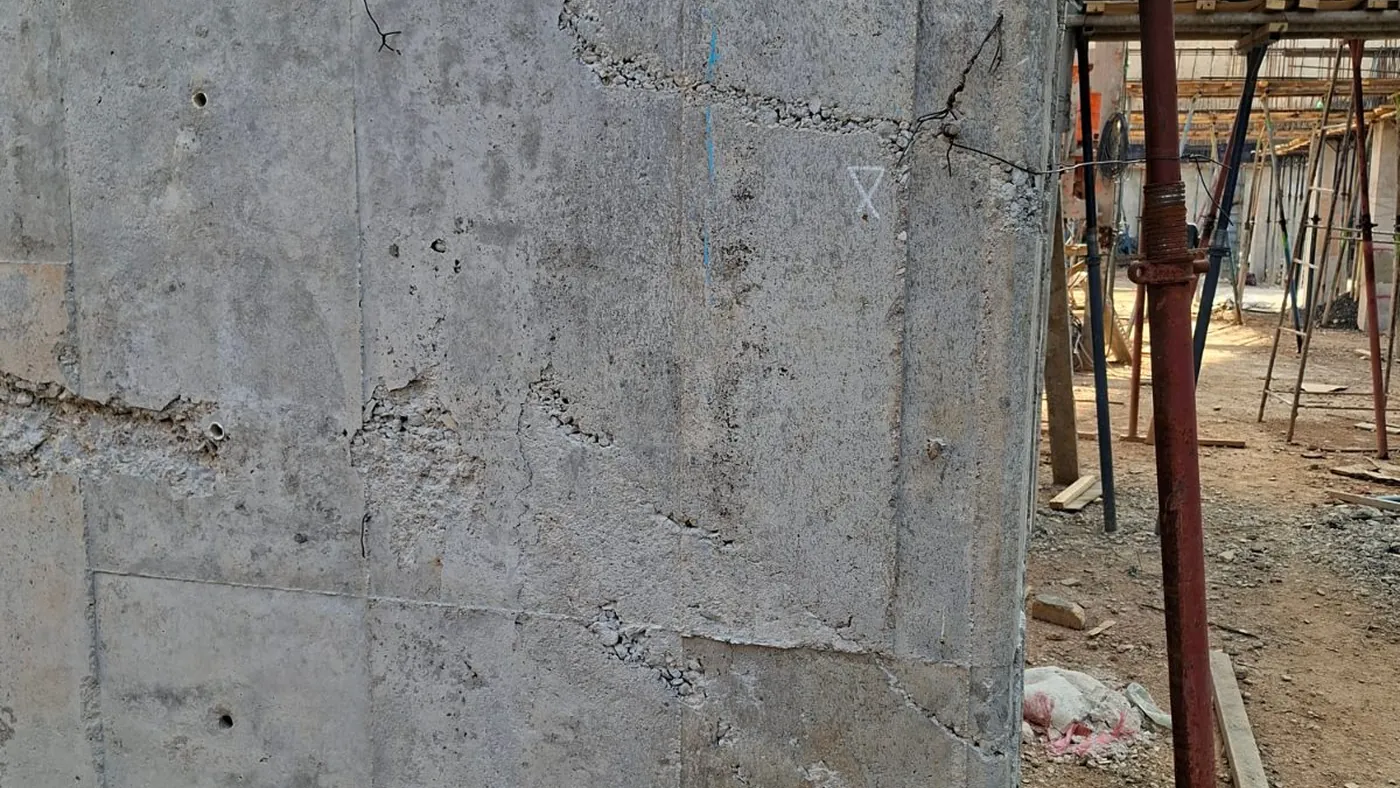

نوار وسط را بکشید تا تفاوت را ببینید.

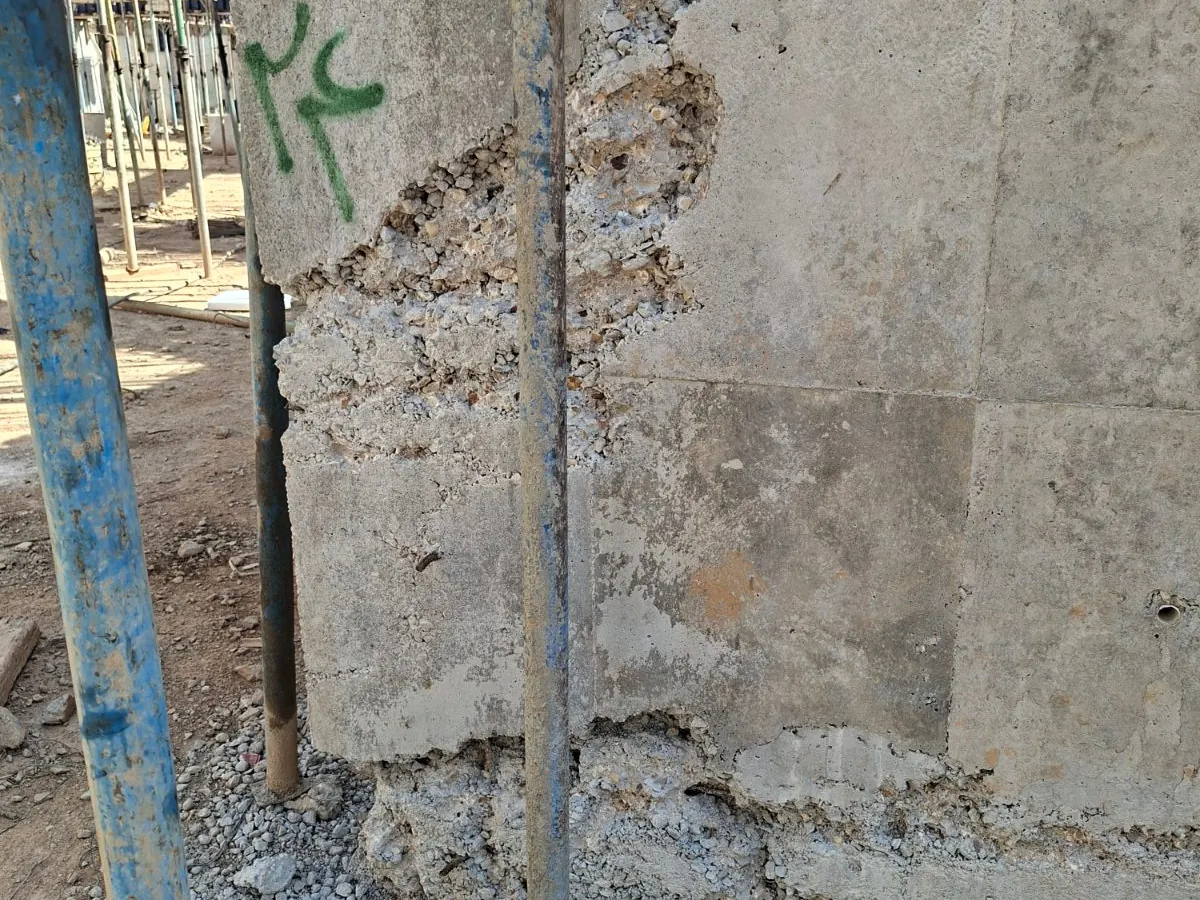

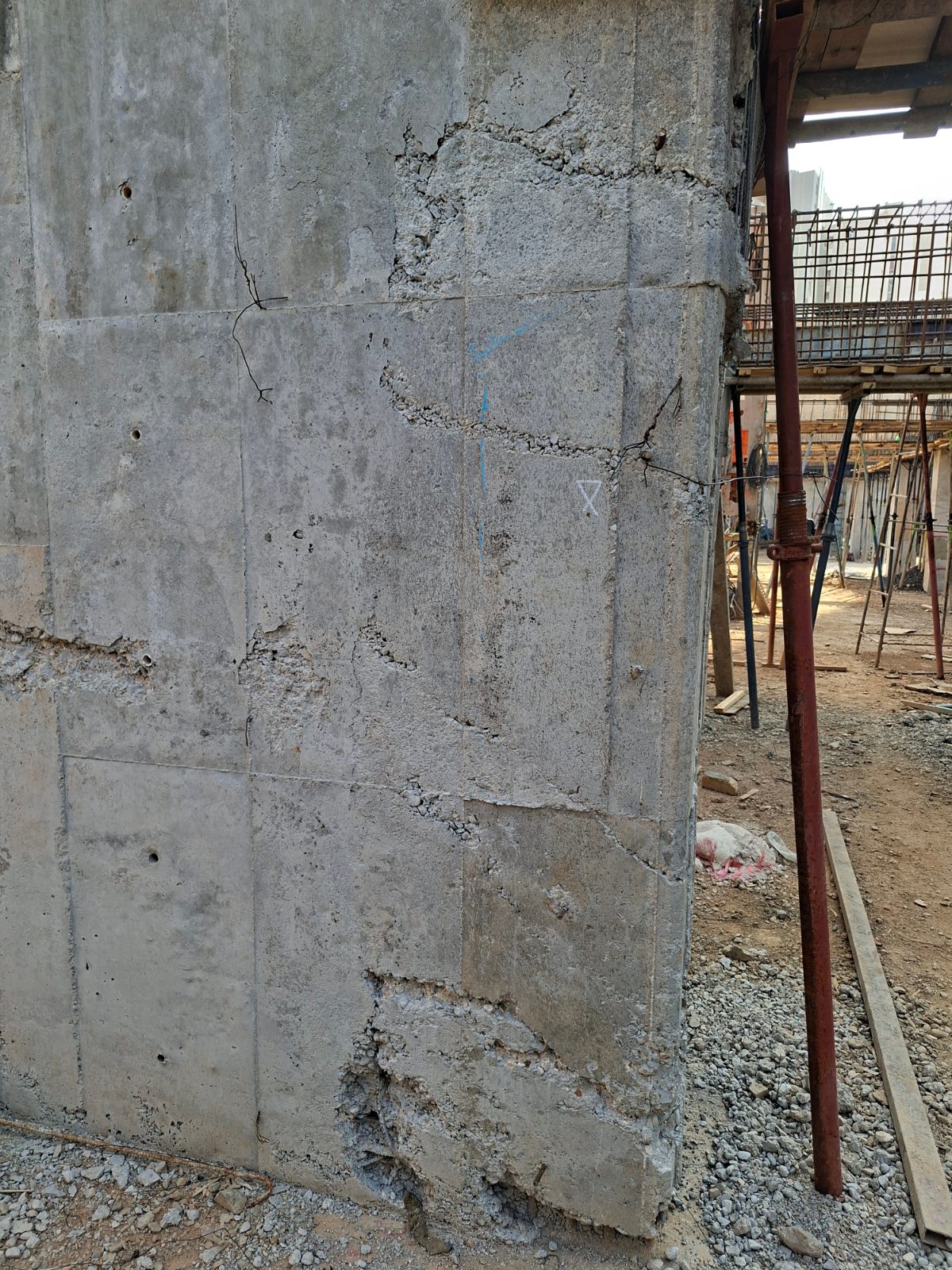

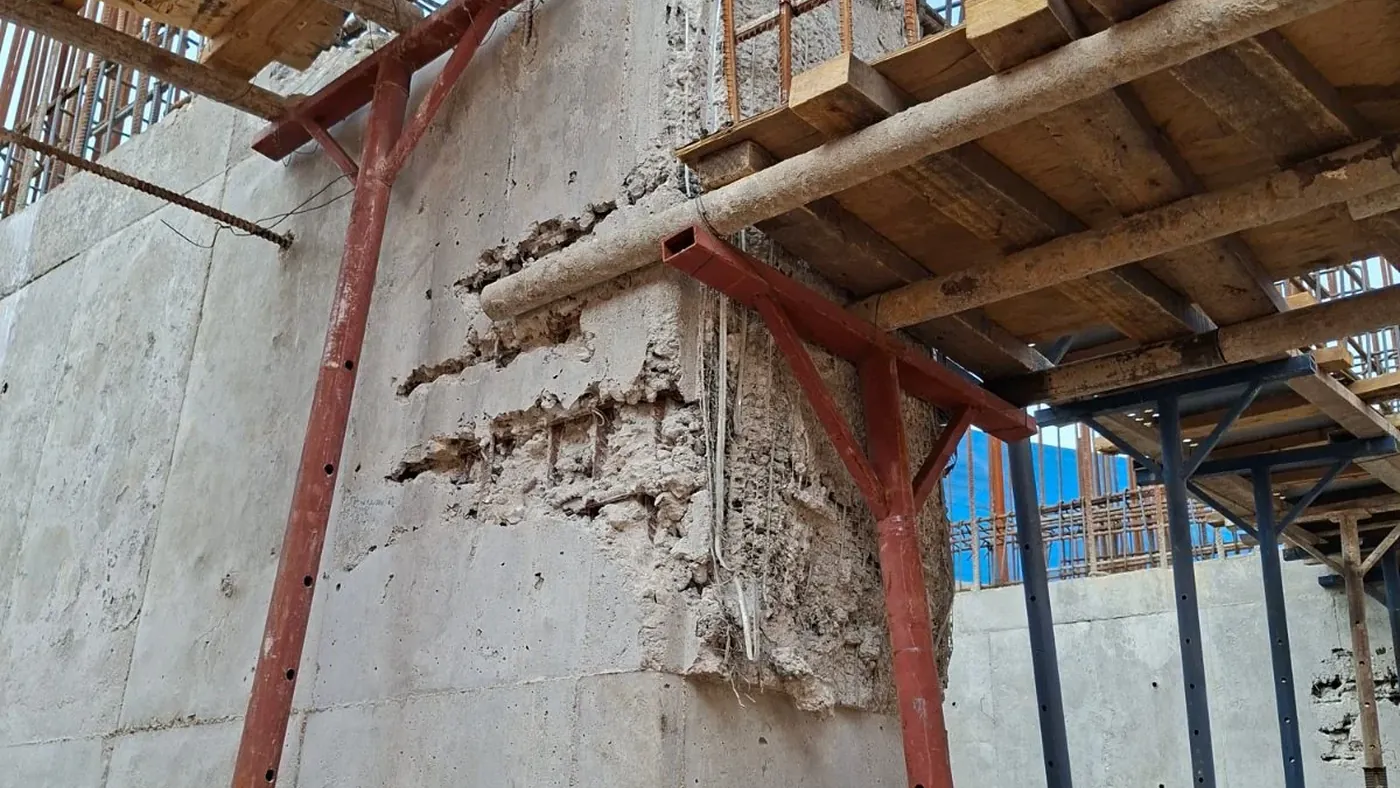

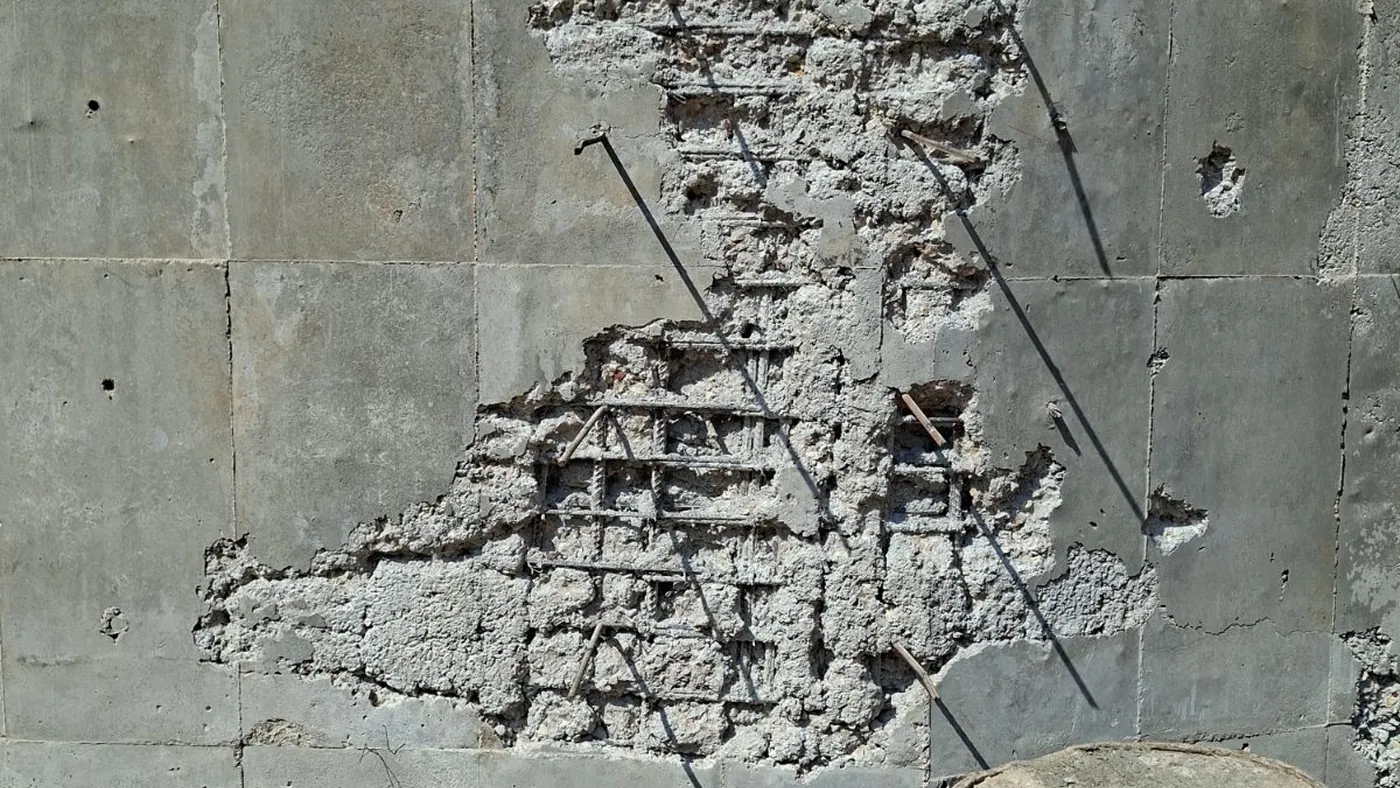

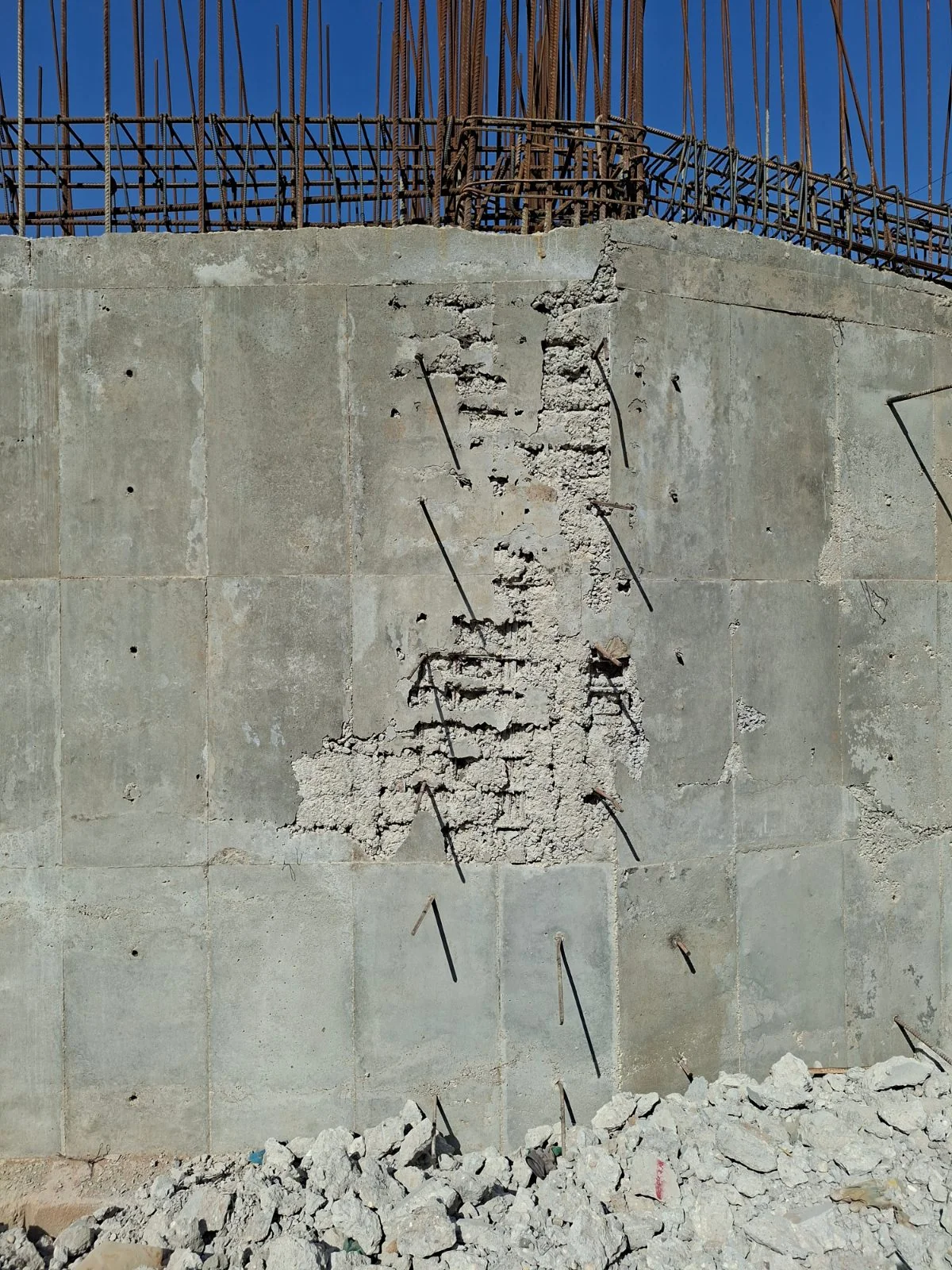

این پروژه در سال ۱۴۰5 در یک سازه مسکونی در شیراز اجرا شد و ۳۰ روز کاری زمان برد. هنگام بتنریزی دیوارها و ستونهای واقع بر فونداسیون، پس از بازکردن قالبها، کرموشدگی و شنزدگی شدید در بخشهایی از بتن آشکار شد. وجود حفرهها و بتن سست میتواند پیوستگی و کیفیت بستر را کاهش دهد و در نواحی نزدیک آرماتور، حفاظت بتن از میلگرد را مختل کند؛ بنابراین اجرای تقویت روی سطح آسیبدیده، بدون ترمیم و آمادهسازی، راهکار مناسبی نبود.
پیش از تعیین جزئیات کار، از طراح مقاومساز و بهساز لرزهای مشاوره گرفته شد. دامنه مداخله شامل ترمیم بتنهای کرمو و اجرای FRP در نقاط مشخصشده بود؛ انتخاب محل تقویت به تعیین فنی نیاز داشت و از اطلاعات پروژه نمیتوان جزئیات طراحی یا آرایش الیاف را استنباط کرد.
ابتدا بتن کرمو و شنزده تراشیده شد تا سطح به بتن سفت و محکم برسد. سپس بخشهای تراشیدهشده بهطور کامل شستوشو شدند تا بستر برای ترمیم آماده باشد. در نواحیای که آسیب به میلگرد رسیده بود، ملات ترمیمی پایه اپوکسی اجرا شد؛ در بخشهایی با عمق کمتر کرموشدگی، ملات ترمیمی پایه سیمانی الیافدار همراه با چسب بتن به کار رفت. پس از ترمیم، بتنها پیش از اجرای FRP سابزنی شدند.
تفکیک روش ترمیم بر اساس عمق و گستره آسیب، از اجرای یکسان ملات روی همه نواحی جلوگیری کرد. در چنین کاری، رسیدن به بتن سالم، پاکیزگی بستر و آمادهسازی سطح اهمیت دارد؛ زیرا کیفیت اتصال لایه تقویتی به پیوستگی و وضعیت سطح زیرکار وابسته است.
پس از آمادهسازی، FRP در نقاط تعیینشده اجرا شد. سازوکار تقویت FRP به انتقال نیرو میان بستر بتنی و الیاف از طریق چسبندگی وابسته است؛ ازاینرو وجود بتن سست یا سطح آمادهنشده میتواند عملکرد اتصال را محدود کند. جزئیات نصب، از جمله نوع و جهت الیاف، در اطلاعات ثبتشده این پروژه مشخص نشده است.
در جریان کار، ناظر مقیم، رئیس کارگاه و ناظر عالیه از اجرا بازدید کردند. اشکالاتی که در بازدیدها مشخص شد یا از قلم افتاده بود، برطرف شد. پس از پایان عملیات ترمیم و اجرای FRP نیز پروژه دوباره بازدید شد و به تأیید ناظران رسید.
برای آشنایی با دامنه کاربرد این روش، صفحه تقویت سازه با الیاف کربن و معرفی ترمیم بتنهای کرمو را ببینید.
